喷浆支护工安全技术操作章程一、喷浆支护工必须掌握作业章程中规定的巷道断面、支护形式和支护技术参数和质量标准等,熟练使用作业工具,并能进行检查和保养
二、喷浆机转动时,严禁手或工具进入喷浆机内
三、喷射混凝土注意事项1、一次喷射混凝土厚度达不到设计要求时,应分次喷射,但复喷时间间隔不得超过 2 小时,否则应用高压清水冲洗受喷面
2、遇有超挖或裂缝低凹处,应该先补喷平整,然后再正常喷射
3、严禁将喷头对准人员
4、喷射过程当中,假如发生堵塞、停风或停电等故障,应当立即关闭水门,将喷头向下放置,以防水流如输料关内;处理堵塞时,实行敲击法疏通料管,喷枪口前方及其附近严禁有人
5、在喷射过程当中,喷浆机压力表突然上升或下降,摆动异常时,应当立即停机检查
6、喷浆时严格执行除尘及降尘措施,喷射人员要佩带防尘口罩、乳胶手套和眼镜
7、喷射工作结束后,喷层在 7 天内每班洒水一次,7 天后,煤天洒水一次,持续养护 28 天
8、喷射混凝土的骨料应在地面拌允
9、金属网连接扣距、联网铁丝规格符合作业章程规定
10、定期进行混凝土强度检测,对不合格的地段必须进行补强支护
四、操作准备1、 检查施工所需要的风、水、电、喷浆机是否完好,有无漏风、漏水、漏电现象
2、 检查临时支护,清理浮煤矸,平整工作场地
3、 按中腰线检查巷道毛断面的规格、质量,清基、挖底根,处理好不合格的部位
4、 输料管要平直,不得有急弯,接头必须严紧,不得漏风
严禁将非抗静电的塑料管做输料管使用
五、操作顺序1、备齐施工机具、材料2、安全质量检查,处理危岩悬矸3、补喷4、打锚杆眼、压网、联网5、复喷6、检查、整改支护质量,清理施工现场
7、喷射混凝土 (1)开风,调整水量、风量,保证风压不得低于 0
(2)喷射手操作喷头,自上哦下冲洗岩面

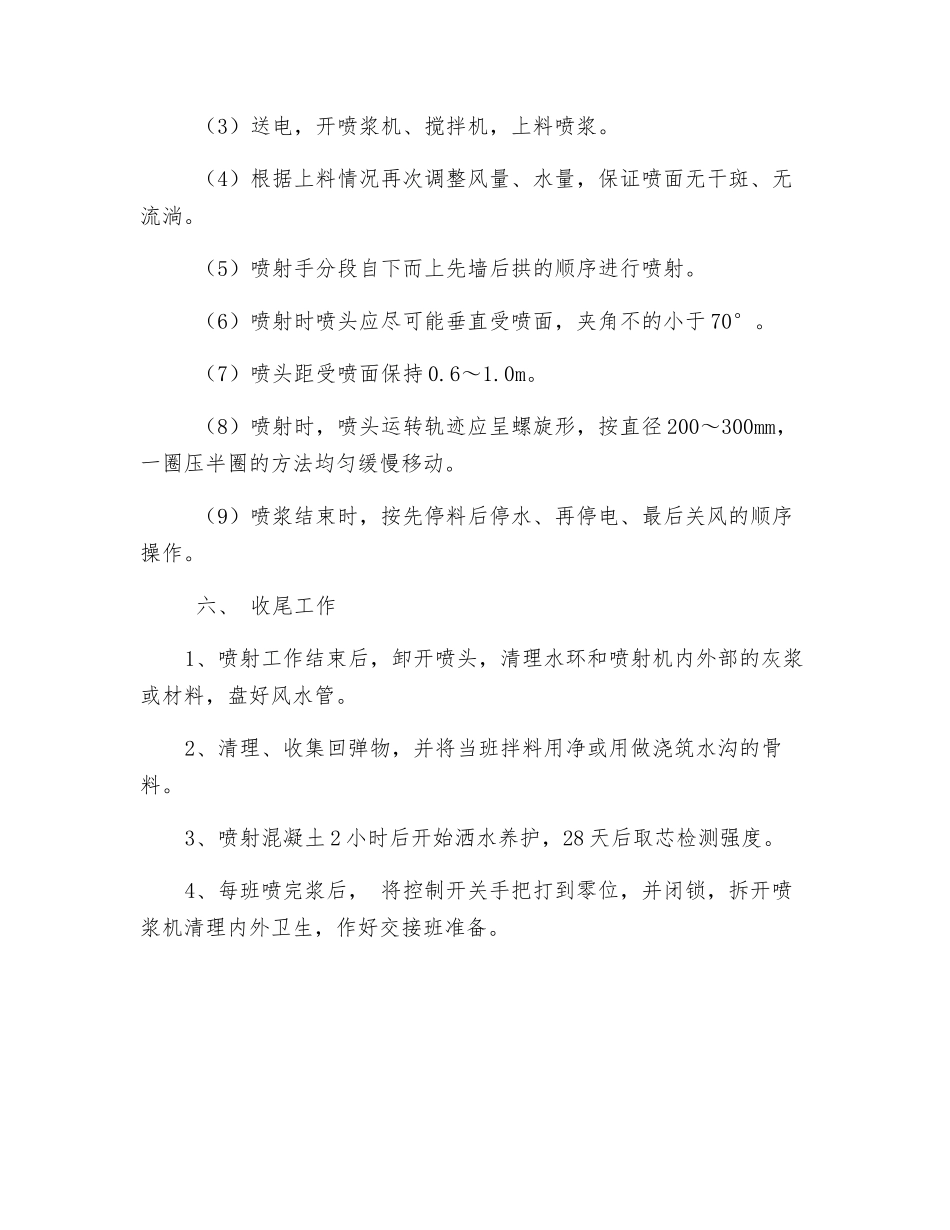

(3)送电,开喷浆机、搅拌机,上料喷浆
(4)根据上料情况再
