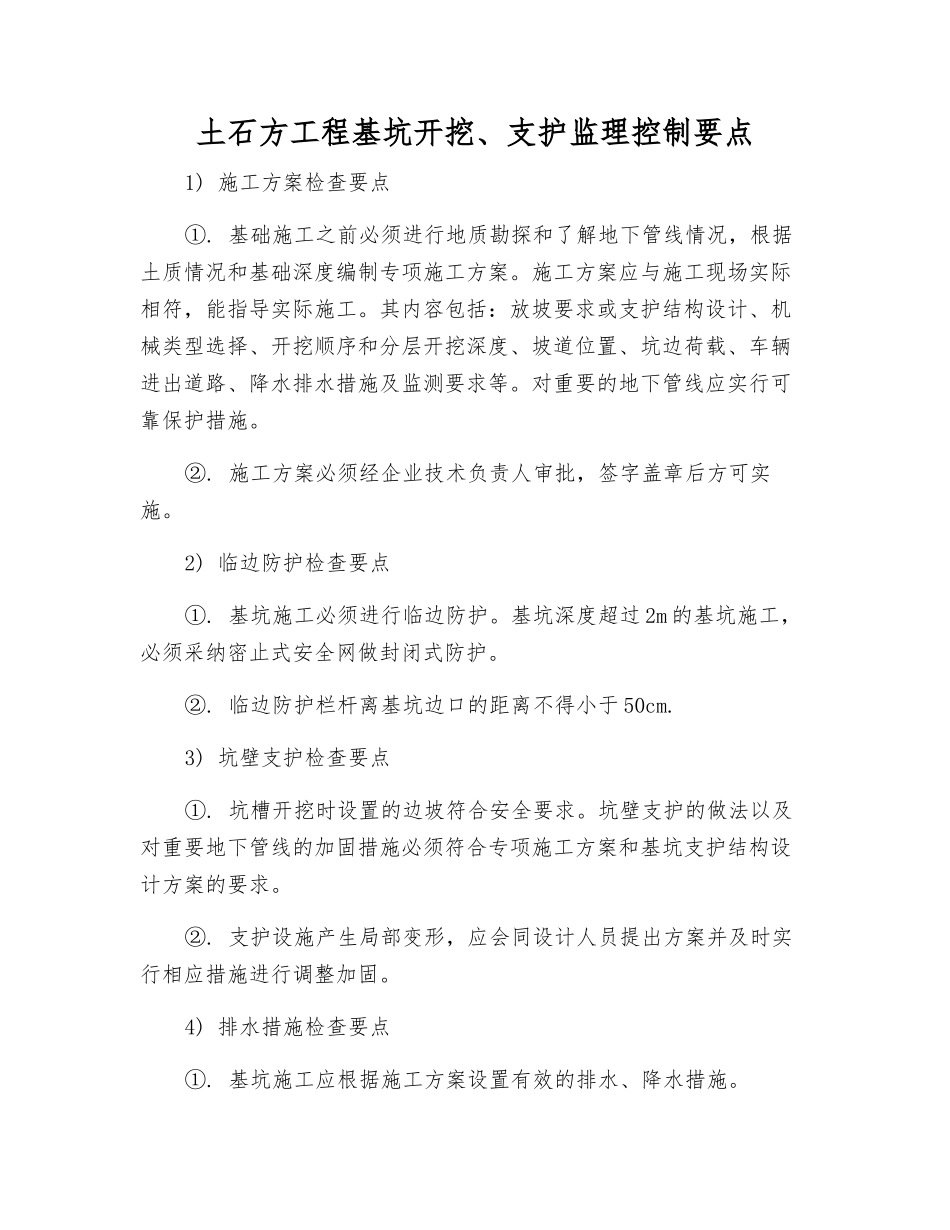

土石方工程基坑开挖、支护监理控制要点1) 施工方案检查要点①
基础施工之前必须进行地质勘探和了解地下管线情况,根据土质情况和基础深度编制专项施工方案
施工方案应与施工现场实际相符,能指导实际施工
其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位置、坑边荷载、车辆进出道路、降水排水措施及监测要求等
对重要的地下管线应实行可靠保护措施
施工方案必须经企业技术负责人审批,签字盖章后方可实施
2) 临边防护检查要点①
基坑施工必须进行临边防护
基坑深度超过 2m 的基坑施工,必须采纳密止式安全网做封闭式防护
临边防护栏杆离基坑边口的距离不得小于 50cm
3) 坑壁支护检查要点①
坑槽开挖时设置的边坡符合安全要求
坑壁支护的做法以及对重要地下管线的加固措施必须符合专项施工方案和基坑支护结构设计方案的要求
支护设施产生局部变形,应会同设计人员提出方案并及时实行相应措施进行调整加固
4) 排水措施检查要点①
基坑施工应根据施工方案设置有效的排水、降水措施
深基坑施工采纳坑外降水的,必须要有防止临近建筑物危险沉降的措施
5) 坑边荷载检查要点①
基坑边堆土、料具堆放的数量和距基坑边距离等应当符合有关规定和施工方案的要求
机械设备施工与基坑(槽)边距离不符合有关要求的,应根据施工方案对机械施工作业范围以内的基坑壁支护、地面等实行有效措施
6) 上下通道检查要点①
基坑施工必须要有专用通道供作业人员上下
设置的通道,在结构上必须牢固可靠,数量、位置满足施工要求并符合有关安全防护规定
7) 土方开挖检查要点①
施工机械应当由企业安全管理部门检查验收后进场作业,关有验收记录
施工机械操作人员应规定培训考核,持证上岗,熟悉本工种安全技术操作章程
施工作业时,应按施工方案和规程挖土,不得超挖、破坏基底土层的
