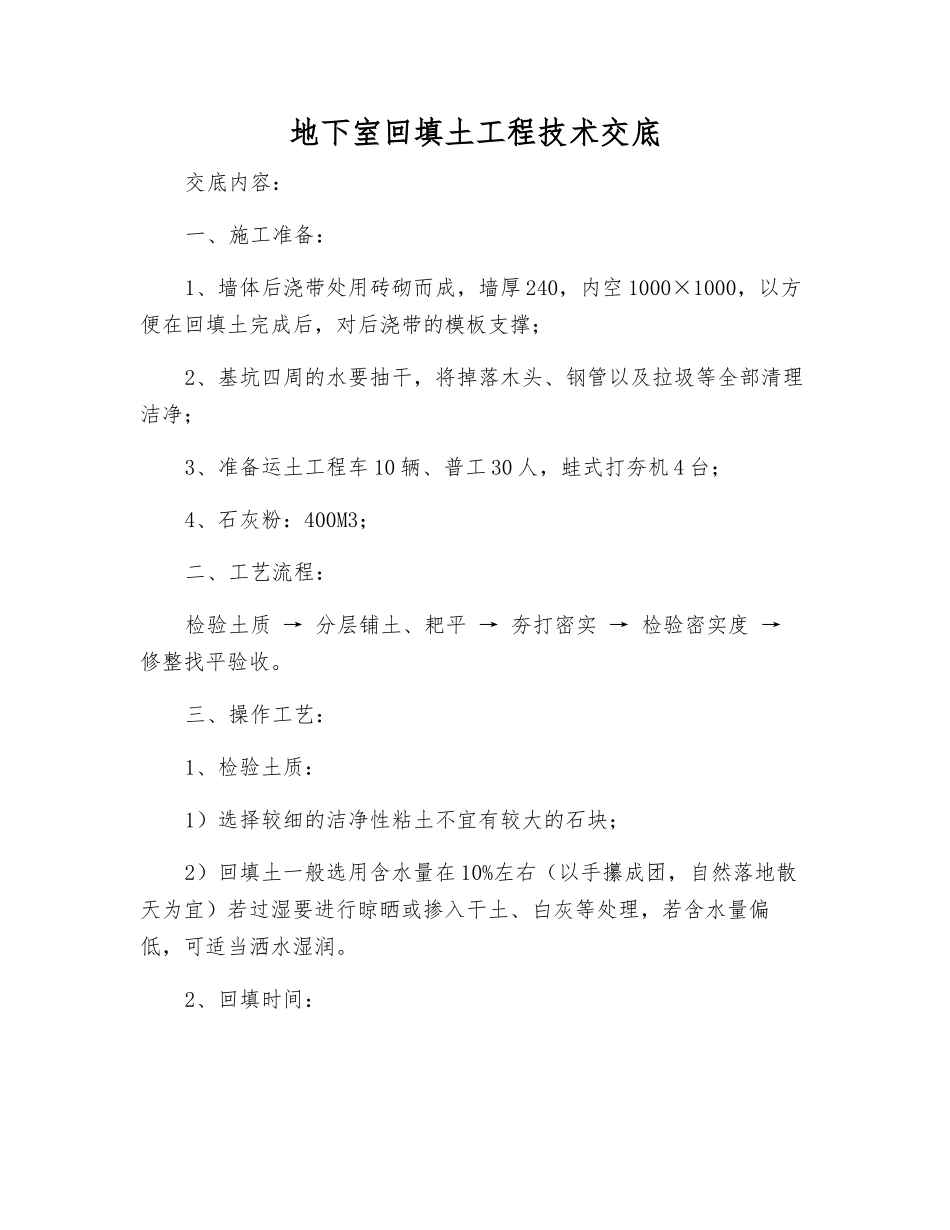

地下室回填土工程技术交底交底内容:一、施工准备:1、墙体后浇带处用砖砌而成,墙厚 240,内空 1000×1000,以方便在回填土完成后,对后浇带的模板支撑;2、基坑四周的水要抽干,将掉落木头、钢管以及拉圾等全部清理洁净;3、准备运土工程车 10 辆、普工 30 人,蛙式打夯机 4 台;4、石灰粉:400M3;二、工艺流程:检验土质 → 分层铺土、耙平 → 夯打密实 → 检验密实度 → 修整找平验收
三、操作工艺:1、检验土质:1)选择较细的洁净性粘土不宜有较大的石块;2)回填土一般选用含水量在 10%左右(以手攥成团,自然落地散天为宜)若过湿要进行晾晒或掺入干土、白灰等处理,若含水量偏低,可适当洒水湿润
2、回填时间: 回填时间依据基础结构完成时间实际情况进行,深浅基坑相连处,要先填深基坑,填至标高一致时,再一起填夯,分段填夯时,交错处做成阶梯形,上下接槎水平距离不小于 1
3、施工之前,做好水平标志,以控制回填土厚度,回填虚铺厚度,不宜大于 250~300,耙平
4、自下而上分层夯实,每层填土打夯应排夯三遍不得漏夯,要求一夯压半夯
5、回填房心时用粉煤灰,要把控好含水量
6、房心和外墙伸出的管道,为了防止破坏和位移,应用人口先在管子周围填实,并应以管道两边同时进行,直到管顶 0
5m 以上时,在不损坏管道的情况下方可用蛙式打夯机夯实
7、雨期施工时,要防止地面水进入回填区域,导致坍方或浸水泡基土
8、待四周土方回填至设计的室外标高时,土方应进行整平,再打实
9、回填土每层土夯实后,应按法律规范进行环刀试验,测出回填土的干密度和压实系数
四、质量要求:1、基底的处理、清理工作必须经监理单位认可,方可进行下道工序;2、根据设计要求,房心回填为粉煤灰,室外回填在地下室外墙1
5 米范围以内用 3:7 灰土分层夯实,1
5 以外用粘土回填,必须符合要求,其含水率控制在 1
