地面抽放泵改造工程施工安全技术措施随着我司生产的日益进展,我司的抽放系统已不能满足安全生产的要求,需进行抽放系统的改造,为了进一步保证工程顺利安全进行,特制的以下安全措施: 施工时间:2025 年 5 月 5 日-2025 年 7 月 30 日 施施工场地点:黄丹沟地面抽放泵站 施工单位:宏厦一建建安五部 施工负责人:刘晋阳 单位负责人:程景奎 安全措施:1、施工之前必须由总工程师或通风副总工程师召开施工专项会,负责组织协调各部门的相关工作
2、施工单位每班施工之前必须联系通风、机电工区调度,经通风、机电工区同意后方可施工
3、泵站内施工期间,必须要有通风、机电工区专项负责人现场把关
4、施工之前,施工单位负责人必须与通风、机电工区调度取得联系
泵站内施工期间,需设专职瓦检工,专职瓦检工必须每隔 5 分钟检查 1 次施施工场地点 20m 范围以内及瓦斯管内的瓦斯浓度,在瓦斯不超限的情况下方可施工
5、施工时,施施工场地点 20m 范围以内瓦斯管必须安装接地极,接地线连接处必须接牢、压紧
施工之前必须实行放电措施

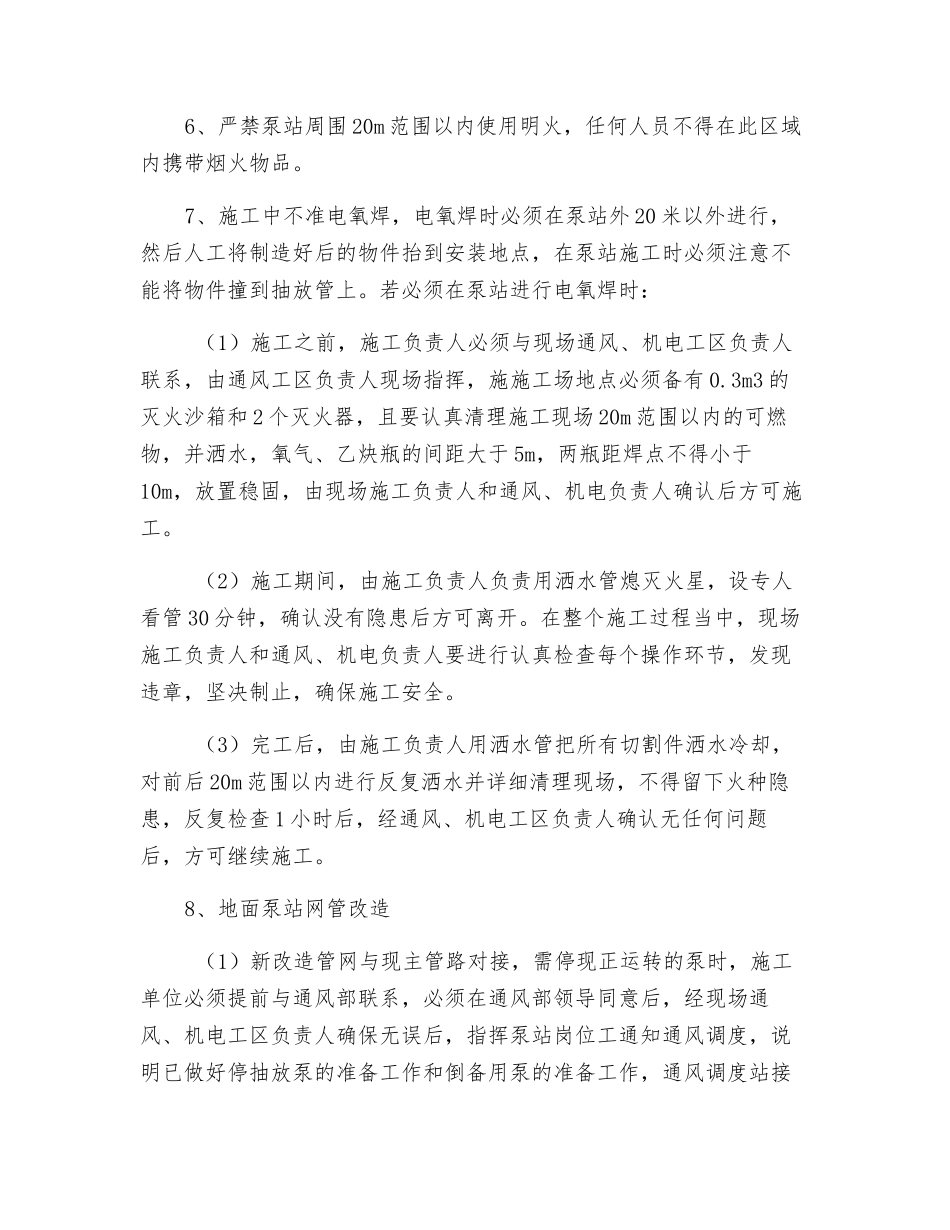

6、严禁泵站周围 20m 范围以内使用明火,任何人员不得在此区域内携带烟火物品
7、施工中不准电氧焊,电氧焊时必须在泵站外 20 米以外进行,然后人工将制造好后的物件抬到安装地点,在泵站施工时必须注意不能将物件撞到抽放管上
若必须在泵站进行电氧焊时: (1)施工之前,施工负责人必须与现场通风、机电工区负责人联系,由通风工区负责人现场指挥,施施工场地点必须备有 0
3m3 的灭火沙箱和 2 个灭火器,且要认真清理施工现场 20m 范围以内的可燃物,并洒水,氧气、乙炔瓶的间距大于 5m,两瓶距焊点不得小于10m,放置稳固,由现场施工负责人和通风、机电负责人确认后方可施工
(2)施工期间,由施工负责人负责用洒水管熄灭火星,设专人看管 30 分钟,确认没有隐患后方可离开
