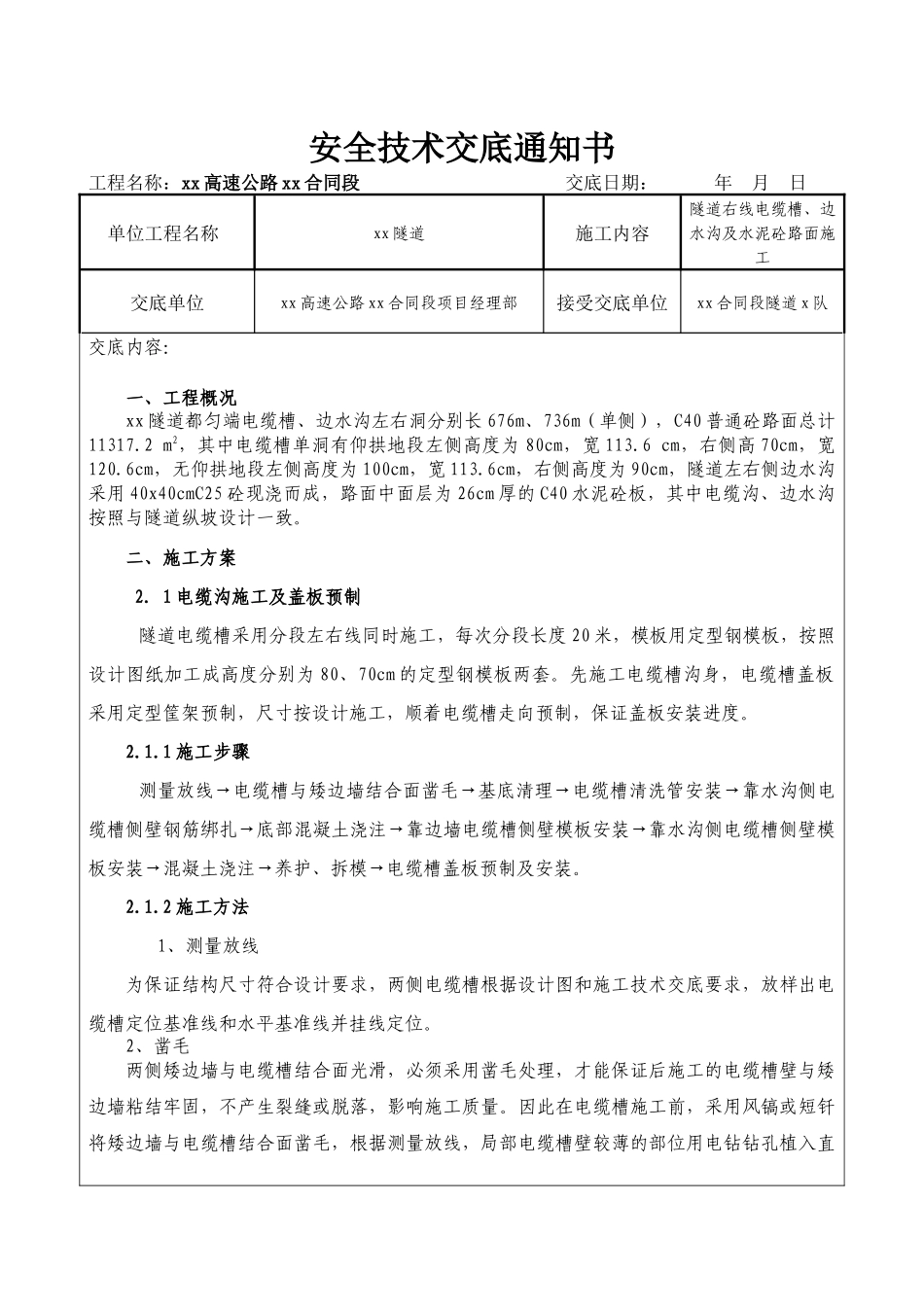

贵都高速公路 xx 合同段路基隧道 xx 工区安全技术交底通知书 xx 航局xx 高速公路 xx 合同段项目经理部xx 年 xx 月 xx 日安全技术交底通知书工程名称:xx 高速公路 xx 合同段 交底日期: 年 月 日单位工程名称xx 隧道施工内容隧道右线电缆槽、边水沟及水泥砼路面施工交底单位xx 高速公路 xx 合同段项目经理部接受交底单位xx 合同段隧道 x 队交底内容:一、工程概况xx 隧道都匀端电缆槽、边水沟左右洞分别长 676m、736m(单侧),C40 普通砼路面总计11317
2 m2,其中电缆槽单洞有仰拱地段左侧高度为 80cm,宽 113
6 cm,右侧高 70cm,宽120
6cm,无仰拱地段左侧高度为 100cm,宽 113
6cm,右侧高度为 90cm,隧道左右侧边水沟采用 40x40cmC25 砼现浇而成,路面中面层为 26cm 厚的 C40 水泥砼板,其中电缆沟、边水沟按照与隧道纵坡设计一致
二、施工方案 2.1 电缆沟施工及盖板预制隧道电缆槽采用分段左右线同时施工,每次分段长度 20 米,模板用定型钢模板,按照设计图纸加工成高度分别为 80、70cm 的定型钢模板两套
先施工电缆槽沟身,电缆槽盖板采用定型筐架预制,尺寸按设计施工,顺着电缆槽走向预制,保证盖板安装进度
1 施工步骤测量放线→电缆槽与矮边墙结合面凿毛→基底清理→电缆槽清洗管安装→靠水沟侧电缆槽侧壁钢筋绑扎→底部混凝土浇注→靠边墙电缆槽侧壁模板安装→靠水沟侧电缆槽侧壁模板安装→混凝土浇注→养护、拆模→电缆槽盖板预制及安装
2 施工方法 1、测量放线为保证结构尺寸符合设计要求,两侧电缆槽根据设计图和施工技术交底要求,放样出电缆槽定位基准线和水平基准线并挂线定位
2、凿毛两侧矮边墙与电缆槽结合面光滑,必须采用凿毛处理,才能保证后施工的电缆槽壁与矮边墙粘结牢固,不产生
