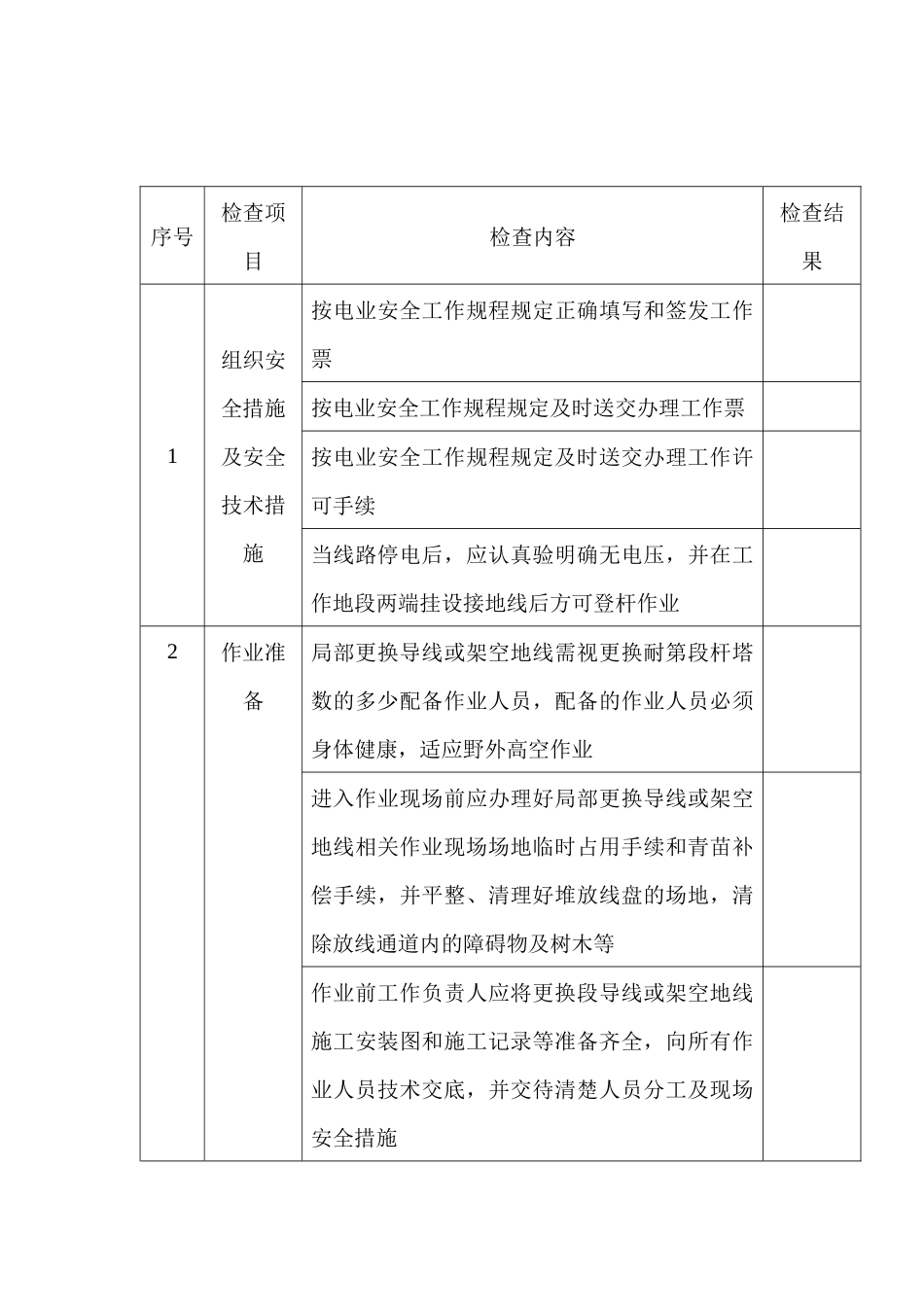

序号检查项目检查内容检查结果1组织安全措施及安全技术措施按电业安全工作规程规定正确填写和签发工作票按电业安全工作规程规定及时送交办理工作票按电业安全工作规程规定及时送交办理工作许可手续当线路停电后,应认真验明确无电压,并在工作地段两端挂设接地线后方可登杆作业2作业准备局部更换导线或架空地线需视更换耐第段杆塔数的多少配备作业人员,配备的作业人员必须身体健康,适应野外高空作业进入作业现场前应办理好局部更换导线或架空地线相关作业现场场地临时占用手续和青苗补偿手续,并平整、清理好堆放线盘的场地,清除放线通道内的障碍物及树木等作业前工作负责人应将更换段导线或架空地线施工安装图和施工记录等准备齐全,向所有作业人员技术交底,并交待清楚人员分工及现场安全措施所有工作人员都必须戴安全帽高空作业应系好安全带,作业转位时,不得失去安全带的保护线路停电作业前需调查更换导线或架空地线档间交叉跨越情况,如:电力线、通讯光缆、公路、铁路、房屋等3地面准备工作停电作业前必须将有关材料、工器具搬运至作业现场。埋设各拉线坑地锚作业所需的工器具需完好合格和受力安全可靠。使用前均需进行外观检查根据更换导线或架空地线耐张段及张力情况在更换导线档或地线档的耐张杆塔受力侧反方向布置临时拉线,防止耐张杆塔单面受力时造成杆塔损伤或弯曲选择地势平坦、运输方便侧的耐张杆塔作业为收线端,另一侧耐张杆塔作为挂线端线轴置放场地尽量选择在放线 段的地势较高处(收线杆塔侧)线轴架设应牢固可靠,转动灵活,支撑线盘的轴杠应水平,并与牵引方向垂直线轴架应设置简易制动装置,展放地线时便于控制转动及转速若有交叉跨越者,应搭设跨越架,并设专人看守4紧线前的准备紧线前必须了解设计单位对耐张杆塔有无特殊施工作业要求,并按要求执行临时拉线的上端应靠近挂线点且缠绕导线支架或地线支架或水泥杆后用卸扣拴牢。缠绕的钢丝绳应不妨碍挂线操作临时拉线的下端应串接双钢,以便随时收紧或放松拉线。临时拉线应视地质条件及紧线张力情况,选择用铁桩或地锚锚固紧线前必须对地线进行全线检查,确保地线接头都已压接且损伤处均按规范要求做了处理。检查交叉跨越档的跨越架是否牢固,弧垂观测档应做好弧垂观测的各项准备工作,布置护线人员并明确联络信号5放、紧线和撤线作业安全放、紧线工作,应制定安全技术组织措施计划,并经有关部门和总工程师批准撤线、放线、紧线作业,均应有专人统一指挥、统一信号使...
