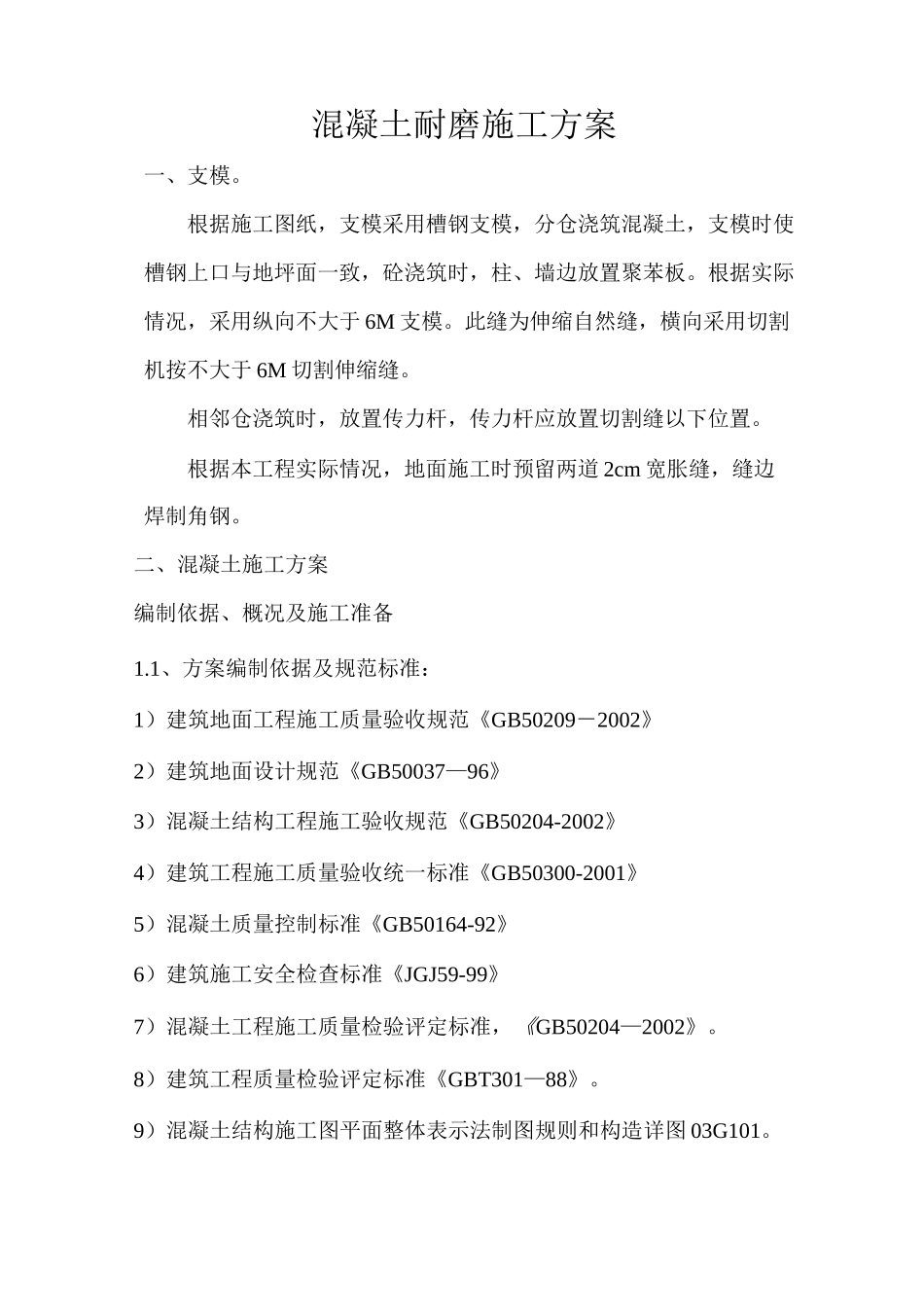

混凝土耐磨施工方案一、支模
根据施工图纸,支模采用槽钢支模,分仓浇筑混凝土,支模时使槽钢上口与地坪面一致,砼浇筑时,柱、墙边放置聚苯板
根据实际情况,采用纵向不大于 6M 支模
此缝为伸缩自然缝,横向采用切割机按不大于 6M 切割伸缩缝
相邻仓浇筑时,放置传力杆,传力杆应放置切割缝以下位置
根据本工程实际情况,地面施工时预留两道 2cm 宽胀缝,缝边焊制角钢
二、混凝土施工方案编制依据、概况及施工准备1
1、方案编制依据及规范标准:1)建筑地面工程施工质量验收规范《GB50209-2002》2)建筑地面设计规范《GB50037—96》3)混凝土结构工程施工验收规范《GB50204-2002》4)建筑工程施工质量验收统一标准《GB50300-2001》5)混凝土质量控制标准《GB50164-92》6)建筑施工安全检查标准《JGJ59-99》7)混凝土工程施工质量检验评定标准,《GB50204—2002》
8)建筑工程质量检验评定标准《GBT301—88》
9)混凝土结构施工图平面整体表示法制图规则和构造详图 03G101

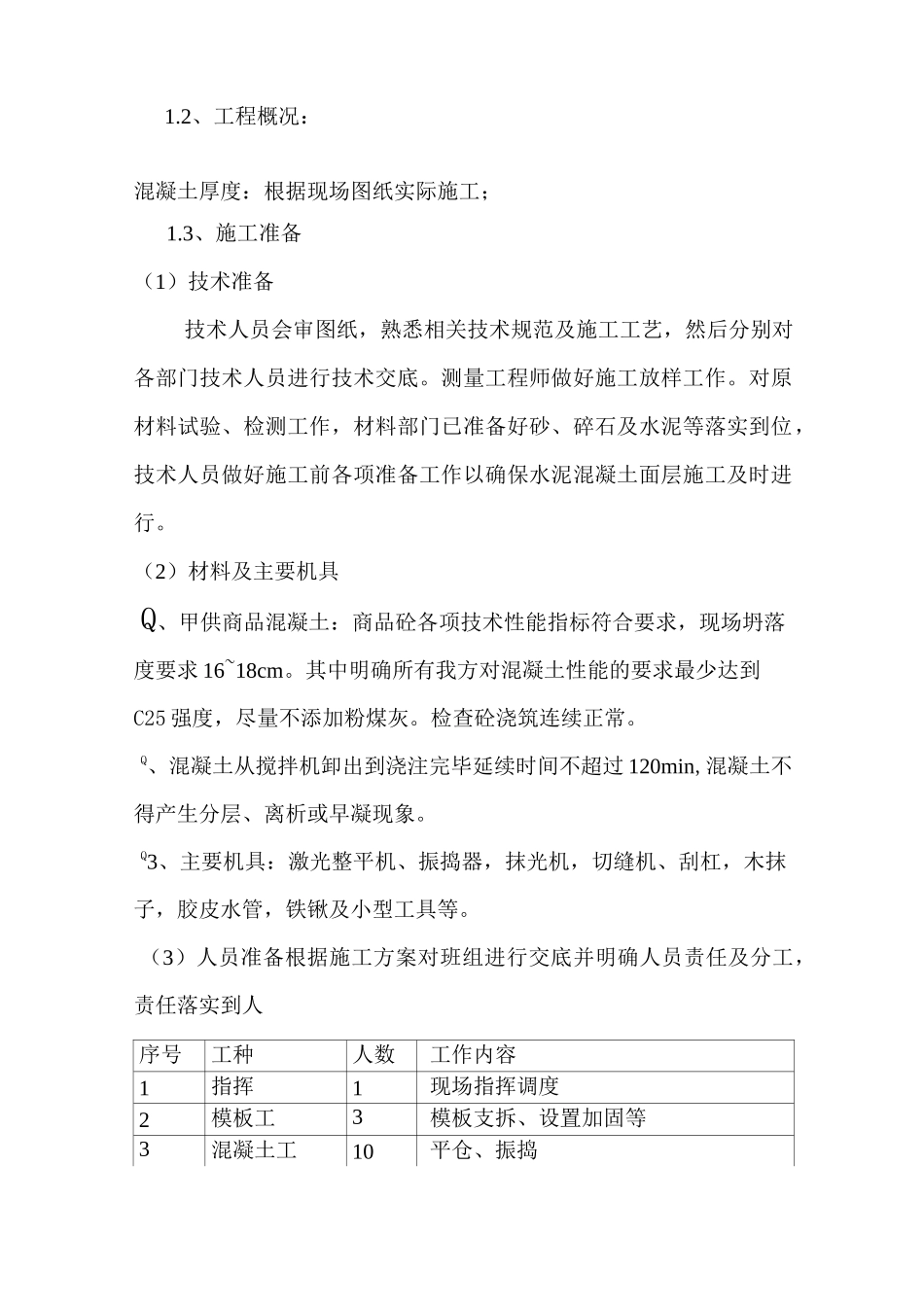

2、工程概况:混凝土厚度:根据现场图纸实际施工;1
3、施工准备(1)技术准备技术人员会审图纸,熟悉相关技术规范及施工工艺,然后分别对各部门技术人员进行技术交底
测量工程师做好施工放样工作
对原材料试验、检测工作,材料部门已准备好砂、碎石及水泥等落实到位,技术人员做好施工前各项准备工作以确保水泥混凝土面层施工及时进行
(2)材料及主要机具Q、甲供商品混凝土:商品砼各项技术性能指标符合要求,现场坍落度要求 16~18cm
其中明确所有我方对混凝土性能的要求最少达到C25 强度,尽量不添加粉煤灰
检查砼浇筑连续正常
Q、混凝土从搅拌机卸出到浇注完毕延续时间不超过 120min,混凝土不得产生分层、离析或早凝现象
Q3、主要机具:激光整平机、振捣器,抹光机,切
