电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

暖通工程合同

暖通工程合同_第1页
暖通工程合同_第2页
暖通工程合同_第3页

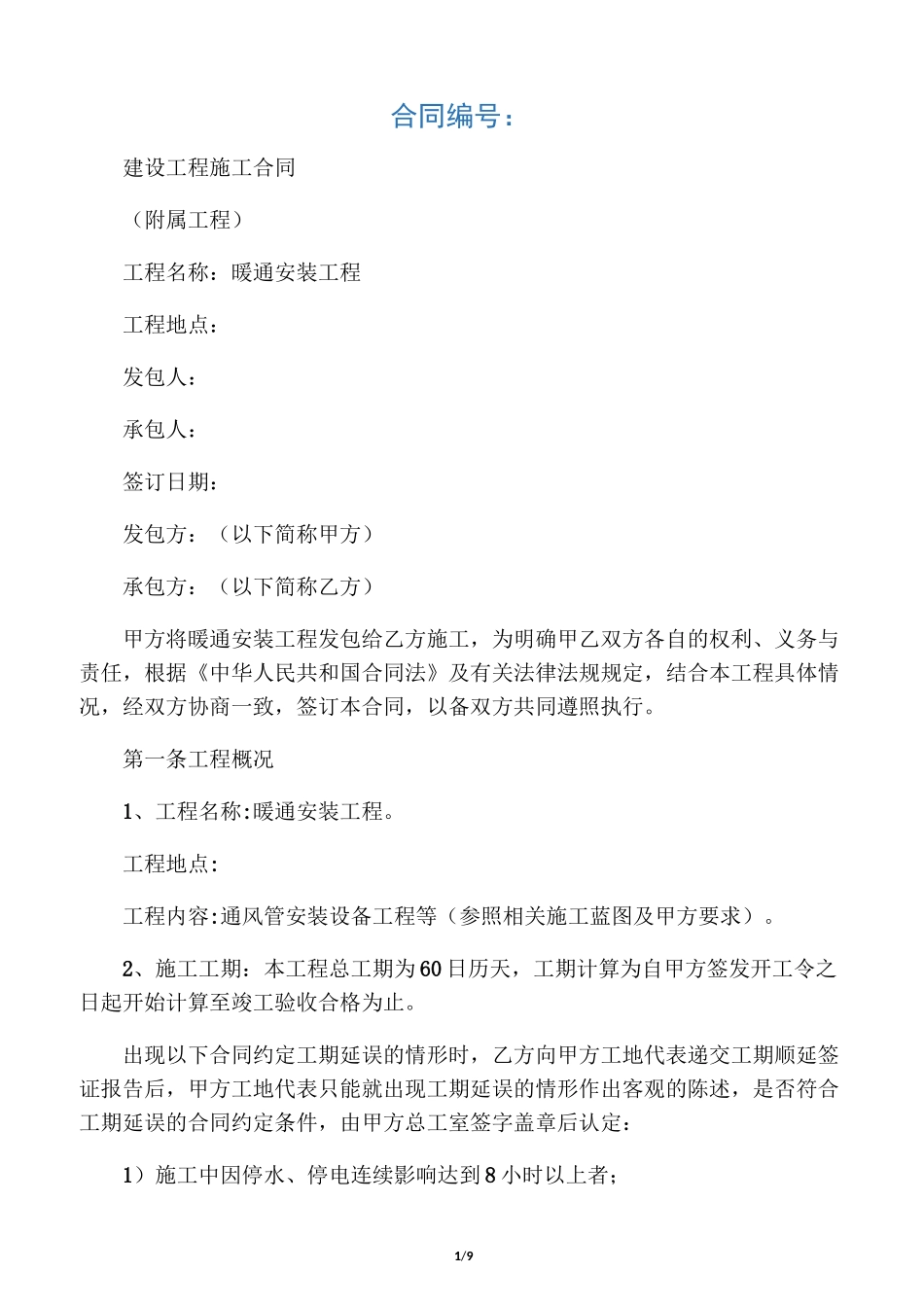

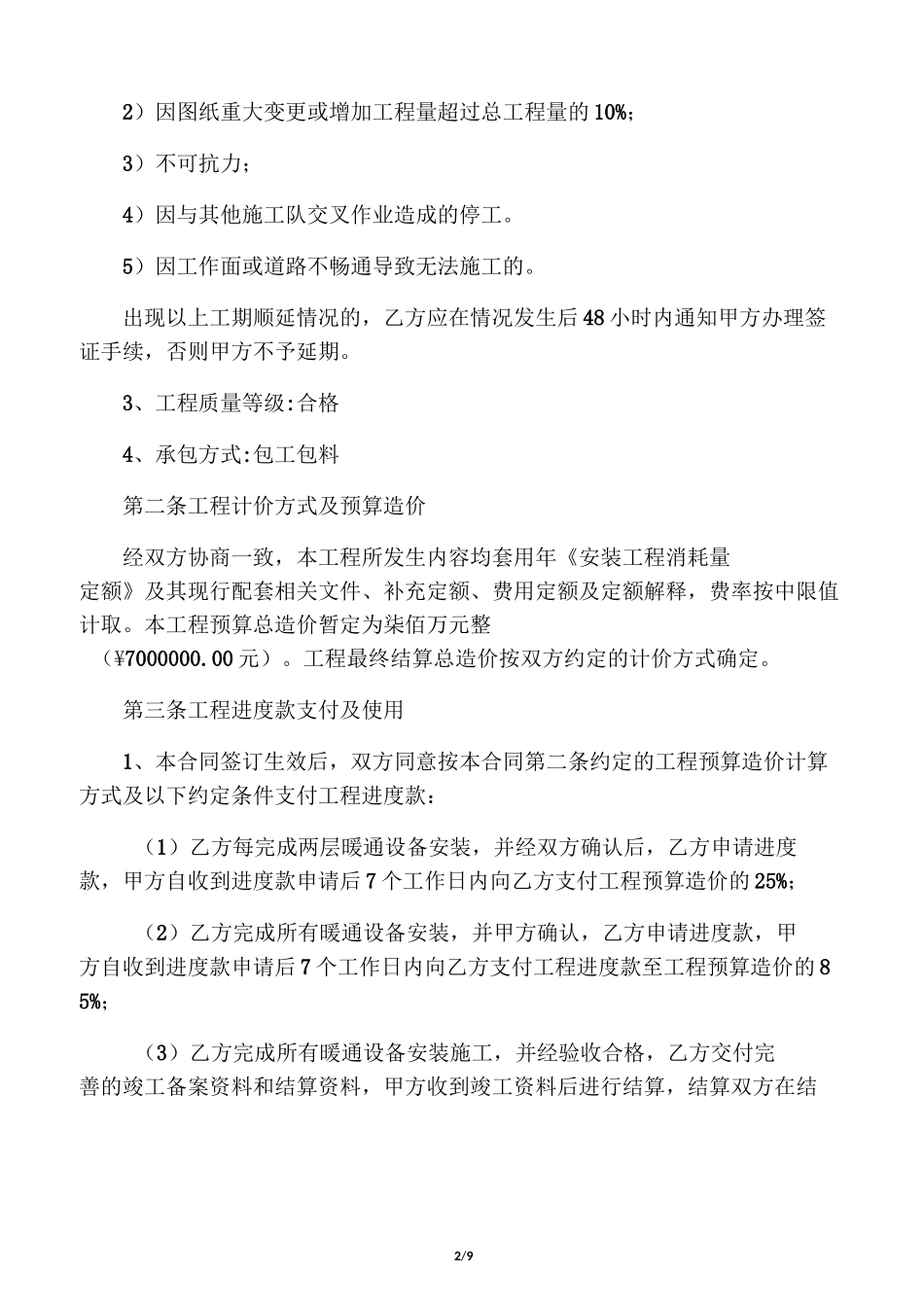

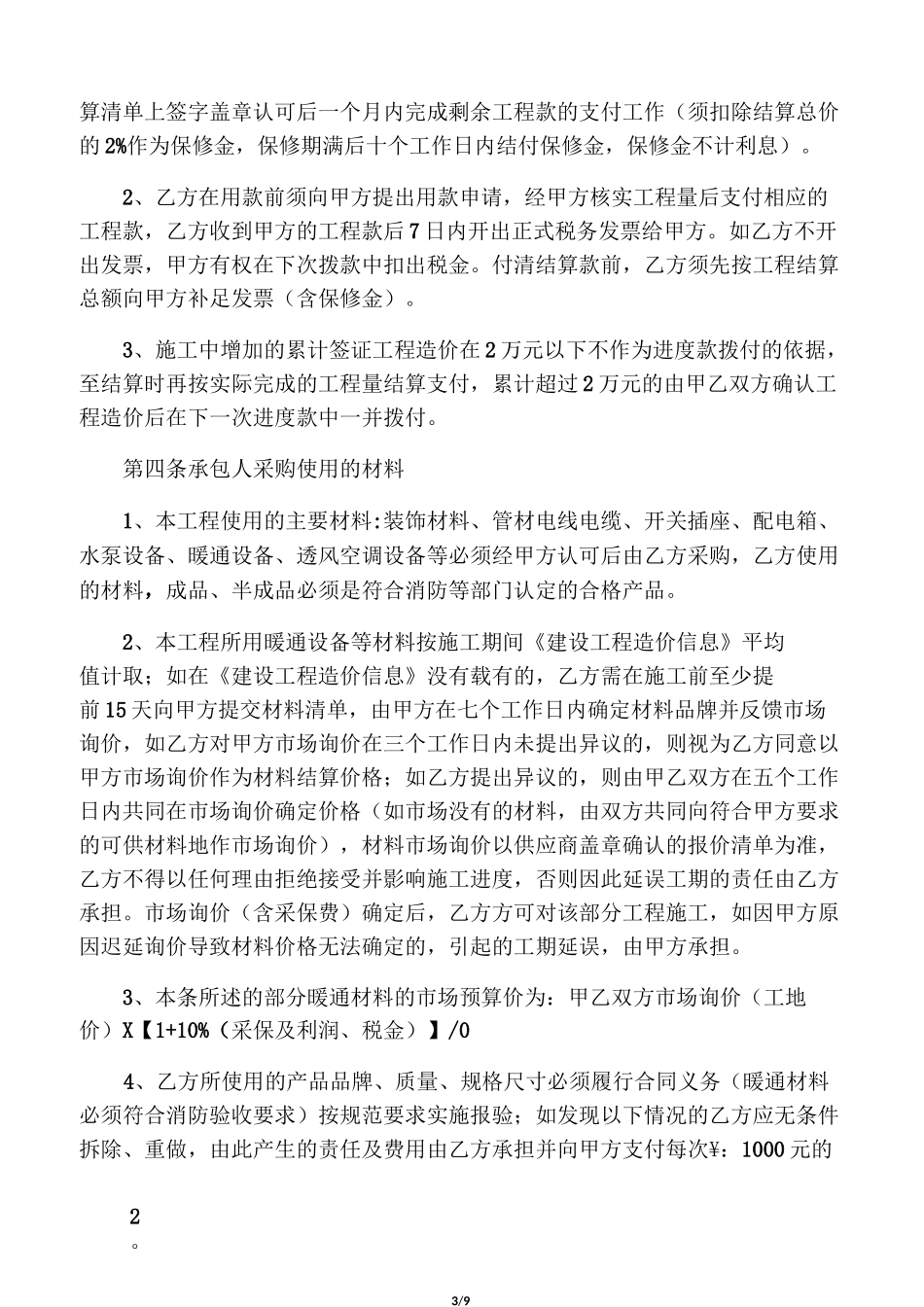

1/9合同编号:建设工程施工合同(附属工程)工程名称:暖通安装工程工程地点:发包人:承包人:签订日期:发包方:(以下简称甲方)承包方:(以下简称乙方)甲方将暖通安装工程发包给乙方施工,为明确甲乙双方各自的权利、义务与责任,根据《中华人民共和国合同法》及有关法律法规规定,结合本工程具体情况,经双方协商一致,签订本合同,以备双方共同遵照执行。第一条工程概况1、工程名称:暖通安装工程。工程地点:工程内容:通风管安装设备工程等(参照相关施工蓝图及甲方要求)。2、施工工期:本工程总工期为 60 日历天,工期计算为自甲方签发开工令之日起开始计算至竣工验收合格为止。出现以下合同约定工期延误的情形时,乙方向甲方工地代表递交工期顺延签证报告后,甲方工地代表只能就出现工期延误的情形作出客观的陈述,是否符合工期延误的合同约定条件,由甲方总工室签字盖章后认定:1)施工中因停水、停电连续影响达到 8 小时以上者;2/92)因图纸重大变更或增加工程量超过总工程量的 10%;3)不可抗力;4)因与其他施工队交叉作业造成的停工。5)因工作面或道路不畅通导致无法施工的。出现以上工期顺延情况的,乙方应在情况发生后 48 小时内通知甲方办理签证手续,否则甲方不予延期。3、工程质量等级:合格4、承包方式:包工包料第二条工程计价方式及预算造价经双方协商一致,本工程所发生内容均套用年《安装工程消耗量定额》及其现行配套相关文件、补充定额、费用定额及定额解释,费率按中限值计取。本工程预算总造价暂定为柒佰万元整(¥7000000.00 元)。工程最终结算总造价按双方约定的计价方式确定。第三条工程进度款支付及使用1、本合同签订生效后,双方同意按本合同第二条约定的工程预算造价计算方式及以下约定条件支付工程进度款:(1)乙方每完成两层暖通设备安装,并经双方确认后,乙方申请进度款,甲方自收到进度款申请后 7 个工作日内向乙方支付工程预算造价的 25%;(2)乙方完成所有暖通设备安装,并甲方确认,乙方申请进度款,甲方自收到进度款申请后 7 个工作日内向乙方支付工程进度款至工程预算造价的 85%;(3)乙方完成所有暖通设备安装施工,并经验收合格,乙方交付完善的竣工备案资料和结算资料,甲方收到竣工资料后进行结算,结算双方在结2。3/9算清单上签字盖章认可后一个月内完成剩余工程款的支付工作(须扣除结算总价的 2%作为保修金,保修期满后十个工作日内结付保修金,保修金不计利息)。2、乙方...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
