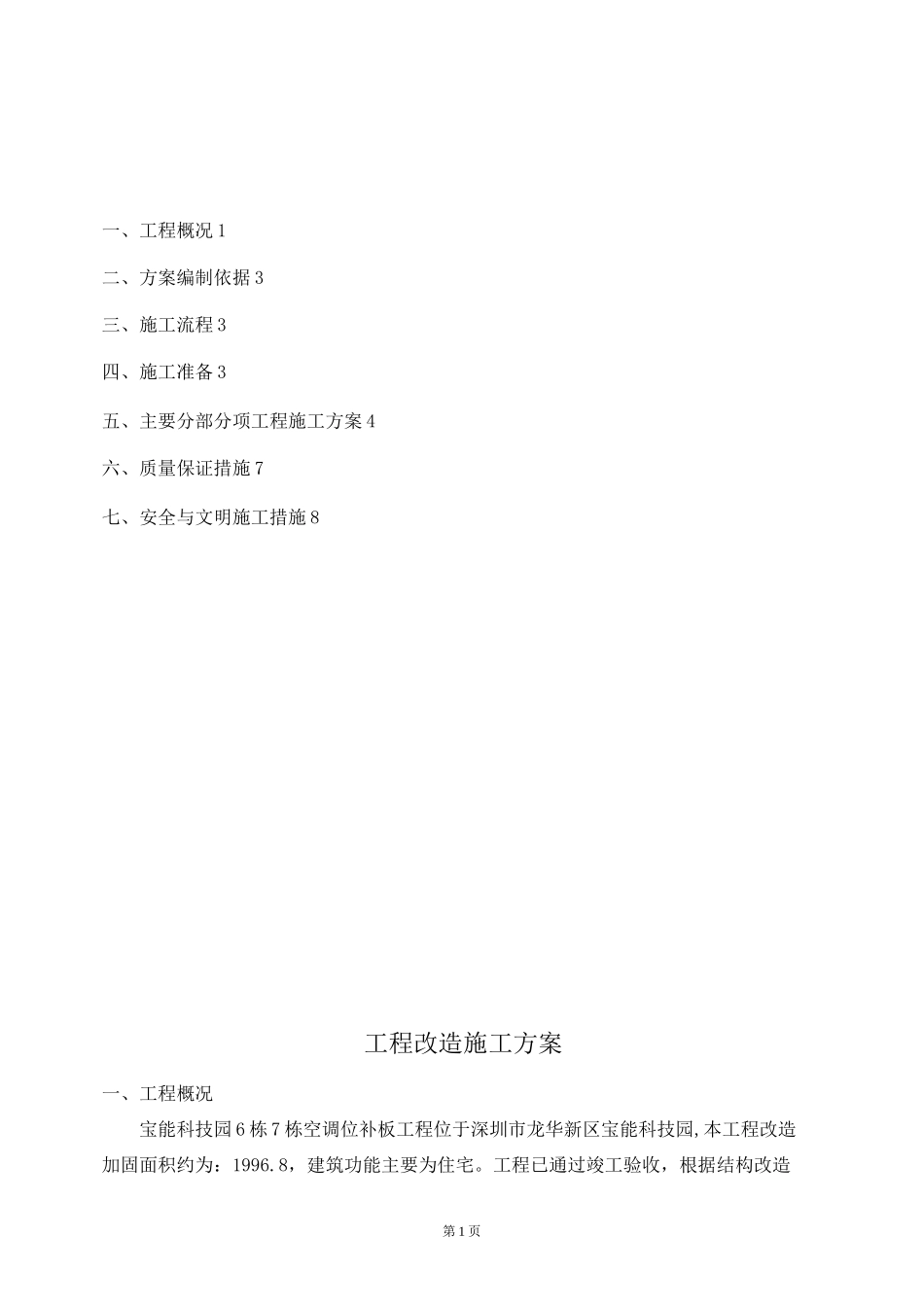

第 1 页一、工程概况 1二、方案编制依据 3三、施工流程 3四、施工准备 3五、主要分部分项工程施工方案 4六、质量保证措施 7七、安全与文明施工措施 8工程改造施工方案一、工程概况宝能科技园 6 栋 7 栋空调位补板工程位于深圳市龙华新区宝能科技园,本工程改造加固面积约为:1996.8,建筑功能主要为住宅。工程已通过竣工验收,根据结构改造宝能科技园 6 栋 7 栋空调位补板工程改造施工方案第 2 页施工图纸要求,对本工程的6、7 号楼的2-32 层进行局部的加板改造,我单位严格按照设计与相关施工技术要求,确定施工方法和施工措施进行改造施工。主要加建的位置为空调和阳台位置,具体加建点见下表:第 3 页拆除混凝土及钢筋混凝土保护层一拆除金属栏杆一脚手架搭设一补板钢筋植筋一补板钢筋绑扎一补板模板安装一补板混凝土浇筑一混凝土养护一拆除模板一脚手架拆除 f 清理施工现场四、施工准备:1)、对现场施工作业区域进行查看,查看作业区域是否有阻碍,如有阻碍的及时与甲方单位协调配合予以调整或拆除。2)、查看运输通道是否畅通,如发现问题及时与甲方单位沟通联系解决。3)、自检施工用电动及手动工具,如不符合施工现场机具使用要求的应及时改正,对不合格的机具予以更换,以达到施工使用要求。2、技术准备:1)、由本单位技术及质量部门牵头,组织本单位技术、质量、生产、安全等相关专业,对施工作业图纸及相关技术要求进行详细研究,并结合现场实际情况进行对照,如发现问题及时与甲方单位进行反映及沟通。2)、依据甲方单位提供的工作联系单(任务单)、指令及设计修改变更通知单(或工程洽商记录)和有关技术文件要求,由我单位技术(总工)负责人对项目部技术、生产及施工班组长等相关人员进行技术交底,交底内容应详细,尤其是对重点节点、重要工序等进行详细交底。3、材料准备:项目部技术人员根据图纸、施工技术要求等资料,及时计算施工所用材料数量,经核查并批准后报材料员进行采购,采购运送应及时到位,以免耽误工期。4、其他准备:1)、按照施工现场安全与文明施工的有关要求,对施工作业区域进行围护,可采用警戒线围护与专职安全人员全程巡检等相结合的方式,由项目负责人作为本次施工的安全与文明施工现场第一负责人,同时对安全与文明施工进行现场直接管理。2)、施工机具、劳动力组织到位,施工用电(水)应按照施工现场临时用电(水)的要求接驳到指定部位。3)、有针对性的对作业人员进行详细...
