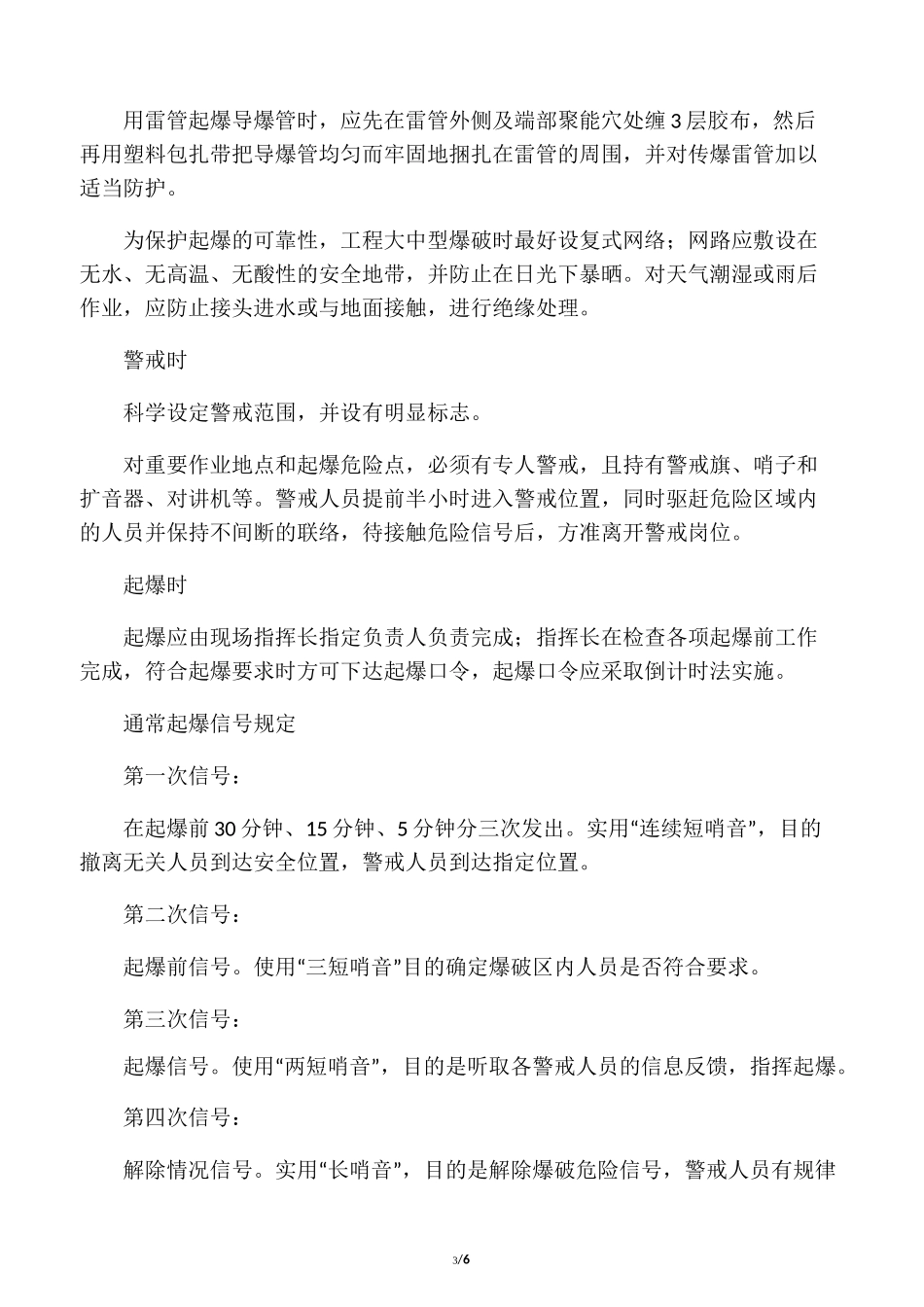

1/6技术交底工程名称交底部位大唐淮北发电厂虎山项目 2X660MW施工单位机组建筑安装工程地基基础工序名称中国化学工程第七建设有限公司土石方工程交底主题:对工程各区域土石方爆破作业交底主要内容:主要机具:投入直径为 38 毫米的手持凿岩机 4 台、直径为 90 毫米履带潜孔钻机 6 台,根据工程进度情况适时适度增加。施工工艺:现场勘察—— 鉴定合同——手续办理——组织进点——施工准备——测量标定——选择炮位——标孔钻眼—药量细化—装药填塞—网络连接—安全防护——组织警戒——起爆——安全检查——盲炮处理——二次破碎——清渣——爆破修整——施工完毕施工工序注意事项:根据批准爆破方案为:需要爆破的场地采用中深孔结合浅孔爆破的方式进行施工标孔时为了保证钻孔质量,钻孔前必须按照爆破设计方案将炮孔位置、深度的角度清楚地标记在爆破体上,标孔工作应由方案编制人员完成;若遇到与实际情况和设计方案不符合时,方案设计小组成员应会同有关人员研究制定处理方案;2/6对不装药的空孔,除标定孔的位置外,还应在孔的周围作出特殊标记,以防与装药孔混淆。钻孔时作业人员必须严格按照标定的孔深、孔位和角度钻孔;技术人员进行钻孔检查,孔深误差和偏离距离均不得超过 20cm;孔角不得偏差 5°;对不合格的爆孔由设计人员进行处理并做好标记,检查合格的爆孔应及时封盖。设置装药时设置装药应在选定的安全场所进行,涉爆人员必须在工程技术人员的领导下,持证上岗,且有安全员进行监督;设置爆破器材之前应严格检查其质量是符合要求,电雷管应提前进行电阻测量或导通;导爆雷管应检查其松紧度,以确定起爆可靠;对爆孔有水时的处理,一是条件许可尽可能选择防水炸药;二是无防水炸药,需要制作药包,应用防水材料对药包进行防水处理;对制好的药包应进行编号,与炮孔匹配并便于管理。填塞时严格按照施工方案进行,设爆人员必须在工程技术人员的领导下持证上岗;且有安全员进行监督;对炮眼进行检查,若有炮眼堵塞或有水等异常情况,应按技术人员的指导进行预先处理,方能实施药填塞。网络连接与检查时连接线路时,由专人负责,按技术人员的指导采取适当的连接方式和方法,手应清洗干净,不许使用无线电通信工具和穿化纤服装。具体注意事项:导爆管在使用前应进行外观检查,管口必须热封,如有破损、拉细、压扁等不正常现象,均应剪断去掉;四通传爆连接件使用前应检查外观是否变形,外壁有无裂隙,否则不可使用,四通...
