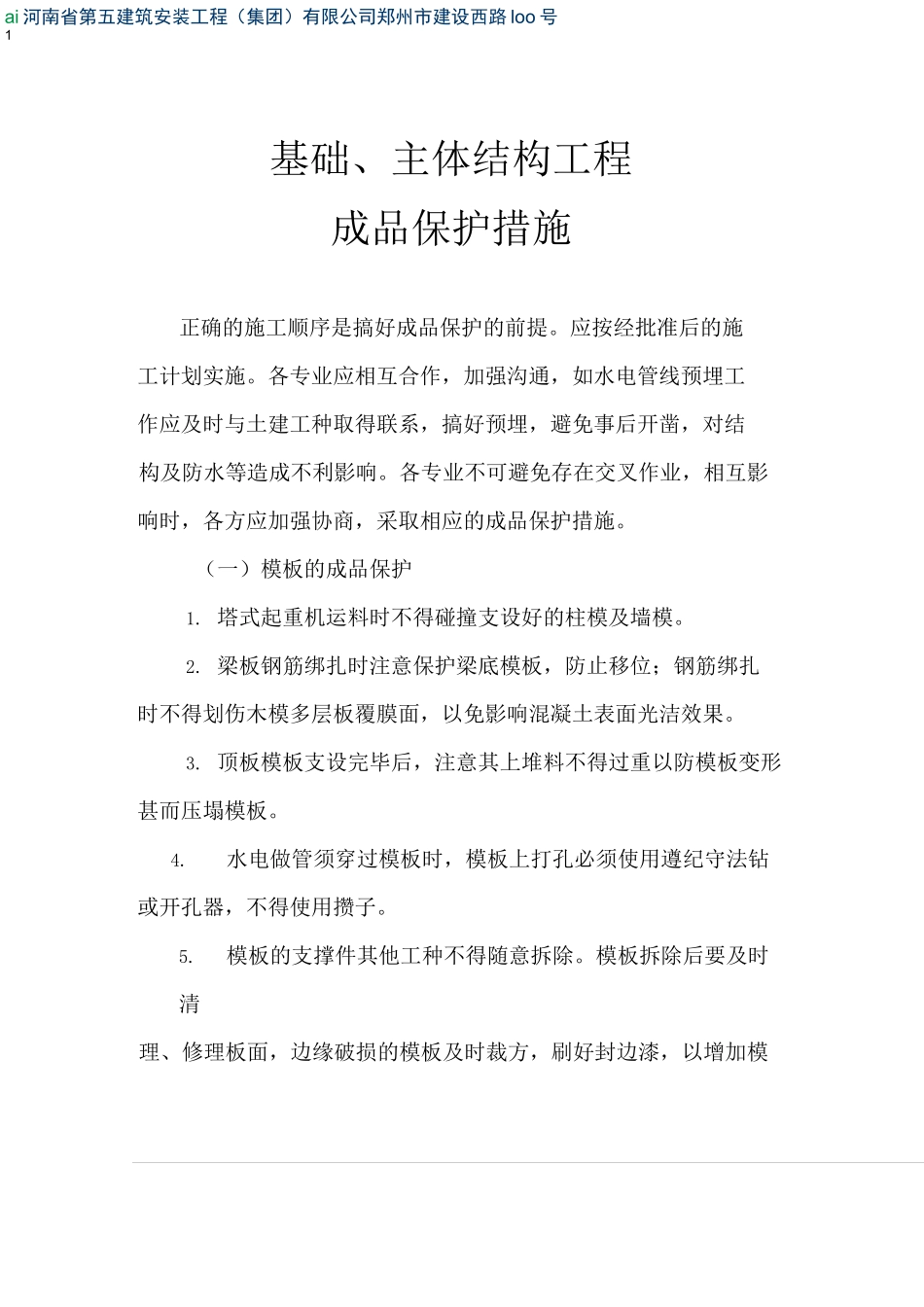

ai 河南省第五建筑安装工程(集团)有限公司郑州市建设西路 loo 号1基础、主体结构工程成品保护措施正确的施工顺序是搞好成品保护的前提。应按经批准后的施工计划实施。各专业应相互合作,加强沟通,如水电管线预埋工作应及时与土建工种取得联系,搞好预埋,避免事后开凿,对结构及防水等造成不利影响。各专业不可避免存在交叉作业,相互影响时,各方应加强协商,采取相应的成品保护措施。(一)模板的成品保护1. 塔式起重机运料时不得碰撞支设好的柱模及墙模。2. 梁板钢筋绑扎时注意保护梁底模板,防止移位;钢筋绑扎时不得划伤木模多层板覆膜面,以免影响混凝土表面光洁效果。3. 顶板模板支设完毕后,注意其上堆料不得过重以防模板变形甚而压塌模板。4.水电做管须穿过模板时,模板上打孔必须使用遵纪守法钻或开孔器,不得使用攒子。5.模板的支撑件其他工种不得随意拆除。模板拆除后要及时清理、修理板面,边缘破损的模板及时裁方,刷好封边漆,以增加模ai 河南省第五建筑安装工程(集团)有限公司郑州市建设西路 loo 号2板的周转次数。木模板的龙骨使用竖向木方支撑,避免锯木方,造成木材的浪费。所有预留孔洞,埋件均应在支模前做好预埋,严禁事后剔凿。大模板拆模及时擦油清理,保证板面平整洁净,不得粘连混凝土。(二)钢筋的成品保护1. 顶板钢筋绑轧完毕后,要避免在上面堆积重物,并且不得随意上人,如果因为施工操作及运送材料必须上人,须采取一定措施,如增设马凳、铺脚手板等。2. 水电专业做管时注意绝不允许切断钢筋,若需要断筋,应及时通报土建技术负责人,做好必要的加固补强,方可断筋,并应注意钢筋混凝土保护层的控制。3. 注意防止钢筋的污染,并做好钢筋的除锈、防锈工作。4. 直螺纹戴好保护套,防止撞伤螺纹。5. 墙柱钢筋绑扎完成后不得上人蹬踏。6. 钢筋的原材加工预制好的成品料做好标识,要用100mmX100mm 的木方垫起,做好防潮工作。雨期施工时钢筋堆放地要做好排水措施和必要的苫盖。(三)混凝土的成品保护ai 河南省第五建筑安装工程(集团)有限公司郑州市建设西路 loo 号31. 由于模板拆除时混凝土强度较低,须特别注意塔式起重机运料及人工运料的过程中不得碰撞混凝土墙、柱,以免影响混凝土的观感。2. 顶板混凝土不具备一定强度(跨度大于 8m,混凝土抗压强度达到 100%才可拆模;小于 8m,混凝土达到 75%以上才可拆模。目测硬物无深划痕)时不得上人及堆料。3.施工过程中必要的剔凿必须待...
