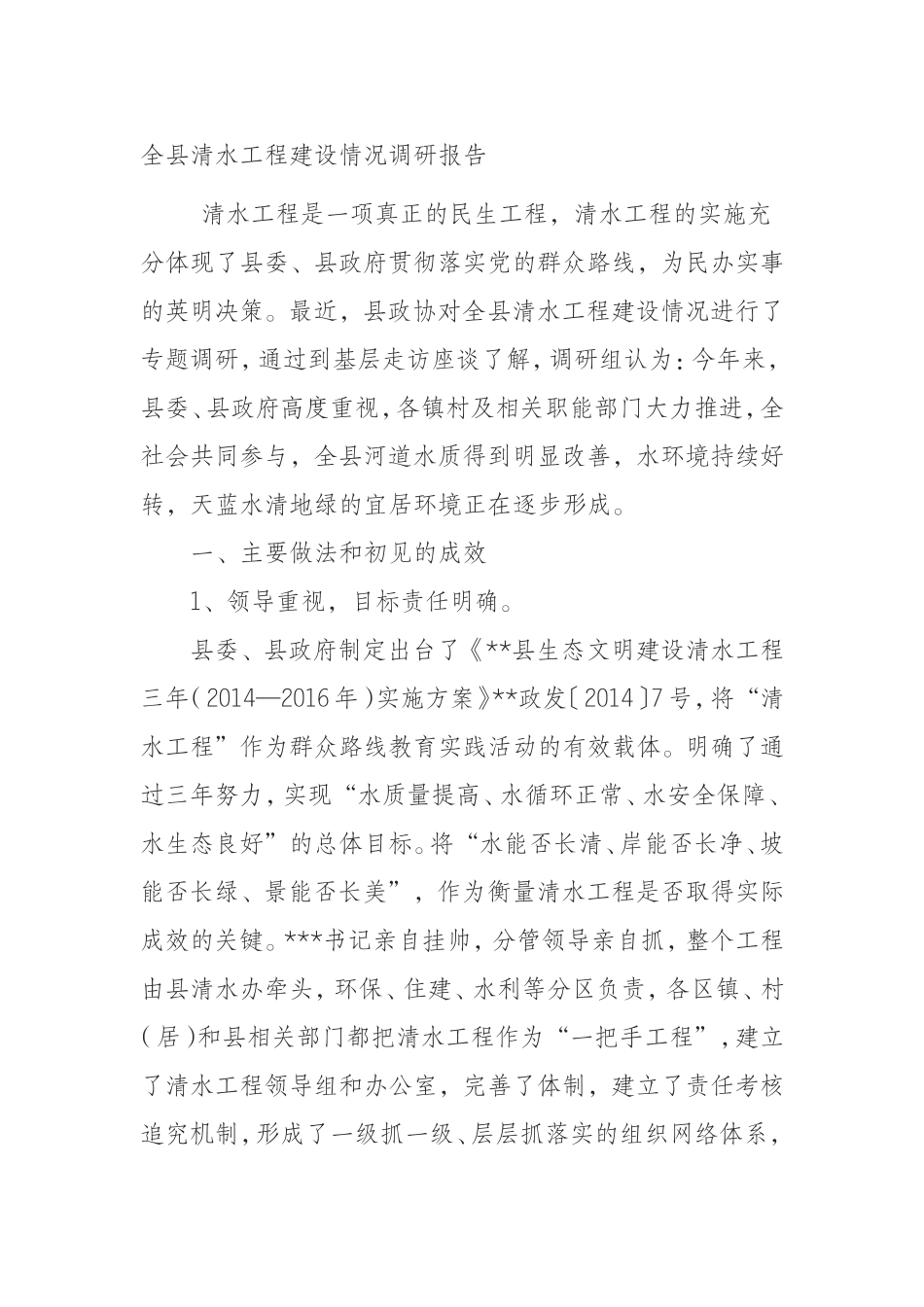

全县清水工程建设情况调研报告 清水工程是一项真正的民生工程,清水工程的实施充分体现了县委、县政府贯彻落实党的群众路线,为民办实事的英明决策。最近,县政协对全县清水工程建设情况进行了专题调研,通过到基层走访座谈了解,调研组认为:今年来,县委、县政府高度重视,各镇村及相关职能部门大力推进,全社会共同参与,全县河道水质得到明显改善,水环境持续好转,天蓝水清地绿的宜居环境正在逐步形成。 一、主要做法和初见的成效 1、领导重视,目标责任明确。 县委、县政府制定出台了《**县生态文明建设清水工程三年(2014—2016 年)实施方案》**政发〔2014〕7 号,将“清水工程”作为群众路线教育实践活动的有效载体。明确了通过三年努力,实现“水质量提高、水循环正常、水安全保障、水生态良好”的总体目标。将“水能否长清、岸能否长净、坡能否长绿、景能否长美”,作为衡量清水工程是否取得实际成效的关键。***书记亲自挂帅,分管领导亲自抓,整个工程由县清水办牵头,环保、住建、水利等分区负责,各区镇、村(居)和县相关部门都把清水工程作为“一把手工程”,建立了清水工程领导组和办公室,完善了体制,建立了责任考核追究机制,形成了一级抓一级、层层抓落实的组织网络体系,有效地发挥了组织领导体系作用,确保运转高效。 2、突出重点难点,举措扎实有效。 我县在清水工程的具体推进过程中,始终坚持标准,严格要求,把握关键,突出重点。通过实施推进污水管网建设、污染源整治工程、水系畅通工程、“以河养河”工程、河坡绿化工程五大举措,通过加强组织领导、全面落实责任、强化考核管理、加大资金投入和注重宣传发动等一系列方式方法,有效地推进了清水工程建设。目前,城北污水处理厂一期工程已完成约 70%的工程量;老通扬河综合整治工程已进入施工招标程序;红光河污水收集管网及景观建设工程、**河整治工程、**河污水管道工程、零星管网工程、东海大道污水管道及提升泵站等工程,已进入施工招标程序,各项工作进展顺利。在各级的大力推进下,清水工程绿化保洁等工作整体推进速度较快,整治效果明显。截止 6 月底,全县各区镇均已启动清水工程整洁河验收工作,其中***已有 47 条河道通过整洁河验收,占全镇河道总数的 54.02%,验收通过率在全县保持领先。**区、**镇、**镇、**镇验收通过均超过 30%,全县各区镇验收通过率均达到 25%以上。目前已有**镇的东楼村,**镇的杨庄村、富庄村和三里村通过清水工程...
