棚改工作完成情况总结_转换VIP专享

棚改工作完成情况总结_转换_第1页

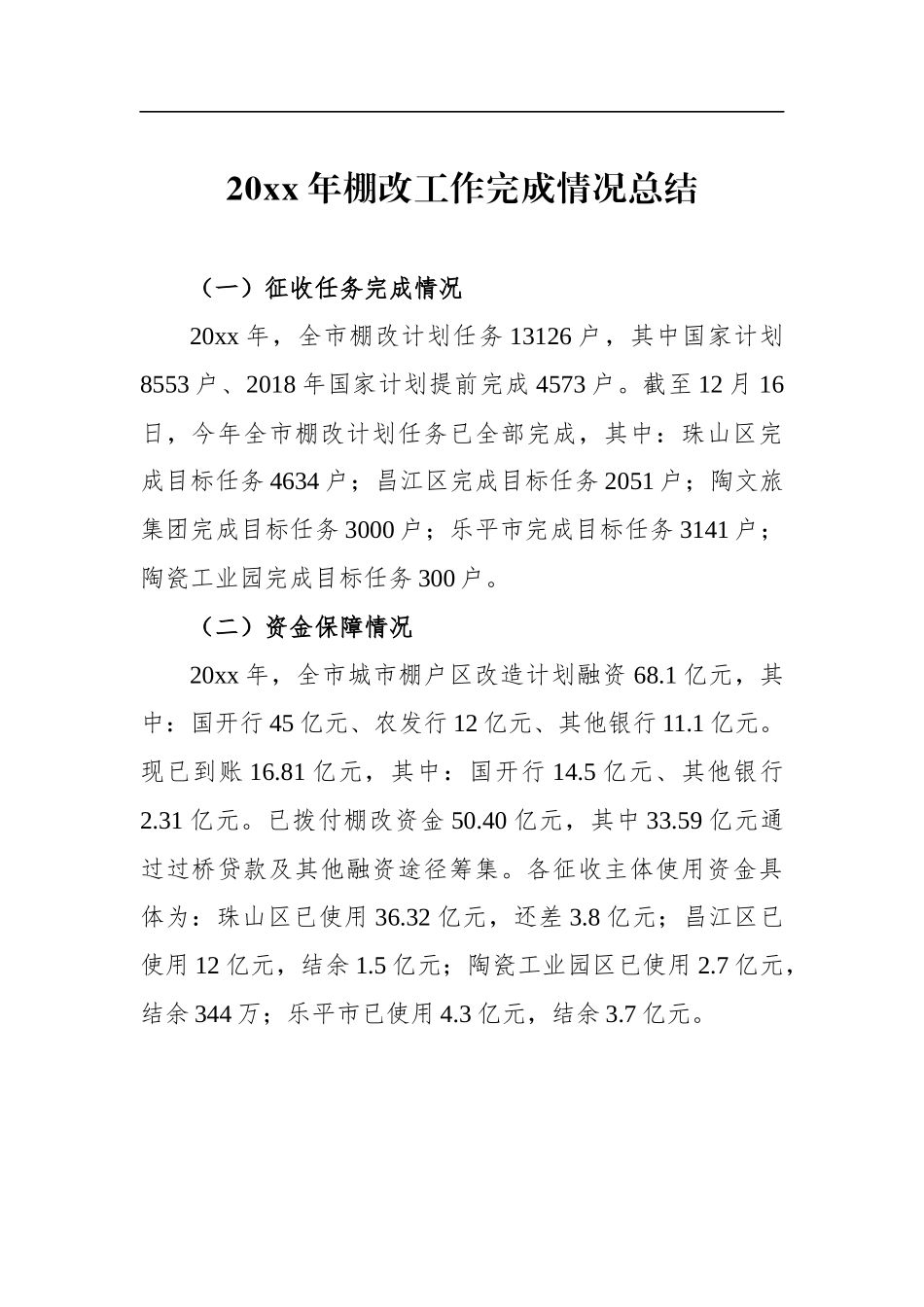

20xx 年棚改工作完成情况总结(一)征收任务完成情况 20xx 年,全市棚改计划任务 13126 户,其中国家计划8553 户、2018 年国家计划提前完成 4573 户。截至 12 月 16日,今年全市棚改计划任务已全部完成,其中:珠山区完成目标任务 4634 户;昌江区完成目标任务 2051 户;陶文旅集团完成目标任务 3000 户;乐平市完成目标任务 3141 户;陶瓷工业园完成目标任务 300 户。 (二)资金保障情况 20xx 年,全市城市棚户区改造计划融资 68.1 亿元,其中:国开行 45 亿元、农发行 12 亿元、其他银行 11.1 亿元。现已到账 16.81 亿元,其中:国开行 14.5 亿元、其他银行2.31 亿元。已拨付棚改资金 50.40 亿元,其中 33.59 亿元通过过桥贷款及其他融资途径筹集。各征收主体使用资金具体为:珠山区已使用 36.32 亿元,还差 3.8 亿元;昌江区已使用 12 亿元,结余 1.5 亿元;陶瓷工业园区已使用 2.7 亿元,结余 344 万;乐平市已使用 4.3 亿元,结余 3.7 亿元。
