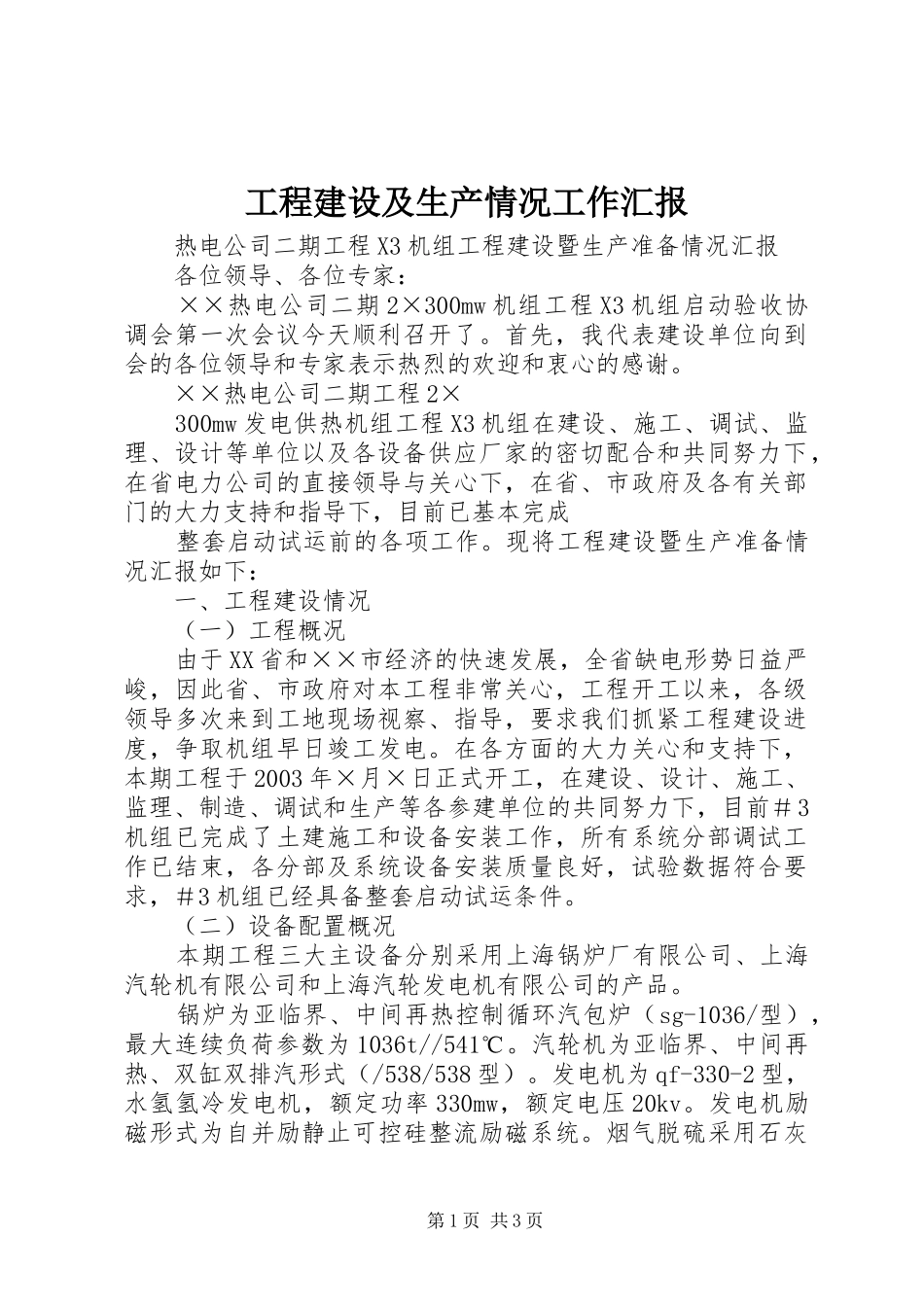

工程建设及生产情况工作汇报热电公司二期工程X3机组工程建设暨生产准备情况汇报各位领导、各位专家:××热电公司二期2×300mw机组工程X3机组启动验收协调会第一次会议今天顺利召开了
首先,我代表建设单位向到会的各位领导和专家表示热烈的欢迎和衷心的感谢
××热电公司二期工程2×300mw发电供热机组工程X3机组在建设、施工、调试、监理、设计等单位以及各设备供应厂家的密切配合和共同努力下,在省电力公司的直接领导与关心下,在省、市政府及各有关部门的大力支持和指导下,目前已基本完成整套启动试运前的各项工作
现将工程建设暨生产准备情况汇报如下:一、工程建设情况(一)工程概况由于XX省和××市经济的快速发展,全省缺电形势日益严峻,因此省、市政府对本工程非常关心,工程开工以来,各级领导多次来到工地现场视察、指导,要求我们抓紧工程建设进度,争取机组早日竣工发电
在各方面的大力关心和支持下,本期工程于2003年×月×日正式开工,在建设、设计、施工、监理、制造、调试和生产等各参建单位的共同努力下,目前#3机组已完成了土建施工和设备安装工作,所有系统分部调试工作已结束,各分部及系统设备安装质量良好,试验数据符合要求,#3机组已经具备整套启动试运条件
(二)设备配置概况本期工程三大主设备分别采用上海锅炉厂有限公司、上海汽轮机有限公司和上海汽轮发电机有限公司的产品
锅炉为亚临界、中间再热控制循环汽包炉(sg-1036/型),最大连续负荷参数为1036t//541℃
汽轮机为亚临界、中间再热、双缸双排汽形式(/538/538型)
发电机为qf-330-2型,水氢氢冷发电机,额定功率330mw,额定电压20kv
发电机励磁形式为自并励静止可控硅整流励磁系统
烟气脱硫采用石灰第1页共3页石—石膏湿法脱硫工艺,一炉一塔

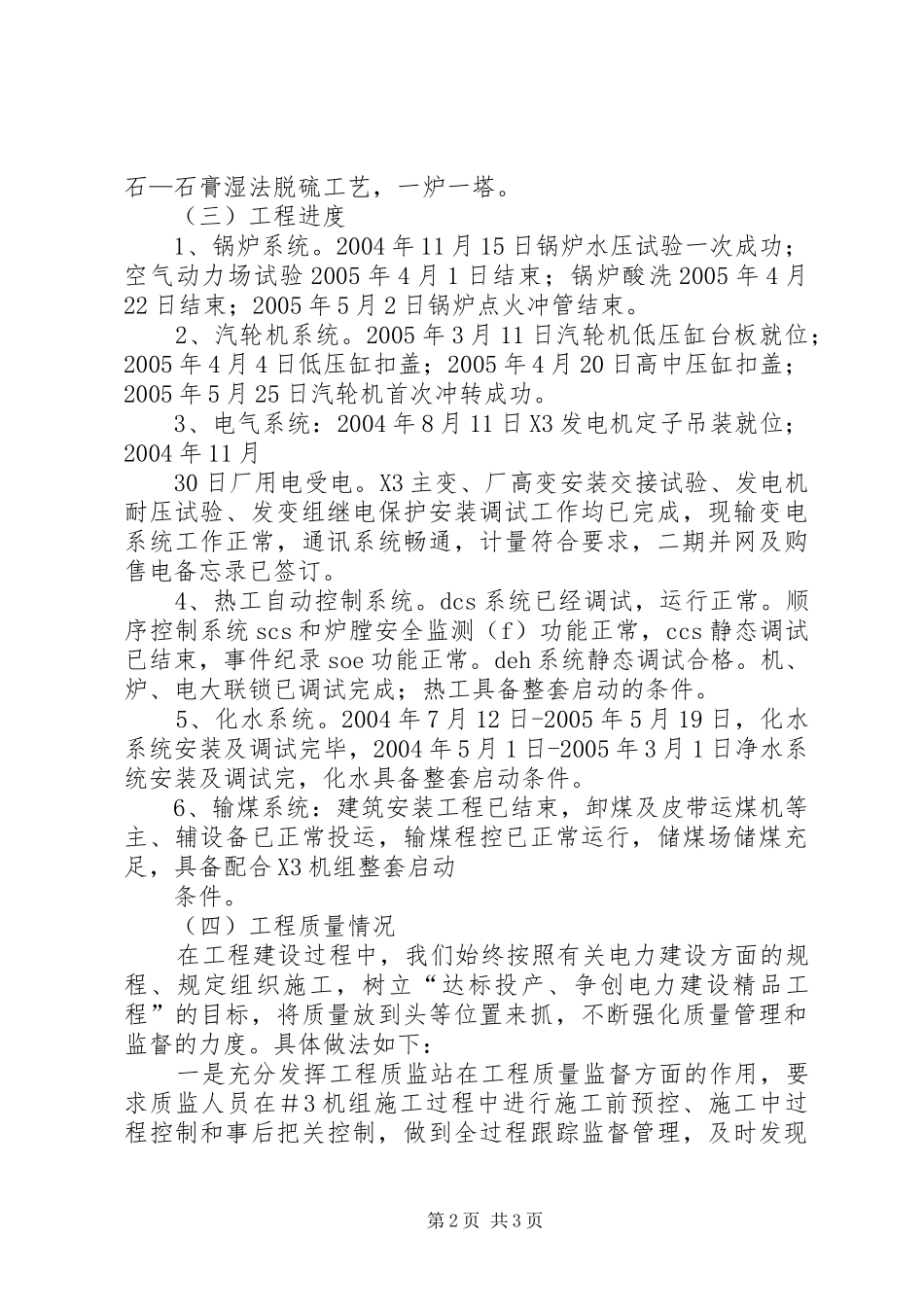

(三)工程进度1、锅炉系统
2004年11月15日锅炉水压试验一次成功;空气动力场试验2
