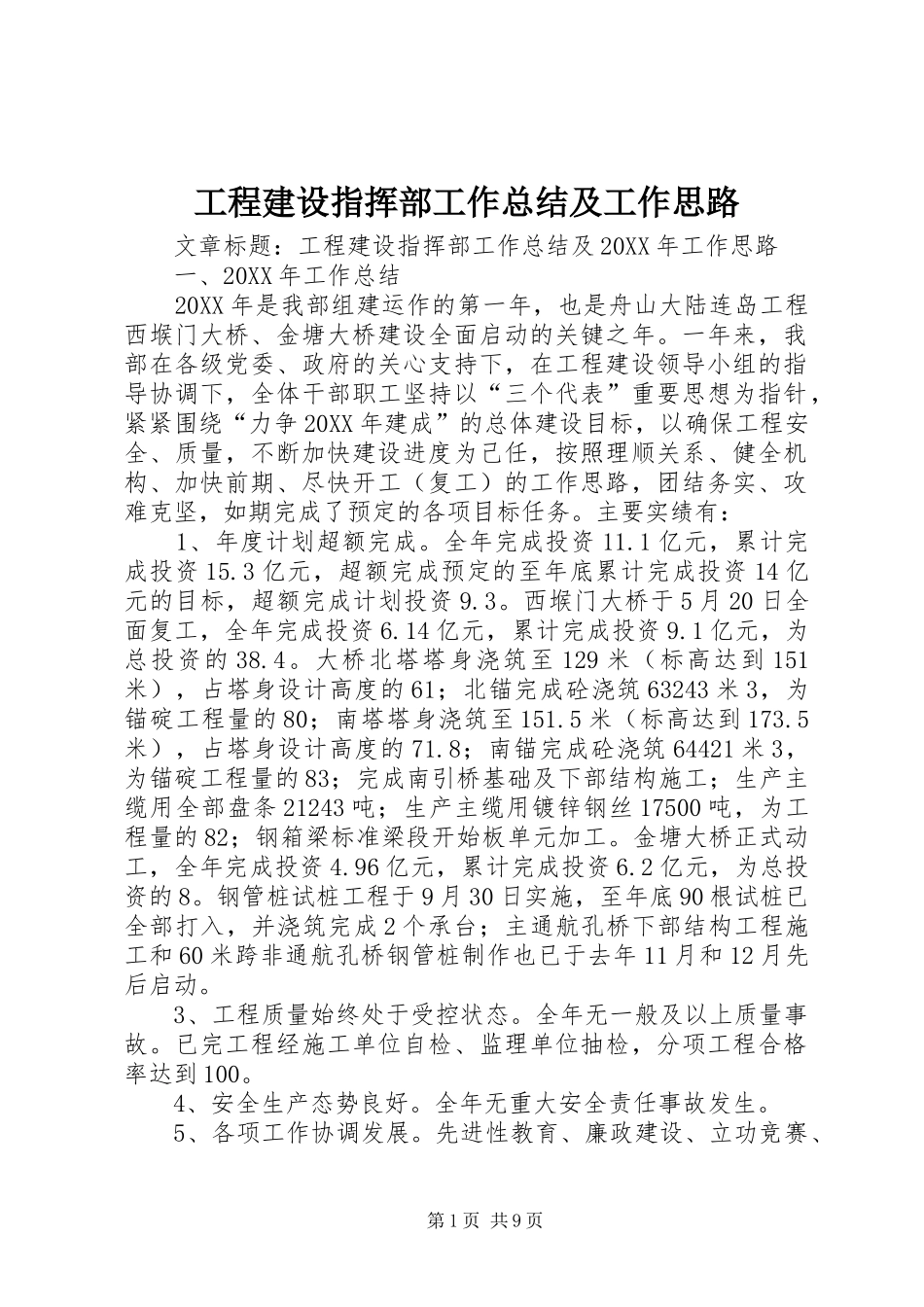

工程建设指挥部工作总结及工作思路文章标题:工程建设指挥部工作总结及20XX年工作思路一、20XX年工作总结20XX年是我部组建运作的第一年,也是舟山大陆连岛工程西堠门大桥、金塘大桥建设全面启动的关键之年
一年来,我部在各级党委、政府的关心支持下,在工程建设领导小组的指导协调下,全体干部职工坚持以“三个代表”重要思想为指针,紧紧围绕“力争20XX年建成”的总体建设目标,以确保工程安全、质量,不断加快建设进度为己任,按照理顺关系、健全机构、加快前期、尽快开工(复工)的工作思路,团结务实、攻难克坚,如期完成了预定的各项目标任务
主要实绩有:1、年度计划超额完成
全年完成投资11
1亿元,累计完成投资15
3亿元,超额完成预定的至年底累计完成投资14亿元的目标,超额完成计划投资9
西堠门大桥于5月20日全面复工,全年完成投资6
14亿元,累计完成投资9
1亿元,为总投资的38
大桥北塔塔身浇筑至129米(标高达到151米),占塔身设计高度的61;北锚完成砼浇筑63243米3,为锚碇工程量的80;南塔塔身浇筑至151
5米(标高达到173
5米),占塔身设计高度的71
8;南锚完成砼浇筑64421米3,为锚碇工程量的83;完成南引桥基础及下部结构施工;生产主缆用全部盘条21243吨;生产主缆用镀锌钢丝17500吨,为工程量的82;钢箱梁标准梁段开始板单元加工
金塘大桥正式动工,全年完成投资4
96亿元,累计完成投资6
2亿元,为总投资的8
钢管桩试桩工程于9月30日实施,至年底90根试桩已全部打入,并浇筑完成2个承台;主通航孔桥下部结构工程施工和60米跨非通航孔桥钢管桩制作也已于去年11月和12月先后启动

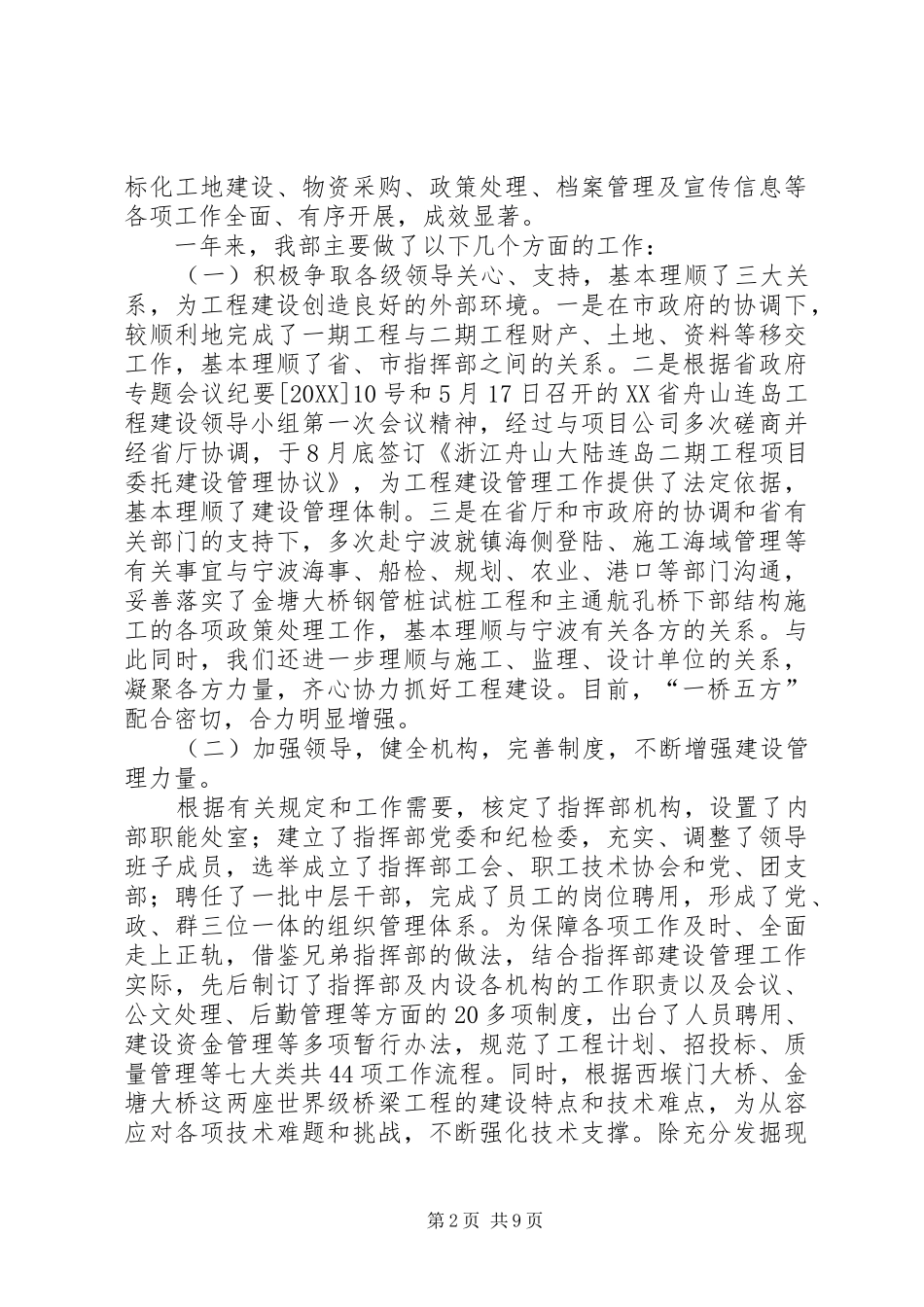

3、工程质量始终处于受控状态
全年无一般及以上质量事故
已完工程经施工单位自检、监理单位抽检,分项工程合格率达到100
4、安全生产态势良好
全年无重大安全责任事故发生
