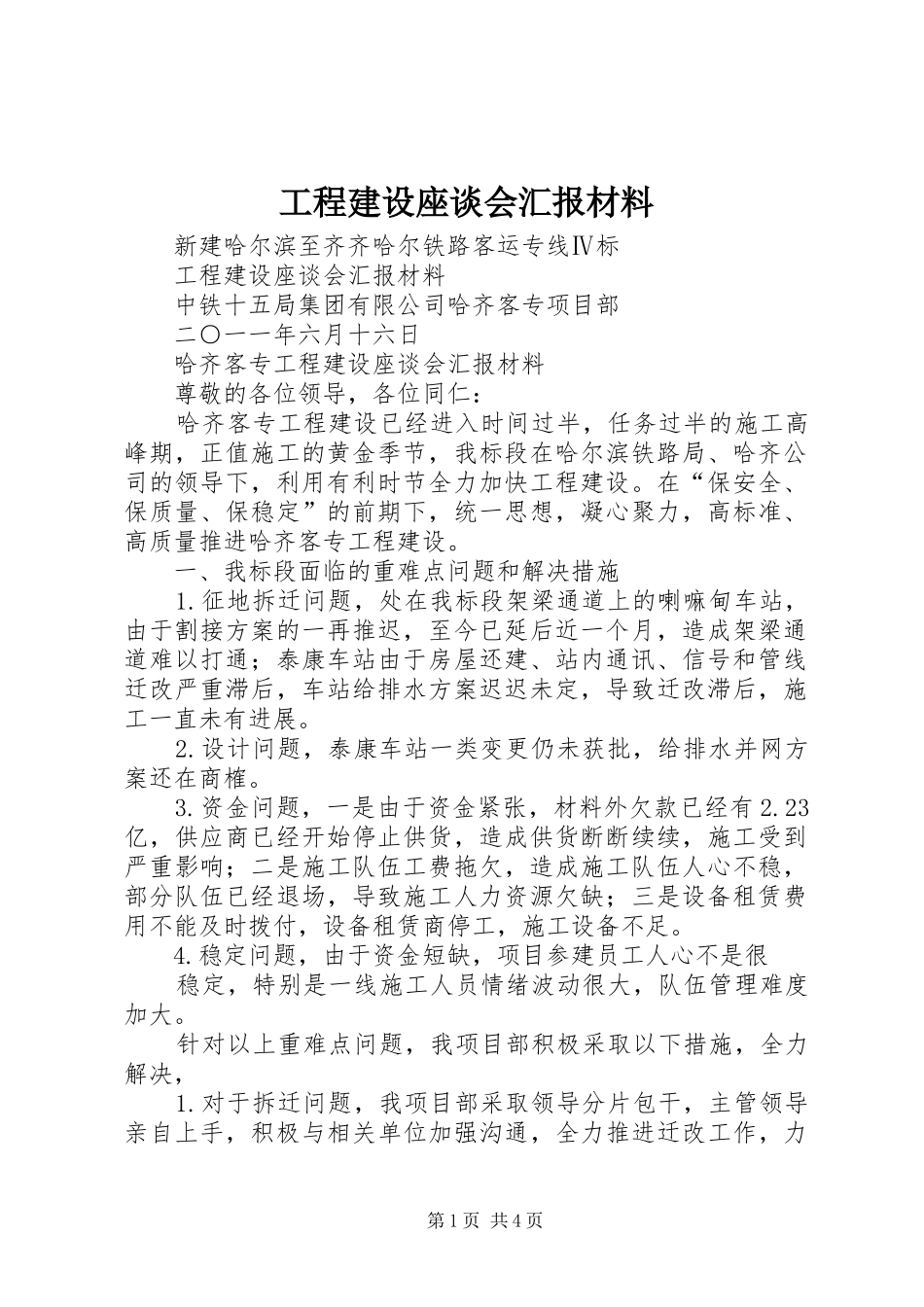

工程建设座谈会汇报材料新建哈尔滨至齐齐哈尔铁路客运专线Ⅳ标工程建设座谈会汇报材料中铁十五局集团有限公司哈齐客专项目部二○一一年六月十六日哈齐客专工程建设座谈会汇报材料尊敬的各位领导,各位同仁:哈齐客专工程建设已经进入时间过半,任务过半的施工高峰期,正值施工的黄金季节,我标段在哈尔滨铁路局、哈齐公司的领导下,利用有利时节全力加快工程建设
在“保安全、保质量、保稳定”的前期下,统一思想,凝心聚力,高标准、高质量推进哈齐客专工程建设
一、我标段面临的重难点问题和解决措施1
征地拆迁问题,处在我标段架梁通道上的喇嘛甸车站,由于割接方案的一再推迟,至今已延后近一个月,造成架梁通道难以打通;泰康车站由于房屋还建、站内通讯、信号和管线迁改严重滞后,车站给排水方案迟迟未定,导致迁改滞后,施工一直未有进展
设计问题,泰康车站一类变更仍未获批,给排水并网方案还在商榷
资金问题,一是由于资金紧张,材料外欠款已经有2
23亿,供应商已经开始停止供货,造成供货断断续续,施工受到严重影响;二是施工队伍工费拖欠,造成施工队伍人心不稳,部分队伍已经退场,导致施工人力资源欠缺;三是设备租赁费用不能及时拨付,设备租赁商停工,施工设备不足
稳定问题,由于资金短缺,项目参建员工人心不是很稳定,特别是一线施工人员情绪波动很大,队伍管理难度加大
针对以上重难点问题,我项目部积极采取以下措施,全力解决,1
对于拆迁问题,我项目部采取领导分片包干,主管领导亲自上手,积极与相关单位加强沟通,全力推进迁改工作,力第1页共4页争站场及早开始施工
设计问题由项目总工程师全面负责,不断与设计和哈齐公司进行联系,配合设计尽快提供设计图纸
对于由于资金短缺造成的人材机问题,我标段尽力说服,解释,不断的沟通,尽力达到共识,使人员稳定,材料供应持续,设备能够满足施工需要,化解危机
对于稳定问题我们项目部从以下几点来
