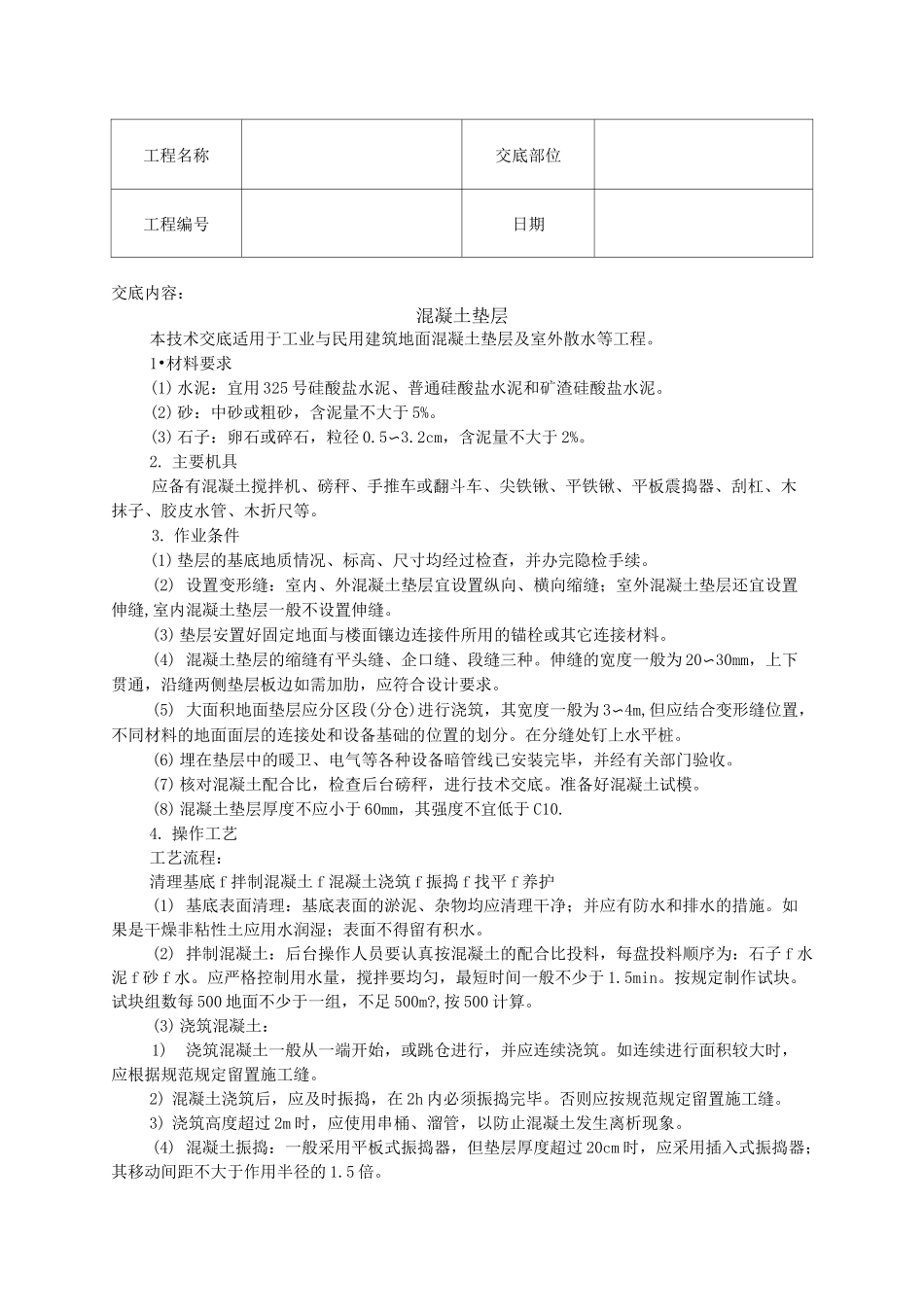

工程名称交底部位工程编号日期交底内容:混凝土垫层本技术交底适用于工业与民用建筑地面混凝土垫层及室外散水等工程
1•材料要求(1) 水泥:宜用 325 号硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
(2) 砂:中砂或粗砂,含泥量不大于 5%
(3) 石子:卵石或碎石,粒径 0
2cm,含泥量不大于 2%
主要机具应备有混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等
作业条件(1) 垫层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续
(2) 设置变形缝:室内、外混凝土垫层宜设置纵向、横向缩缝;室外混凝土垫层还宜设置伸缝,室内混凝土垫层一般不设置伸缝
(3) 垫层安置好固定地面与楼面镶边连接件所用的锚栓或其它连接材料
(4) 混凝土垫层的缩缝有平头缝、企口缝、段缝三种
伸缝的宽度一般为 20〜30mm,上下贯通,沿缝两侧垫层板边如需加肋,应符合设计要求
(5) 大面积地面垫层应分区段(分仓)进行浇筑,其宽度一般为 3〜4m,但应结合变形缝位置,不同材料的地面面层的连接处和设备基础的位置的划分
在分缝处钉上水平桩
(6) 埋在垫层中的暖卫、电气等各种设备暗管线已安装完毕,并经有关部门验收
(7) 核对混凝土配合比,检查后台磅秤,进行技术交底
准备好混凝土试模
(8) 混凝土垫层厚度不应小于 60mm,其强度不宜低于 C10
操作工艺工艺流程:清理基底 f 拌制混凝土 f 混凝土浇筑 f 振捣 f 找平 f 养护(1) 基底表面清理:基底表面的淤泥、杂物均应清理干净;并应有防水和排水的措施
如果是干燥非粘性土应用水润湿;表面不得留有积水
(2) 拌制混凝土:后台操作人员要认真按混凝土的配合比投料,每盘投料顺序为:石子 f 水泥 f 砂 f 水
应严格控制用水量,搅拌要均匀,最短时间一般不少于 1
