局指所属各项目部:为加强混凝土质量控制,严格拌和站管理,现将混凝土管理制度发至各单位,请各项目部按照文件体系的要求严格控制混凝土质量;另外该文件做为对《管理制度标准化》的补充,请各项目部及时更新《管理制度标准化》,请务必认真执行
中铁五局成绵乐铁路工程指挥部二 OO 九年十一月十三日中铁五局成绵乐铁路工程指挥部混凝土管理制度1
1 为深入贯彻执行铁路建设项目标准化管理工作,加强质量管理,提高本项目混凝土生产水平,降低生产成本,结合本项目实际制定本制度
2 本制度包括拌合站的规划及建设、原材料质量控制、配合比设计、施工配合换算、混凝土搅拌、运输、浇筑、拆模、养护、取样等要求
3 严格执行国家、铁道部各种有关的技术规范,加强原材料检测和混凝土的试配工作,抓好混凝土生产质量的检测和监督工作,不断积累可靠的经验,切实做到“事先控制,层层把关”,提高混凝土质量的预控水平
2 拌合站建设要求混凝土供应的总体方案决定了拌合站的建设规模、资金投入和后期的运营效益
因此,局指挥部在制定总体方案时应综合考虑项目规模、工程分布、结构混凝土总方量、生产高峰期混凝土需要量和工期等要求,合理确定拌合站的数量、位置、建设规模,从而确定所需采购的搅拌站的生产能力
1 场地布置1
1 拌合站建设应合理划分清洗区、材料计量区、材料库、骨料堆放区及运输车辆停放区等功能区域
2 拌合站站界应封闭,场内主要作业区、堆放区、站内道路应作硬化处理,场地应完善排水设施,排水畅通
3 站内醒目位置应设置工程公示牌、平面图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌等明示标志
工程公示牌、平面布置图、安全质量环保目标公示牌等标识标牌按照《铁路建设项目现场安全文明标志》及指挥部《现场标识标牌标准》要求执行

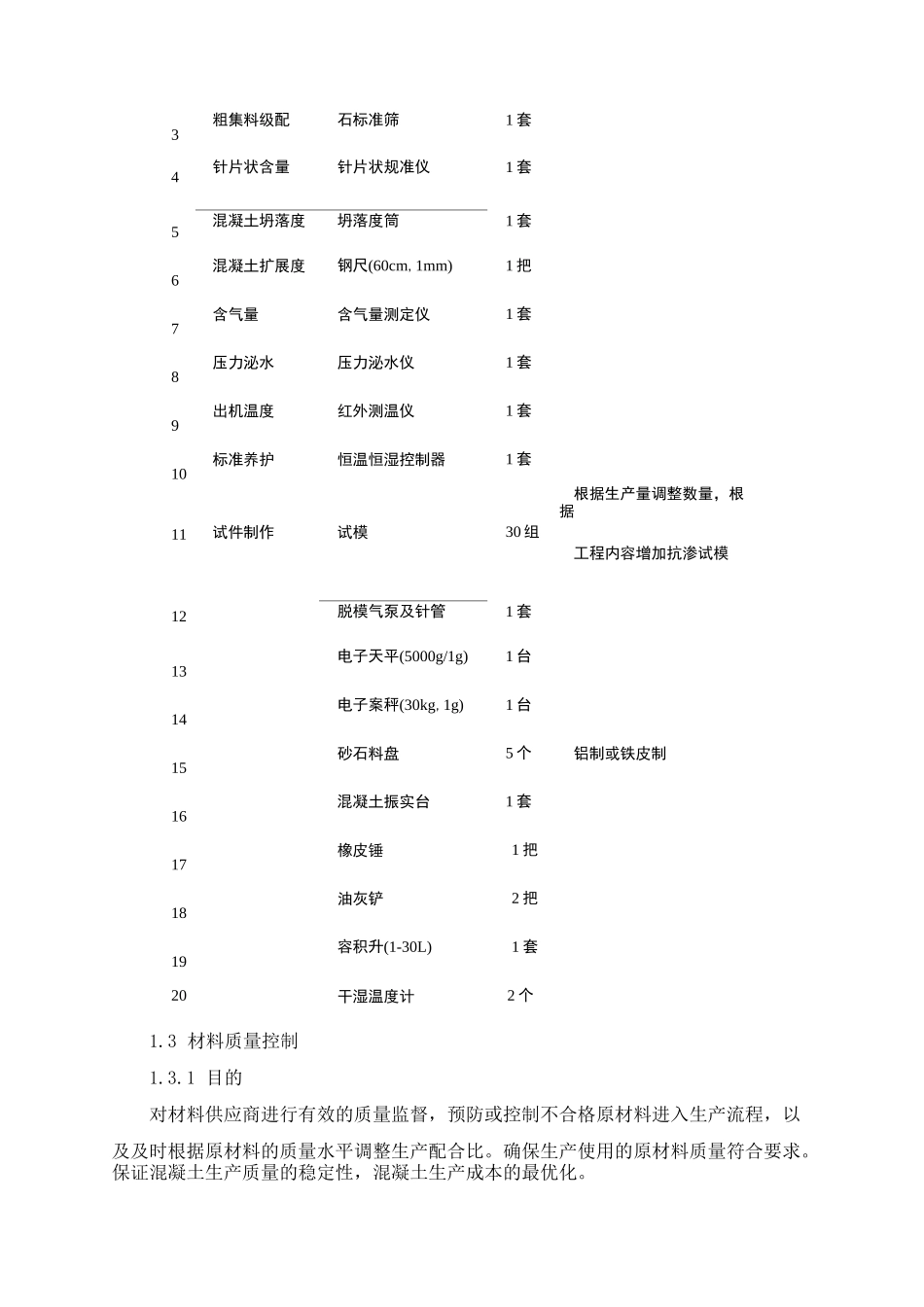

4 建立足够的骨
