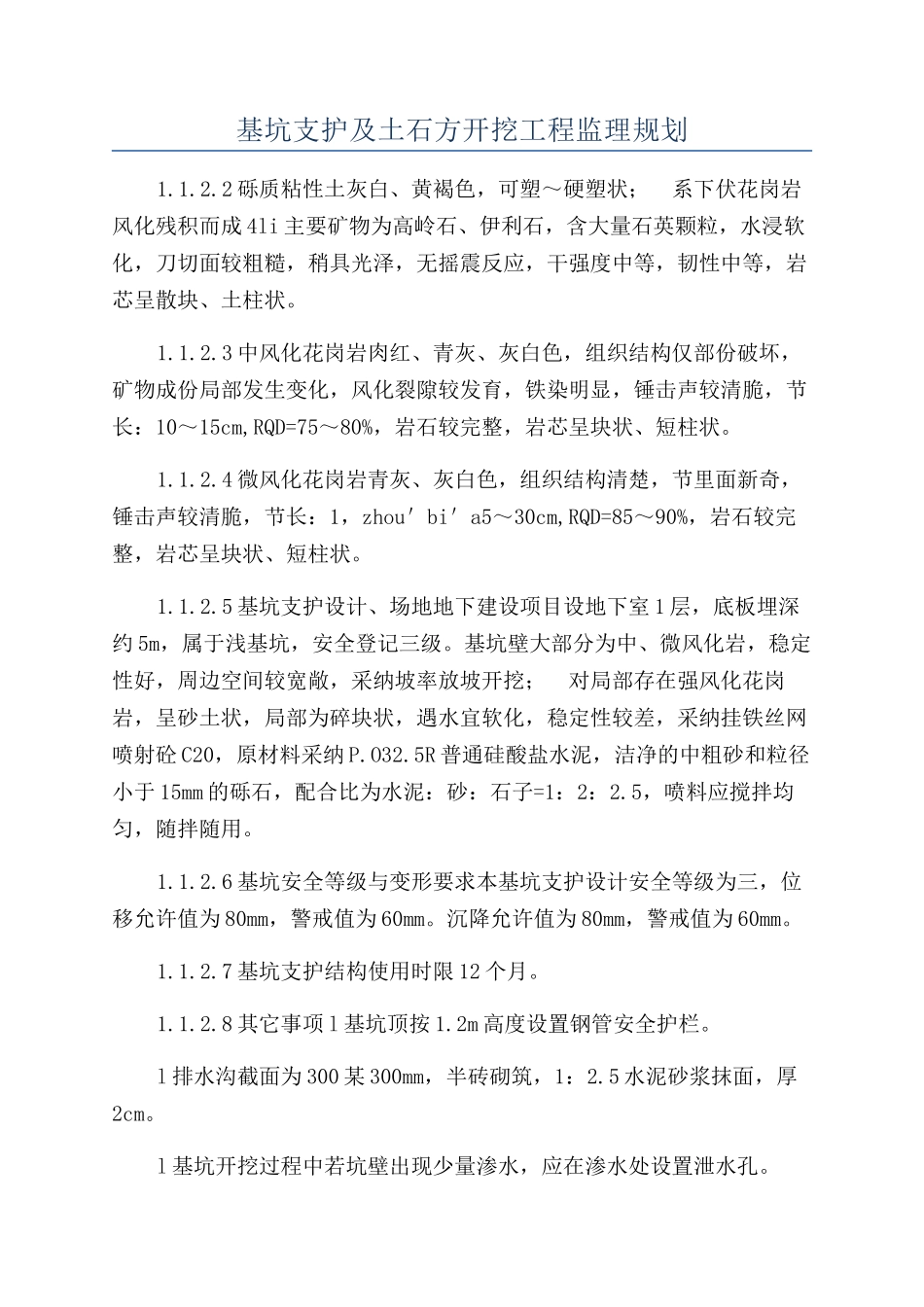

基坑支护及土石方开挖工程监理规划1.1.2.2 砾质粘性土灰白、黄褐色,可塑~硬塑状; 系下伏花岗岩风化残积而成 4li 主要矿物为高岭石、伊利石,含大量石英颗粒,水浸软化,刀切面较粗糙,稍具光泽,无摇震反应,干强度中等,韧性中等,岩芯呈散块、土柱状。1.1.2.3 中风化花岗岩肉红、青灰、灰白色,组织结构仅部份破坏,矿物成份局部发生变化,风化裂隙较发育,铁染明显,锤击声较清脆,节长:10~15cm,RQD=75~80%,岩石较完整,岩芯呈块状、短柱状。1.1.2.4 微风化花岗岩青灰、灰白色,组织结构清楚,节里面新奇,锤击声较清脆,节长:1,zhou'bi'a5~30cm,RQD=85~90%,岩石较完整,岩芯呈块状、短柱状。1.1.2.5 基坑支护设计、场地地下建设项目设地下室 1 层,底板埋深约 5m,属于浅基坑,安全登记三级。基坑壁大部分为中、微风化岩,稳定性好,周边空间较宽敞,采纳坡率放坡开挖; 对局部存在强风化花岗岩,呈砂土状,局部为碎块状,遇水宜软化,稳定性较差,采纳挂铁丝网喷射砼 C20,原材料采纳 P.O32.5R 普通硅酸盐水泥,洁净的中粗砂和粒径小于 15mm 的砾石,配合比为水泥:砂:石子=1:2:2.5,喷料应搅拌均匀,随拌随用。1.1.2.6 基坑安全等级与变形要求本基坑支护设计安全等级为三,位移允许值为 80mm,警戒值为 60mm。沉降允许值为 80mm,警戒值为 60mm。1.1.2.7 基坑支护结构使用时限 12 个月。1.1.2.8 其它事项 l 基坑顶按 1.2m 高度设置钢管安全护栏。l 排水沟截面为 300 某 300mm,半砖砌筑,1:2.5 水泥砂浆抹面,厚2cm。l 基坑开挖过程中若坑壁出现少量渗水,应在渗水处设置泄水孔。1.1.3 场地地下水治理根据本工程的具体情况,本工程场地土质条件较好,但基坑西南侧有砂层,对本场地地下水的治理提出如下处理方案: 基坑开挖时,坑顶设一道排水明沟和两个三级沉淀池,一方面排出坑内抽出的积水,另一方面阻断外界水流进入坑内。汇合水排入市政管网前需进行三级沉淀池进行沉淀。基坑施工完毕,在坑底周边设一道排水明沟和 8个集水井。1.1.4 土方挖运 1.1.4.1 土方开挖与支护施工密切配合,平行作业,分层分段开挖,平面分段不超过 20m 分层开挖不超过 1.5m,随挖随支,绝不允许超挖。1.1.4.2 坡道设计:在基坑东侧设置出土坡道,坡道坡率 1:4。1.1.5 基坑变形观测由于岩土工程的复杂性,根据动态化设计,信息化施工法及时掌握基坑支护过程中出现的问题进行变形观测设计,变...
