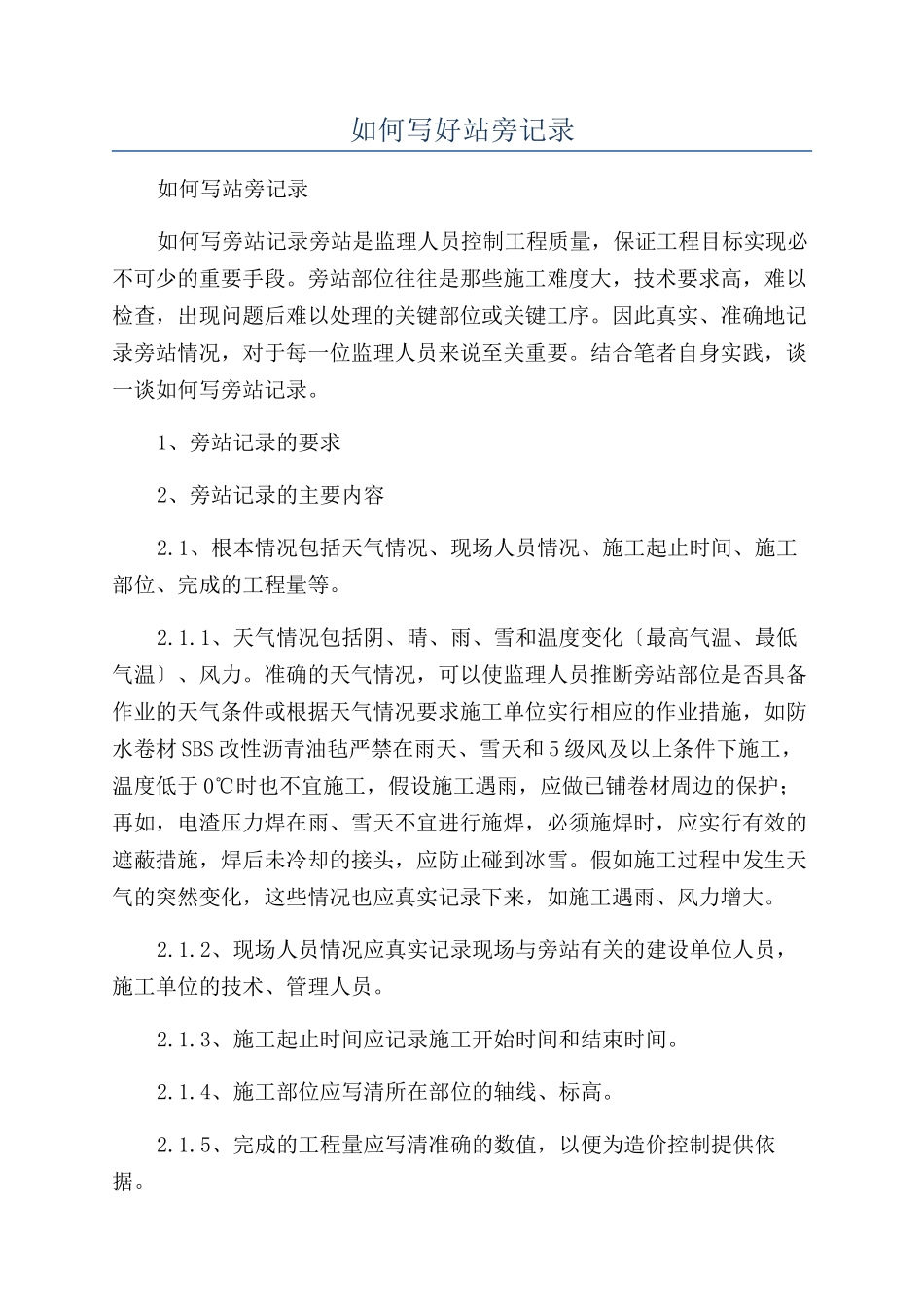

如何写好站旁记录如何写站旁记录如何写旁站记录旁站是监理人员控制工程质量,保证工程目标实现必不可少的重要手段
旁站部位往往是那些施工难度大,技术要求高,难以检查,出现问题后难以处理的关键部位或关键工序
因此真实、准确地记录旁站情况,对于每一位监理人员来说至关重要
结合笔者自身实践,谈一谈如何写旁站记录
1、旁站记录的要求2、旁站记录的主要内容2
1、根本情况包括天气情况、现场人员情况、施工起止时间、施工部位、完成的工程量等
1、天气情况包括阴、晴、雨、雪和温度变化〔最高气温、最低气温〕、风力
准确的天气情况,可以使监理人员推断旁站部位是否具备作业的天气条件或根据天气情况要求施工单位实行相应的作业措施,如防水卷材 SBS 改性沥青油毡严禁在雨天、雪天和 5 级风及以上条件下施工,温度低于 0℃时也不宜施工,假设施工遇雨,应做已铺卷材周边的保护;再如,电渣压力焊在雨、雪天不宜进行施焊,必须施焊时,应实行有效的遮蔽措施,焊后未冷却的接头,应防止碰到冰雪
假如施工过程中发生天气的突然变化,这些情况也应真实记录下来,如施工遇雨、风力增大
2、现场人员情况应真实记录现场与旁站有关的建设单位人员,施工单位的技术、管理人员
3、施工起止时间应记录施工开始时间和结束时间
4、施工部位应写清所在部位的轴线、标高
5、完成的工程量应写清准确的数值,以便为造价控制提供依据

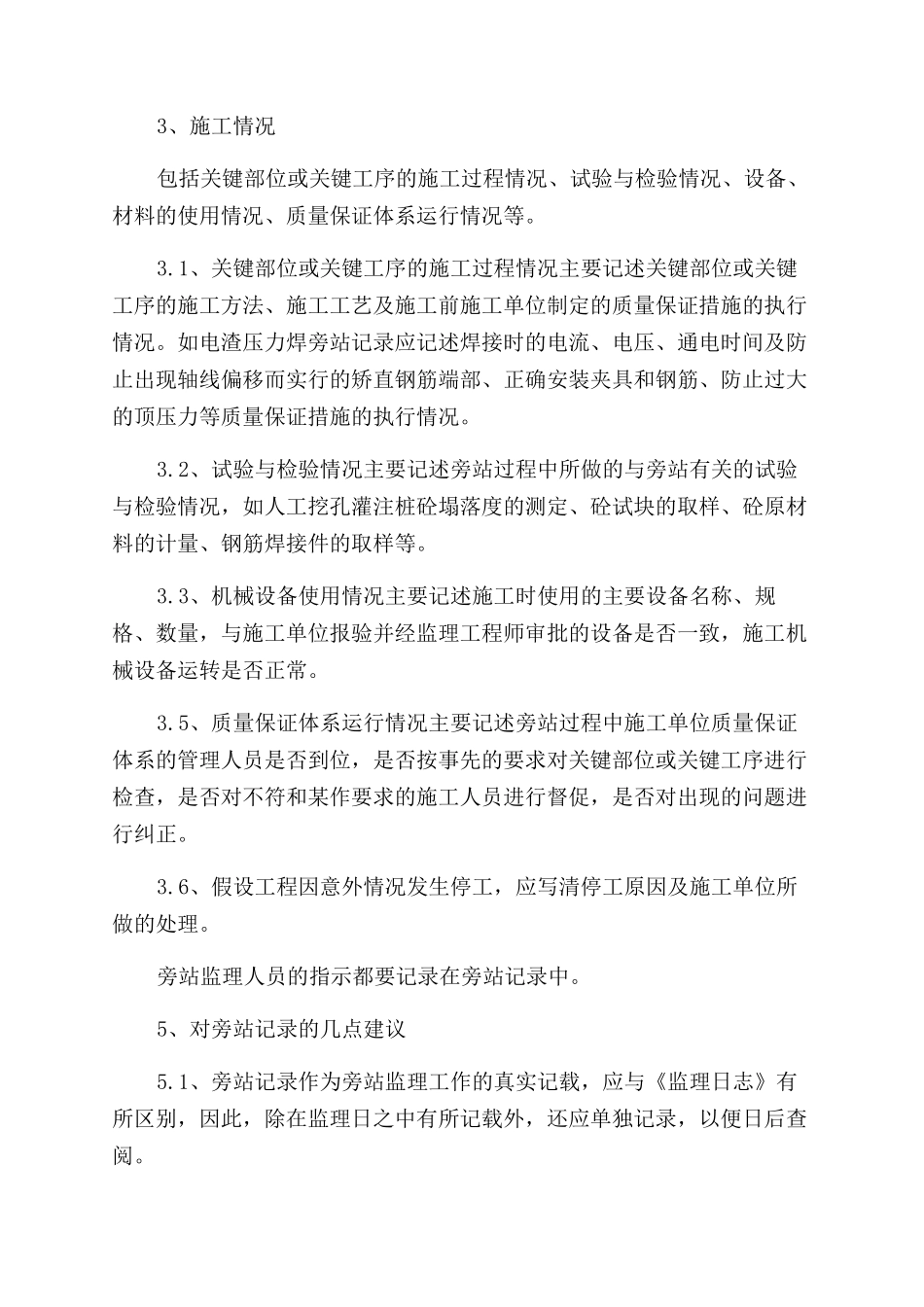

3、施工情况包括关键部位或关键工序的施工过程情况、试验与检验情况、设备、材料的使用情况、质量保证体系运行情况等
1、关键部位或关键工序的施工过程情况主要记述关键部位或关键工序的施工方法、施工工艺及施工前施工单位制定的质量保证措施的执行情况
如电渣压力焊旁站记录应记述焊接时的电流、电压、通电时间及防止出现轴线偏移而实行的矫直钢筋端部、正确安装夹具和钢筋、防止过大的顶压力等质量保证措施的执行
