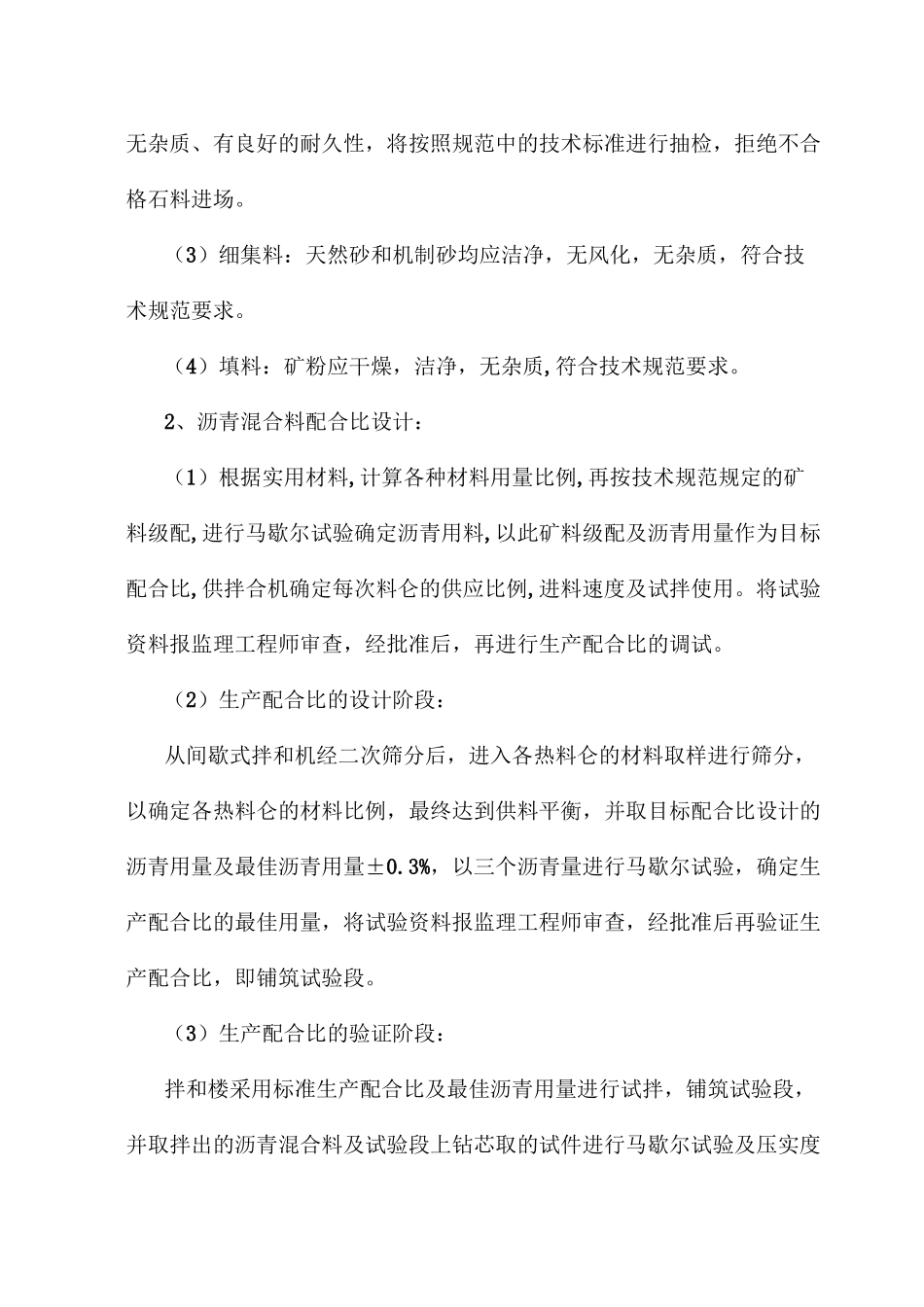

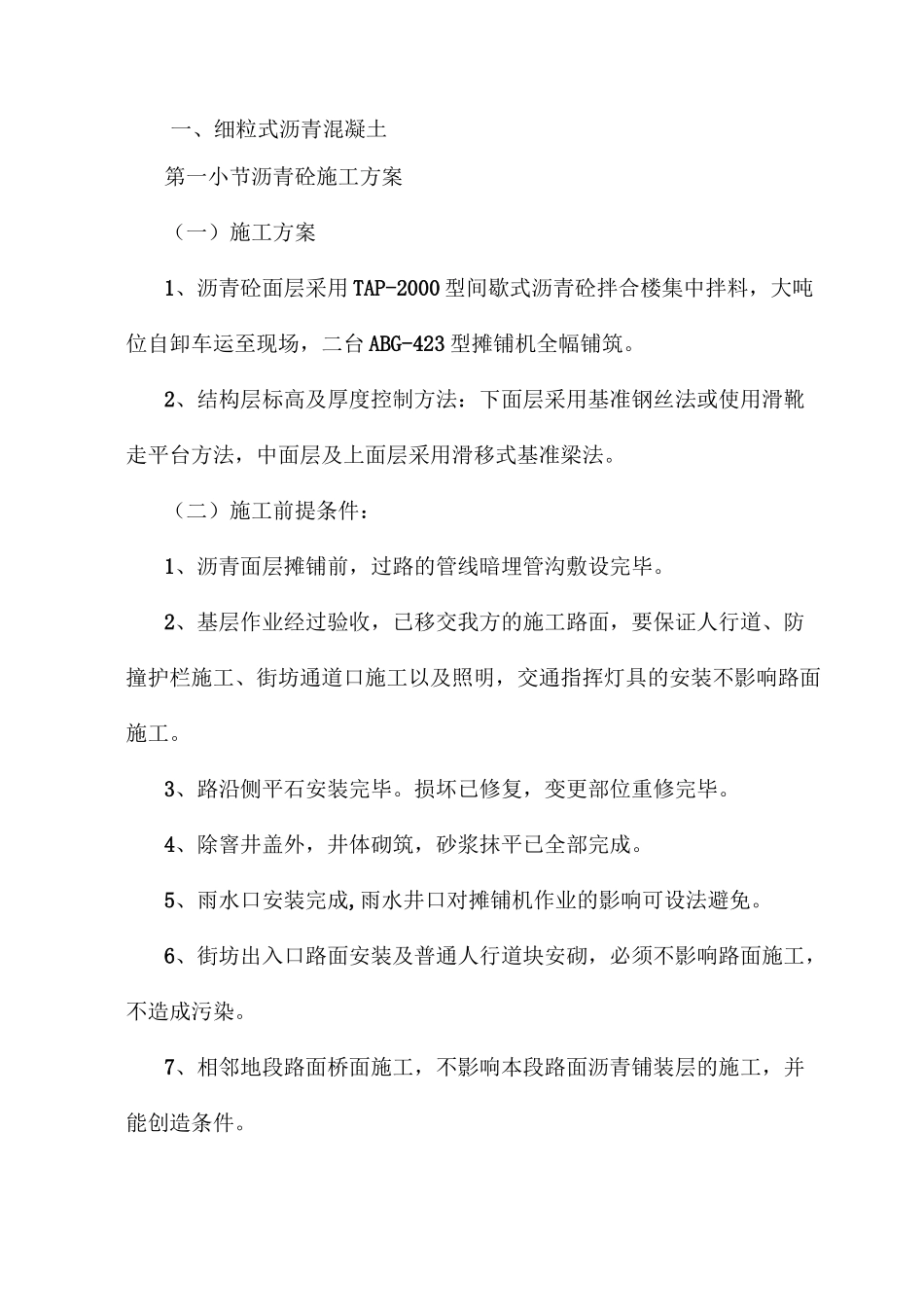

一、细粒式沥青混凝土第一小节沥青砼施工方案(一)施工方案1、沥青砼面层采用 TAP-2000 型间歇式沥青砼拌合楼集中拌料,大吨位自卸车运至现场,二台 ABG-423 型摊铺机全幅铺筑。2、结构层标高及厚度控制方法:下面层采用基准钢丝法或使用滑靴走平台方法,中面层及上面层采用滑移式基准梁法。(二)施工前提条件:1、沥青面层摊铺前,过路的管线暗埋管沟敷设完毕。2、基层作业经过验收,已移交我方的施工路面,要保证人行道、防撞护栏施工、街坊通道口施工以及照明,交通指挥灯具的安装不影响路面施工。3、路沿侧平石安装完毕。损坏已修复,变更部位重修完毕。4、除窨井盖外,井体砌筑,砂浆抹平已全部完成。5、雨水口安装完成,雨水井口对摊铺机作业的影响可设法避免。6、街坊出入口路面安装及普通人行道块安砌,必须不影响路面施工,不造成污染。7、相邻地段路面桥面施工,不影响本段路面沥青铺装层的施工,并能创造条件。8、弯沉测定基层一定要满足平整度要求,标高满足设计要求。9、路基沉降已稳定,无明显下沉。10、我方只对工程范围内沥青砼路面施工质量负责,不对基层及以下出现质量问题负责。(三)开工前准备:1、场地准备:场地要达到硬化。2、设备调试:拌和楼及摊铺机等主要设备均应进行安装调试,使机械设备处于良好工作状态。3、材料准备:沥青、碎石、矿料自购,积极做好储料准备,保证沥青路面的正常铺筑。4、试验检测:已做好实验室沥青混合料试验仪器安装、调试及标定工作(由市计量局鉴定),并投入正常工作。对原材料的检验及各种混合料的配合比设计等工作正逐步开展。(四)技术准备工作:1、对原材料的技术要求:(1)沥青:对选定的进口沥青(壳牌或其它品牌),将按照有关规定进行检测,对存在质量问题将及时反馈给供应商,并采用必要的措施以保证沥青的合格率。(2)碎石:沥青路面使用的碎石应为坚硬、洁净、多棱角的立方体、无杂质、有良好的耐久性,将按照规范中的技术标准进行抽检,拒绝不合格石料进场。(3)细集料:天然砂和机制砂均应洁净,无风化,无杂质,符合技术规范要求。(4)填料:矿粉应干燥,洁净,无杂质,符合技术规范要求。2、沥青混合料配合比设计:(1)根据实用材料,计算各种材料用量比例,再按技术规范规定的矿料级配,进行马歇尔试验确定沥青用料,以此矿料级配及沥青用量作为目标配合比,供拌合机确定每次料仑的供应比例,进料速度及试拌使用。将试验资料报监理工程师审查,经批准后,再进行生产配...
