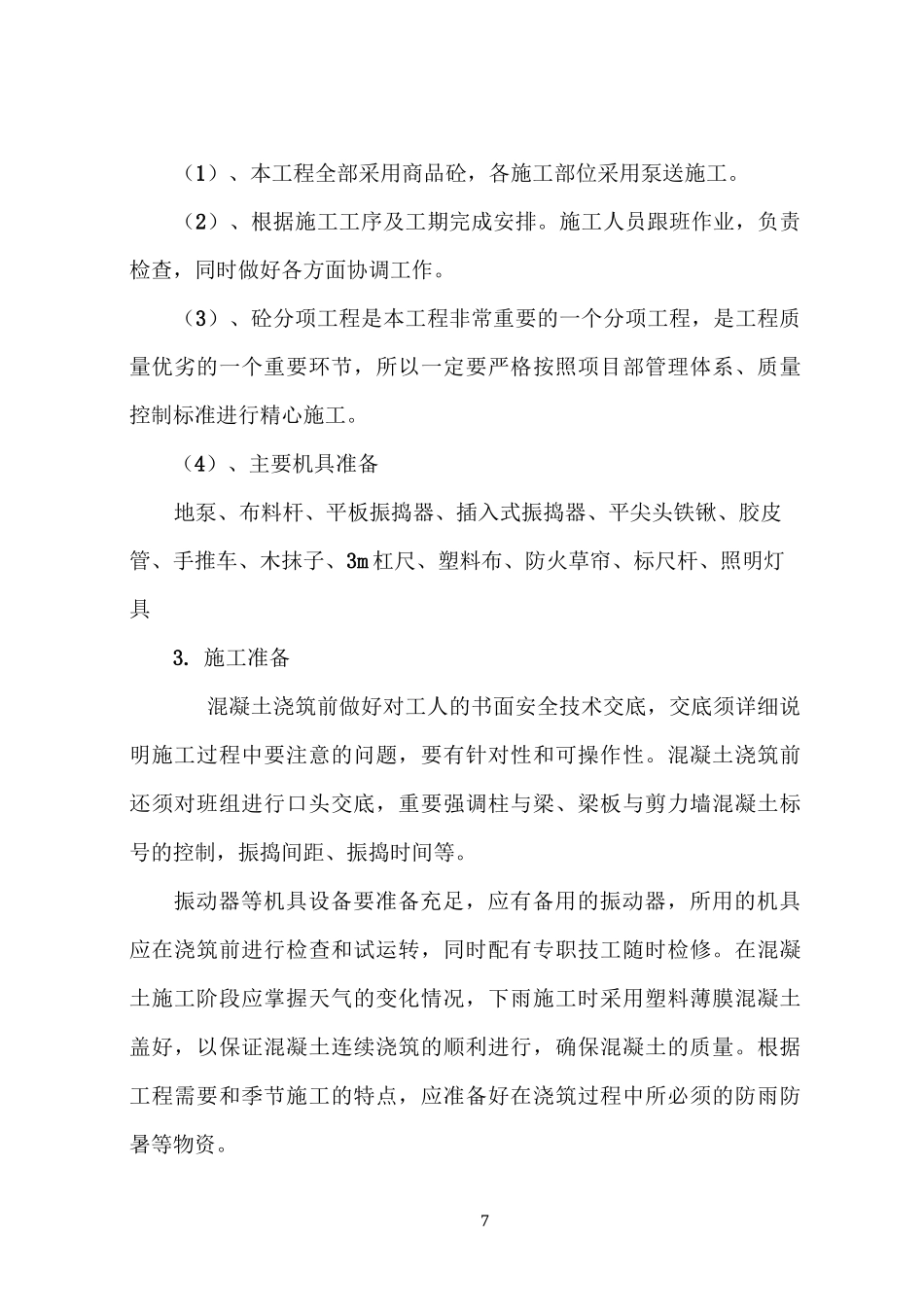

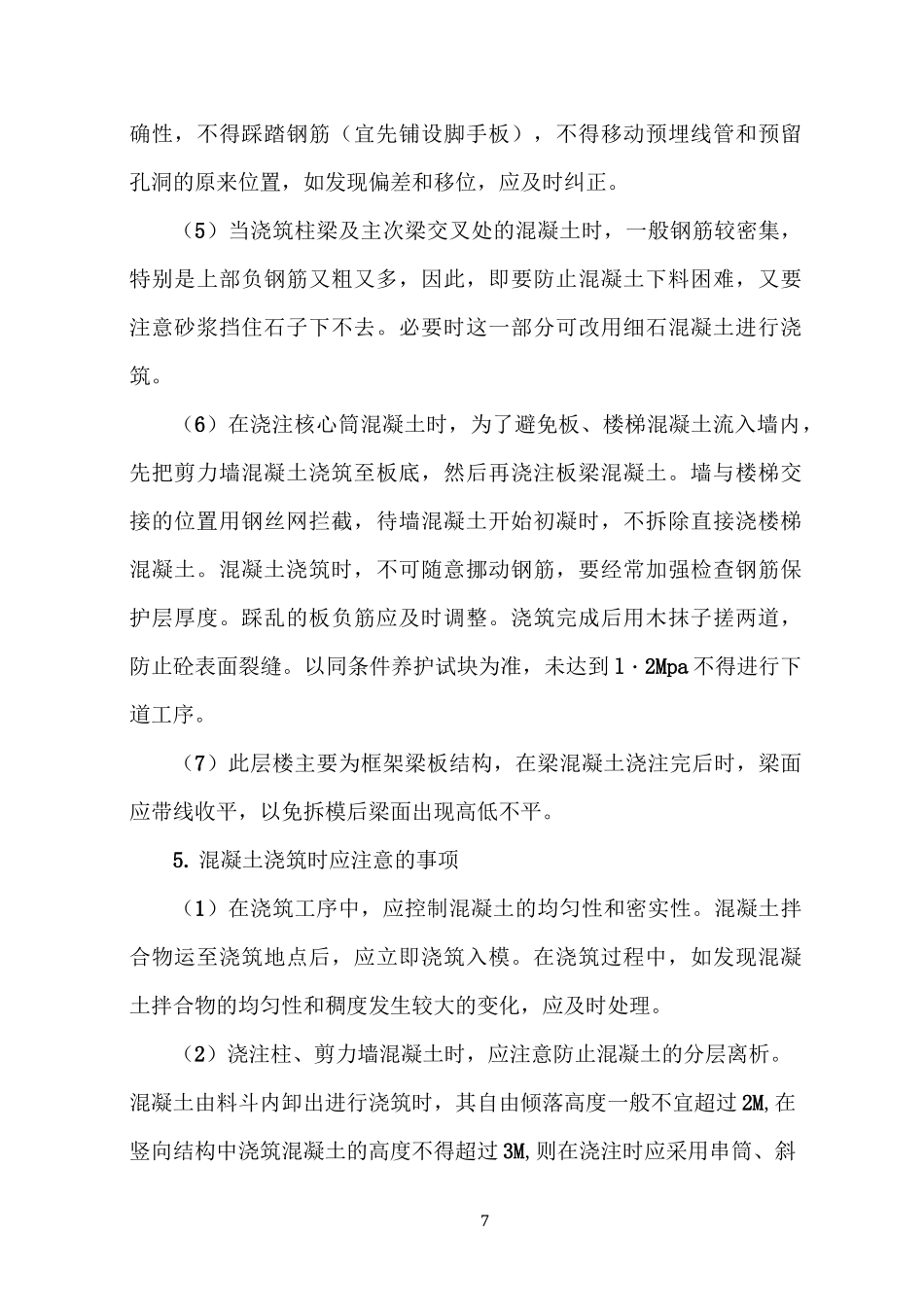

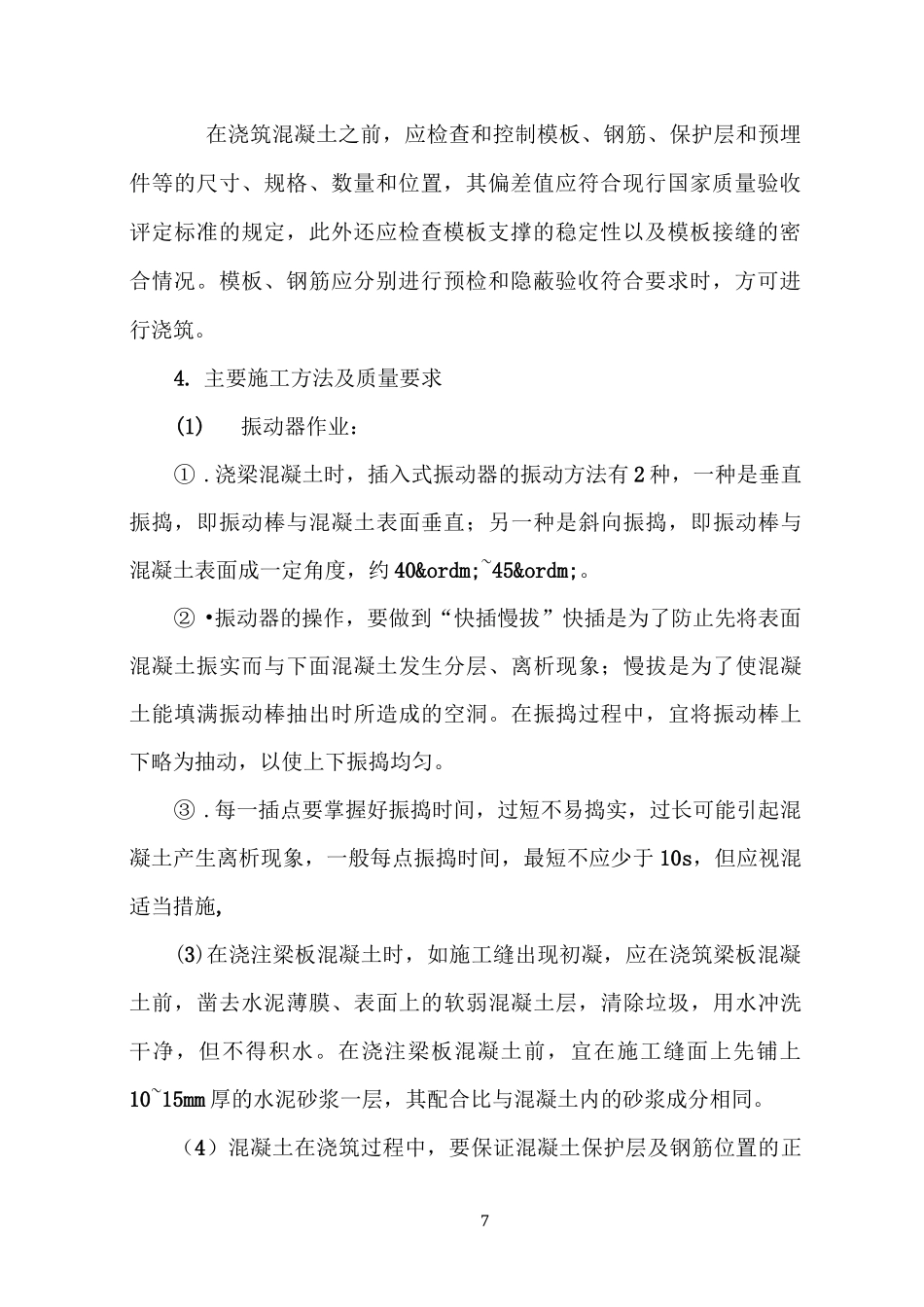

7(1)、本工程全部采用商品砼,各施工部位采用泵送施工。(2)、根据施工工序及工期完成安排。施工人员跟班作业,负责检查,同时做好各方面协调工作。(3)、砼分项工程是本工程非常重要的一个分项工程,是工程质量优劣的一个重要环节,所以一定要严格按照项目部管理体系、质量控制标准进行精心施工。(4)、主要机具准备地泵、布料杆、平板振捣器、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子、3m 杠尺、塑料布、防火草帘、标尺杆、照明灯具3. 施工准备混凝土浇筑前做好对工人的书面安全技术交底,交底须详细说明施工过程中要注意的问题,要有针对性和可操作性。混凝土浇筑前还须对班组进行口头交底,重要强调柱与梁、梁板与剪力墙混凝土标号的控制,振捣间距、振捣时间等。振动器等机具设备要准备充足,应有备用的振动器,所用的机具应在浇筑前进行检查和试运转,同时配有专职技工随时检修。在混凝土施工阶段应掌握天气的变化情况,下雨施工时采用塑料薄膜混凝土盖好,以保证混凝土连续浇筑的顺利进行,确保混凝土的质量。根据工程需要和季节施工的特点,应准备好在浇筑过程中所必须的防雨防暑等物资。7在浇筑混凝土之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差值应符合现行国家质量验收评定标准的规定,此外还应检查模板支撑的稳定性以及模板接缝的密合情况。模板、钢筋应分别进行预检和隐蔽验收符合要求时,方可进行浇筑。4. 主要施工方法及质量要求(1)振动器作业:① .浇梁混凝土时,插入式振动器的振动方法有 2 种,一种是垂直振捣,即振动棒与混凝土表面垂直;另一种是斜向振捣,即振动棒与混凝土表面成一定角度,约 40º~45º。② •振动器的操作,要做到“快插慢拔”快插是为了防止先将表面混凝土振实而与下面混凝土发生分层、离析现象;慢拔是为了使混凝土能填满振动棒抽出时所造成的空洞。在振捣过程中,宜将振动棒上下略为抽动,以使上下振捣均匀。③ .每一插点要掌握好振捣时间,过短不易捣实,过长可能引起混凝土产生离析现象,一般每点振捣时间,最短不应少于 10s,但应视混适当措施,(3)在浇注梁板混凝土时,如施工缝出现初凝,应在浇筑梁板混凝土前,凿去水泥薄膜、表面上的软弱混凝土层,清除垃圾,用水冲洗干净,但不得积水。在浇注梁板混凝土前,宜在施工缝面上先铺上10~15mm 厚的水泥砂浆一层,其配合比与混凝土内的砂浆成分相同。(4)混凝土在浇筑过程中,...
