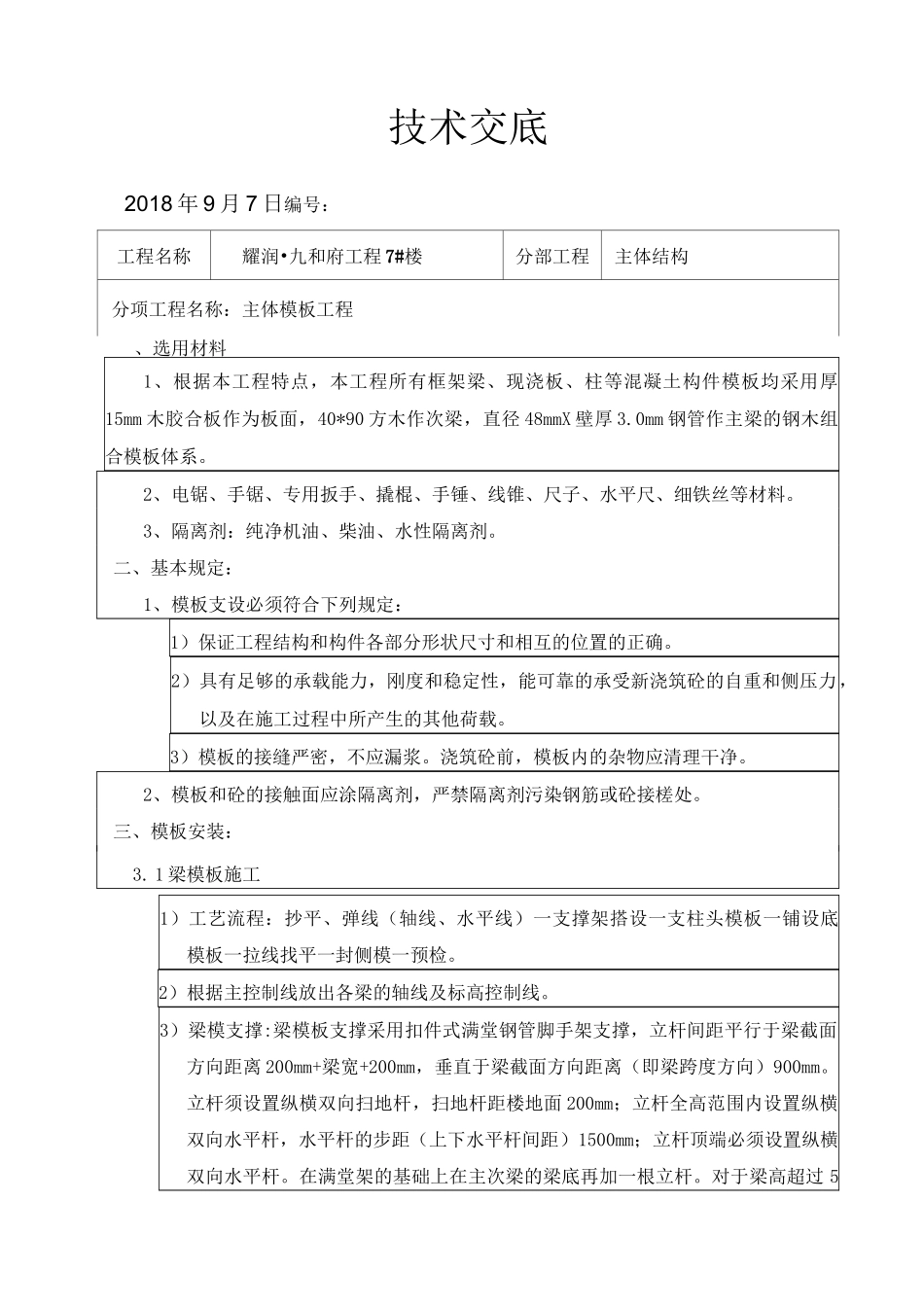

技术交底2018 年 9 月 7 日编号:工程名称耀润•九和府工程 7#楼分部工程主体结构分项工程名称:主体模板工程、选用材料1、根据本工程特点,本工程所有框架梁、现浇板、柱等混凝土构件模板均采用厚15mm 木胶合板作为板面,40*90 方木作次梁,直径 48mmX 壁厚 3
0mm 钢管作主梁的钢木组合模板体系
2、电锯、手锯、专用扳手、撬棍、手锤、线锥、尺子、水平尺、细铁丝等材料
3、隔离剂:纯净机油、柴油、水性隔离剂
二、基本规定:1、模板支设必须符合下列规定:1)保证工程结构和构件各部分形状尺寸和相互的位置的正确
2)具有足够的承载能力,刚度和稳定性,能可靠的承受新浇筑砼的自重和侧压力,以及在施工过程中所产生的其他荷载
3)模板的接缝严密,不应漏浆
浇筑砼前,模板内的杂物应清理干净
2、模板和砼的接触面应涂隔离剂,严禁隔离剂污染钢筋或砼接槎处
三、模板安装:3
1 梁模板施工1)工艺流程:抄平、弹线(轴线、水平线)一支撑架搭设一支柱头模板一铺设底模板一拉线找平一封侧模一预检
2)根据主控制线放出各梁的轴线及标高控制线
3)梁模支撑:梁模板支撑采用扣件式满堂钢管脚手架支撑,立杆间距平行于梁截面方向距离 200mm+梁宽+200mm,垂直于梁截面方向距离(即梁跨度方向)900mm
立杆须设置纵横双向扫地杆,扫地杆距楼地面 200mm;立杆全高范围内设置纵横双向水平杆,水平杆的步距(上下水平杆间距)1500mm;立杆顶端必须设置纵横双向水平杆
在满堂架的基础上在主次梁的梁底再加一根立杆
对于梁高超过 500 的梁,根据模板计算结果在梁底沿梁跨方向增加一排或数排承重立杆,上部加可调托撑,沿梁跨方向间距与梁两侧立杆纵向间距相同
梁底小横杆和立杆交接处立杆加设保险扣
梁模板支架宜与楼板模板支架综合布置,相互连接、形成整体
4)剪刀撑:在外侧周圈应设由下至上的竖向连续式剪刀撑;
