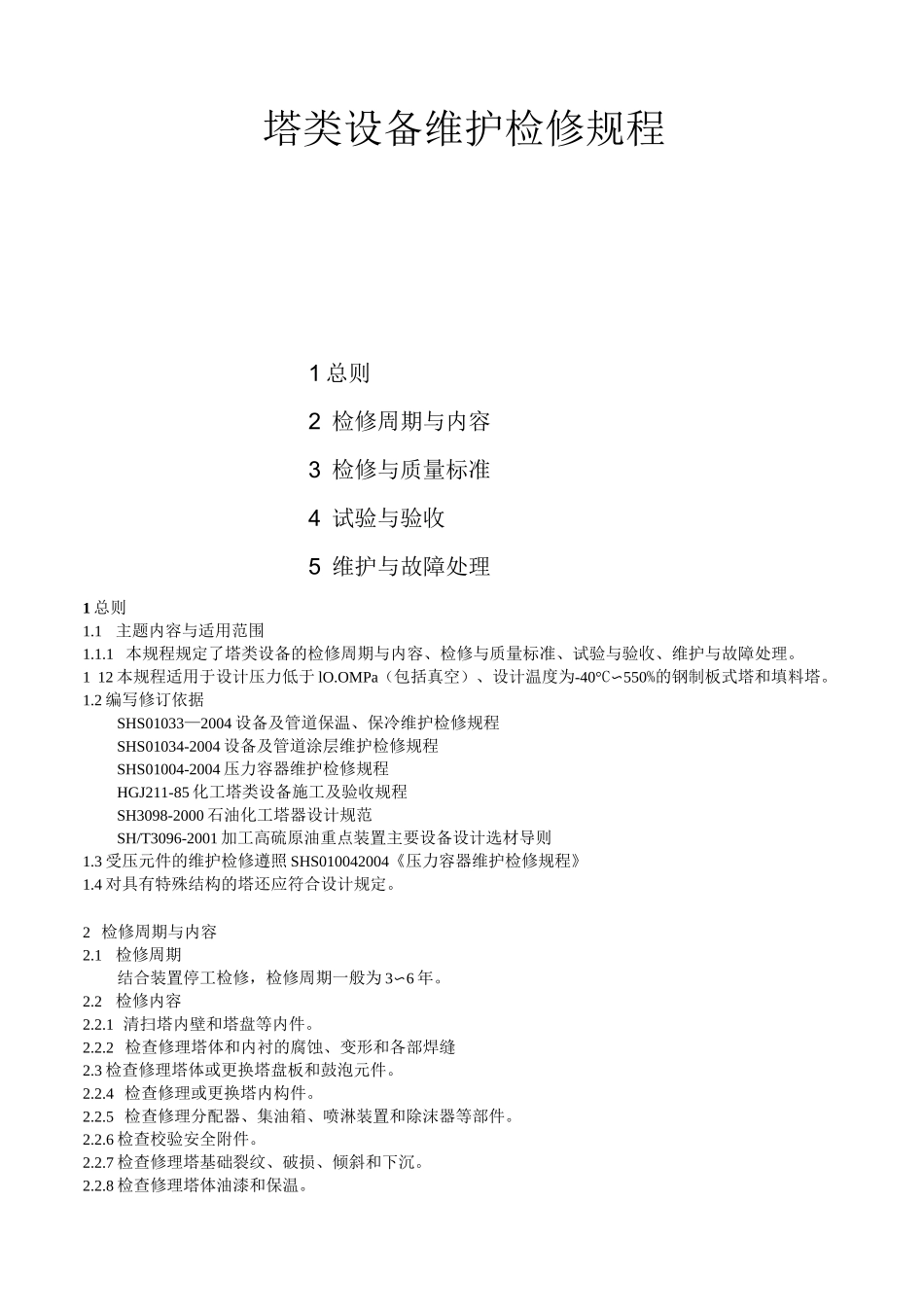

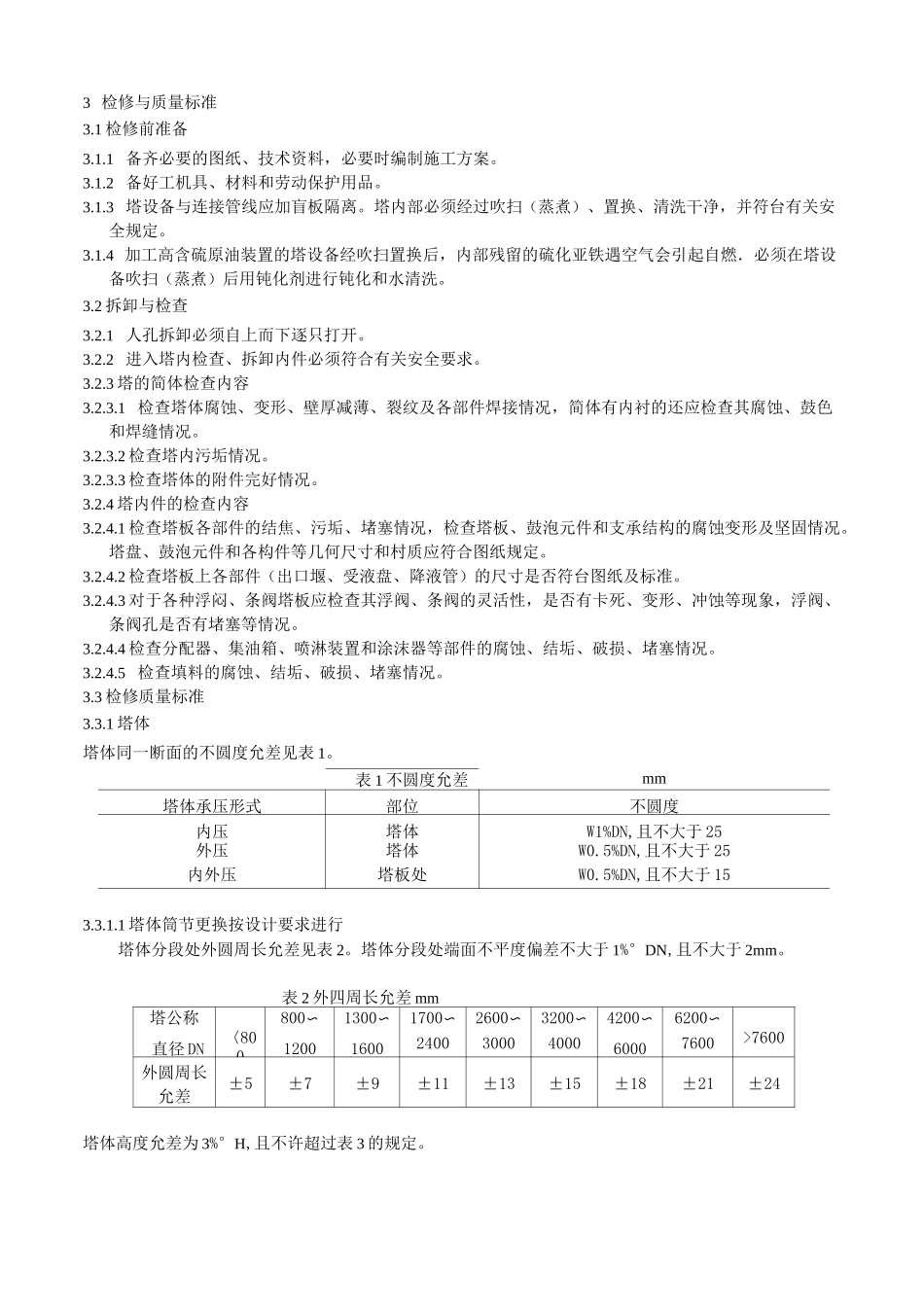

塔类设备维护检修规程1 总则2 检修周期与内容3 检修与质量标准4 试验与验收5 维护与故障处理1 总则1.1主题内容与适用范围1.1.1 本规程规定了塔类设备的检修周期与内容、检修与质量标准、试验与验收、维护与故障处理。1 12 本规程适用于设计压力低于 lO.OMPa(包括真空)、设计温度为-40°C〜550%的钢制板式塔和填料塔。1.2 编写修订依据SHS01033—2004 设备及管道保温、保冷维护检修规程SHS01034-2004 设备及管道涂层维护检修规程SHS01004-2004 压力容器维护检修规程HGJ211-85 化工塔类设备施工及验收规程SH3098-2000 石油化工塔器设计规范SH/T3096-2001 加工高硫原油重点装置主要设备设计选材导则1.3 受压元件的维护检修遵照 SHS010042004《压力容器维护检修规程》1.4 对具有特殊结构的塔还应符合设计规定。2 检修周期与内容2.1检修周期结合装置停工检修,检修周期一般为 3〜6 年。2.2检修内容2.2.1 清扫塔内壁和塔盘等内件。2.2.2 检查修理塔体和内衬的腐蚀、变形和各部焊缝2.3 检查修理塔体或更换塔盘板和鼓泡元件。2.2.4 检查修理或更换塔内构件。2.2.5 检查修理分配器、集油箱、喷淋装置和除沫器等部件。2.2.6 检查校验安全附件。2.2.7 检查修理塔基础裂纹、破损、倾斜和下沉。2.2.8 检查修理塔体油漆和保温。3 检修与质量标准3.1 检修前准备3.1.1 备齐必要的图纸、技术资料,必要时编制施工方案。3.1.2 备好工机具、材料和劳动保护用品。3.1.3 塔设备与连接管线应加盲板隔离。塔内部必须经过吹扫(蒸煮)、置换、清洗干净,并符台有关安全规定。3.1.4 加工高含硫原油装置的塔设备经吹扫置换后,内部残留的硫化亚铁遇空气会引起自燃.必须在塔设备吹扫(蒸煮)后用钝化剂进行钝化和水清洗。3.2 拆卸与检查3.2.1 人孔拆卸必须自上而下逐只打开。3.2.2 进入塔内检查、拆卸内件必须符合有关安全要求。3.2.3 塔的简体检查内容3.2.3.1 检查塔体腐蚀、变形、壁厚减薄、裂纹及各部件焊接情况,简体有内衬的还应检查其腐蚀、鼓色和焊缝情况。3.2.3.2 检查塔内污垢情况。3.2.3.3 检查塔体的附件完好情况。3.2.4 塔内件的检查内容3.2.4.1 检查塔板各部件的结焦、污垢、堵塞情况,检查塔板、鼓泡元件和支承结构的腐蚀变形及坚固情况。塔盘、鼓泡元件和各构件等几何尺寸和村质应符合图纸规定。3.2.4.2 检查塔板上各部件(出口堰、受液盘、降液管)的尺寸是否符台图纸及标准。3.2.4.3 对于各种浮闷、条阀...
