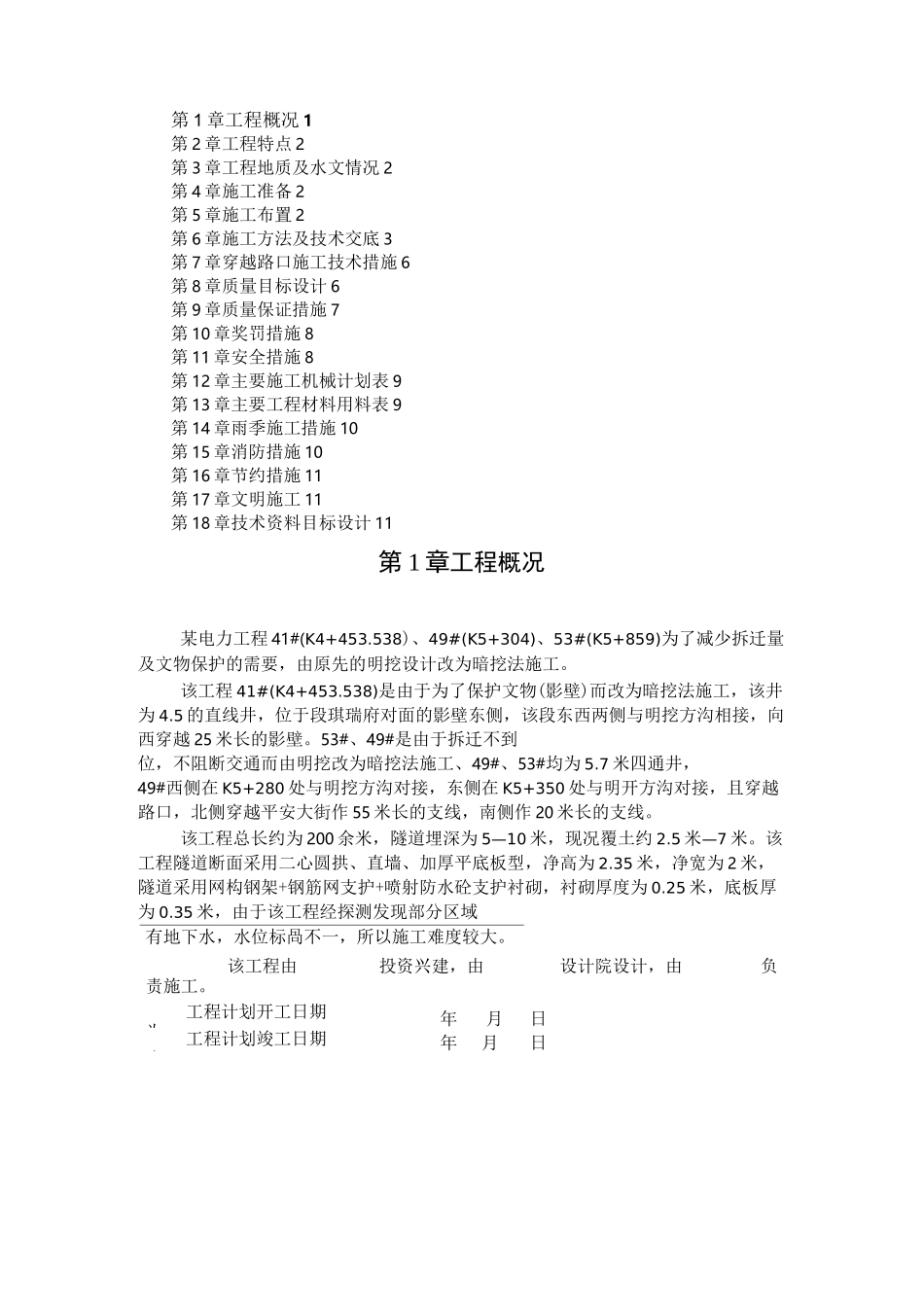

第 1 章工程概况 1第 2 章工程特点 2第 3 章工程地质及水文情况 2第 4 章施工准备 2第 5 章施工布置 2第 6 章施工方法及技术交底 3第 7 章穿越路口施工技术措施 6第 8 章质量目标设计 6第 9 章质量保证措施 7第 10 章奖罚措施 8第 11 章安全措施 8第 12 章主要施工机械计划表 9第 13 章主要工程材料用料表 9第 14 章雨季施工措施 10第 15 章消防措施 10第 16 章节约措施 11第 17 章文明施工 11第 18 章技术资料目标设计 11第 1 章工程概况某电力工程 41#(K4+453
538)、49#(K5+304)、53#(K5+859)为了减少拆迁量及文物保护的需要,由原先的明挖设计改为暗挖法施工
该工程 41#(K4+453
538)是由于为了保护文物(影壁)而改为暗挖法施工,该井为 4
5 的直线井,位于段琪瑞府对面的影壁东侧,该段东西两侧与明挖方沟相接,向西穿越 25 米长的影壁
53#、49#是由于拆迁不到位,不阻断交通而由明挖改为暗挖法施工、49#、53#均为 5
7 米四通井,49#西侧在 K5+280 处与明挖方沟对接,东侧在 K5+350 处与明开方沟对接,且穿越路口,北侧穿越平安大街作 55 米长的支线,南侧作 20 米长的支线
该工程总长约为 200 余米,隧道埋深为 5—10 米,现况覆土约 2
5 米—7 米
该工程隧道断面采用二心圆拱、直墙、加厚平底板型,净高为 2
35 米,净宽为 2 米,隧道采用网构钢架+钢筋网支护+喷射防水砼支护衬砌,衬砌厚度为 0
25 米,底板厚为 0
35 米,由于该工程经探测发现部分区域有地下水,水位标咼不一,所以施工难度较大
设计院设计,由负该工程由投资兴建,由责施工

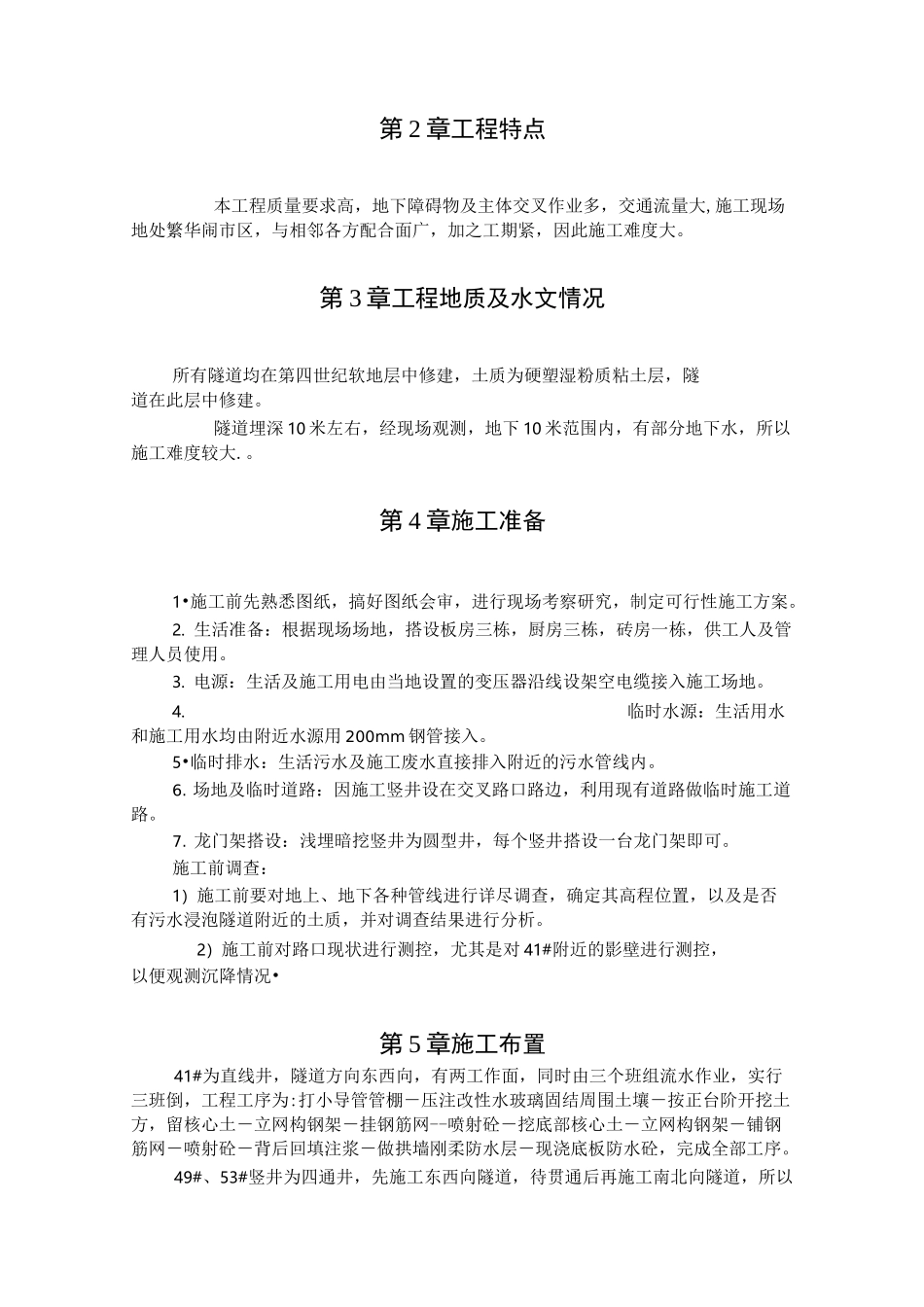

工程计划开工日期为:年月日工程计划竣工日期为:年月日第 2 章工程特点本工程质量要求高
