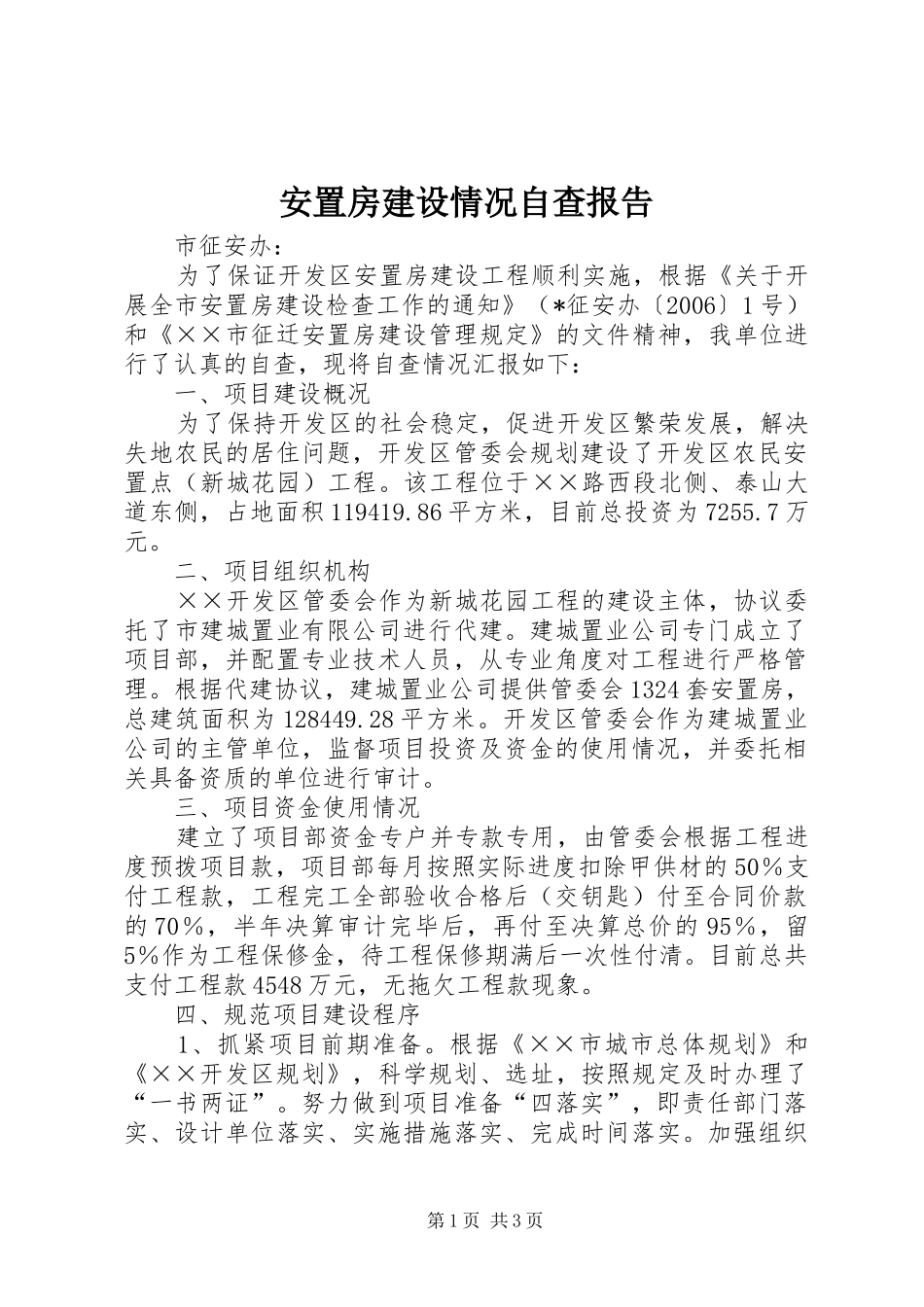

安置房建设情况自查报告市征安办:为了保证开发区安置房建设工程顺利实施,根据《关于开展全市安置房建设检查工作的通知》(*征安办〔2006〕1号)和《××市征迁安置房建设管理规定》的文件精神,我单位进行了认真的自查,现将自查情况汇报如下:一、项目建设概况为了保持开发区的社会稳定,促进开发区繁荣发展,解决失地农民的居住问题,开发区管委会规划建设了开发区农民安置点(新城花园)工程
该工程位于××路西段北侧、泰山大道东侧,占地面积119419
86平方米,目前总投资为7255
二、项目组织机构××开发区管委会作为新城花园工程的建设主体,协议委托了市建城置业有限公司进行代建
建城置业公司专门成立了项目部,并配置专业技术人员,从专业角度对工程进行严格管理
根据代建协议,建城置业公司提供管委会1324套安置房,总建筑面积为128449
开发区管委会作为建城置业公司的主管单位,监督项目投资及资金的使用情况,并委托相关具备资质的单位进行审计
三、项目资金使用情况建立了项目部资金专户并专款专用,由管委会根据工程进度预拨项目款,项目部每月按照实际进度扣除甲供材的50%支付工程款,工程完工全部验收合格后(交钥匙)付至合同价款的70%,半年决算审计完毕后,再付至决算总价的95%,留5%作为工程保修金,待工程保修期满后一次性付清
目前总共支付工程款4548万元,无拖欠工程款现象
四、规范项目建设程序1、抓紧项目前期准备
根据《××市城市总体规划》和《××开发区规划》,科学规划、选址,按照规定及时办理了“一书两证”
努力做到项目准备“四落实”,即责任部门落实、设计单位落实、实施措施落实、完成时间落实
加强组织第1页共3页与协调工作,科学编制项目的建设方案,提高设计水平和深度,加大征地拆迁力度,为项目开工建设做好了前期准备
坚持项目的“四制”即项目法人制、招标投标制、建设监理制、合同管理
