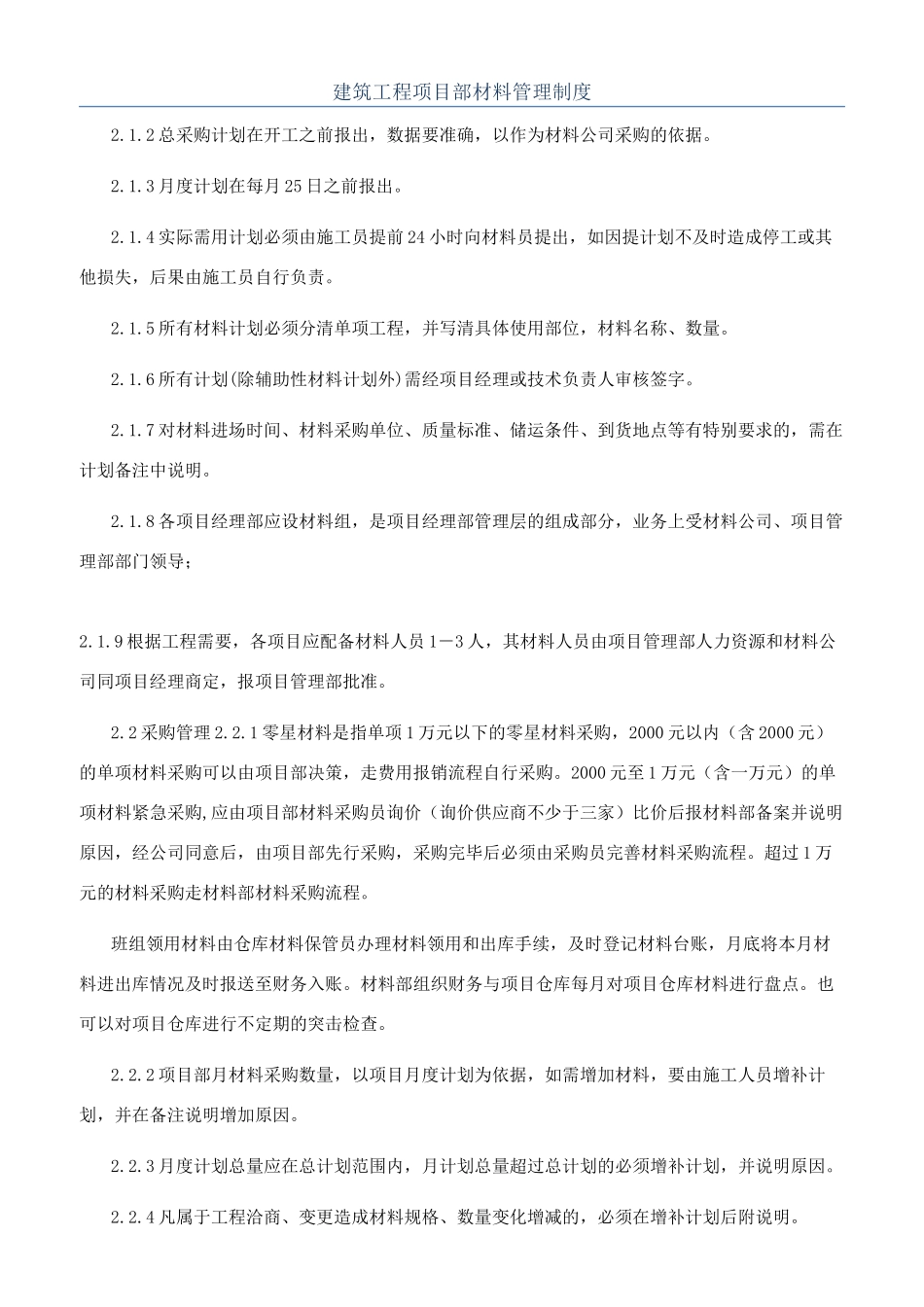

建筑工程项目部材料管理制度2
2 总采购计划在开工之前报出,数据要准确,以作为材料公司采购的依据
3 月度计划在每月 25 日之前报出
4 实际需用计划必须由施工员提前 24 小时向材料员提出,如因提计划不及时造成停工或其他损失,后果由施工员自行负责
5 所有材料计划必须分清单项工程,并写清具体使用部位,材料名称、数量
6 所有计划(除辅助性材料计划外)需经项目经理或技术负责人审核签字
7 对材料进场时间、材料采购单位、质量标准、储运条件、到货地点等有特别要求的,需在计划备注中说明
8 各项目经理部应设材料组,是项目经理部管理层的组成部分,业务上受材料公司、项目管理部部门领导;2

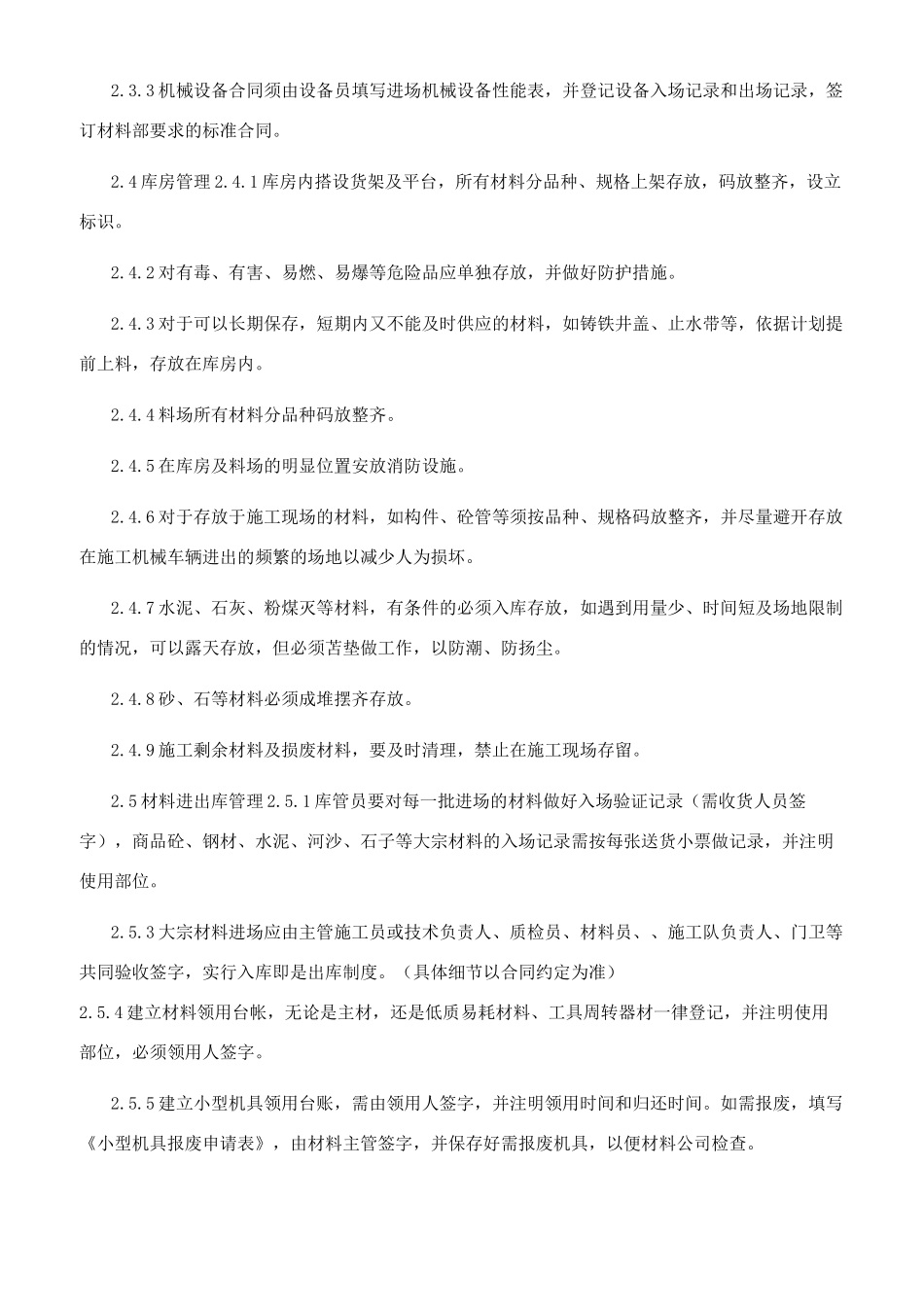

9 根据工程需要,各项目应配备材料人员 1-3 人,其材料人员由项目管理部人力资源和材料公司同项目经理商定,报项目管理部批准
2 采购管理 2
1 零星材料是指单项 1 万元以下的零星材料采购,2000 元以内(含 2000 元)的单项材料采购可以由项目部决策,走费用报销流程自行采购
2000 元至 1 万元(含一万元)的单项材料紧急采购,应由项目部材料采购员询价(询价供应商不少于三家)比价后报材料部备案并说明原因,经公司同意后,由项目部先行采购,采购完毕后必须由采购员完善材料采购流程
超过 1 万元的材料采购走材料部材料采购流程
班组领用材料由仓库材料保管员办理材料领用和出库手续,及时登记材料台账,月底将本月材料进出库情况及时报送至财务入账
材料部组织财务与项目仓库每月对项目仓库材料进行盘点
也可以对项目仓库进行不定期的突击检查
2 项目部月材料采购数量,以项目月度计划为依据,如需增加材料,要由施工人员增补计划,并在备注说明增加原因
3 月度计划总量应在总计划范围内,月计划总量超过总计划的必须增补计划,并说明原因
