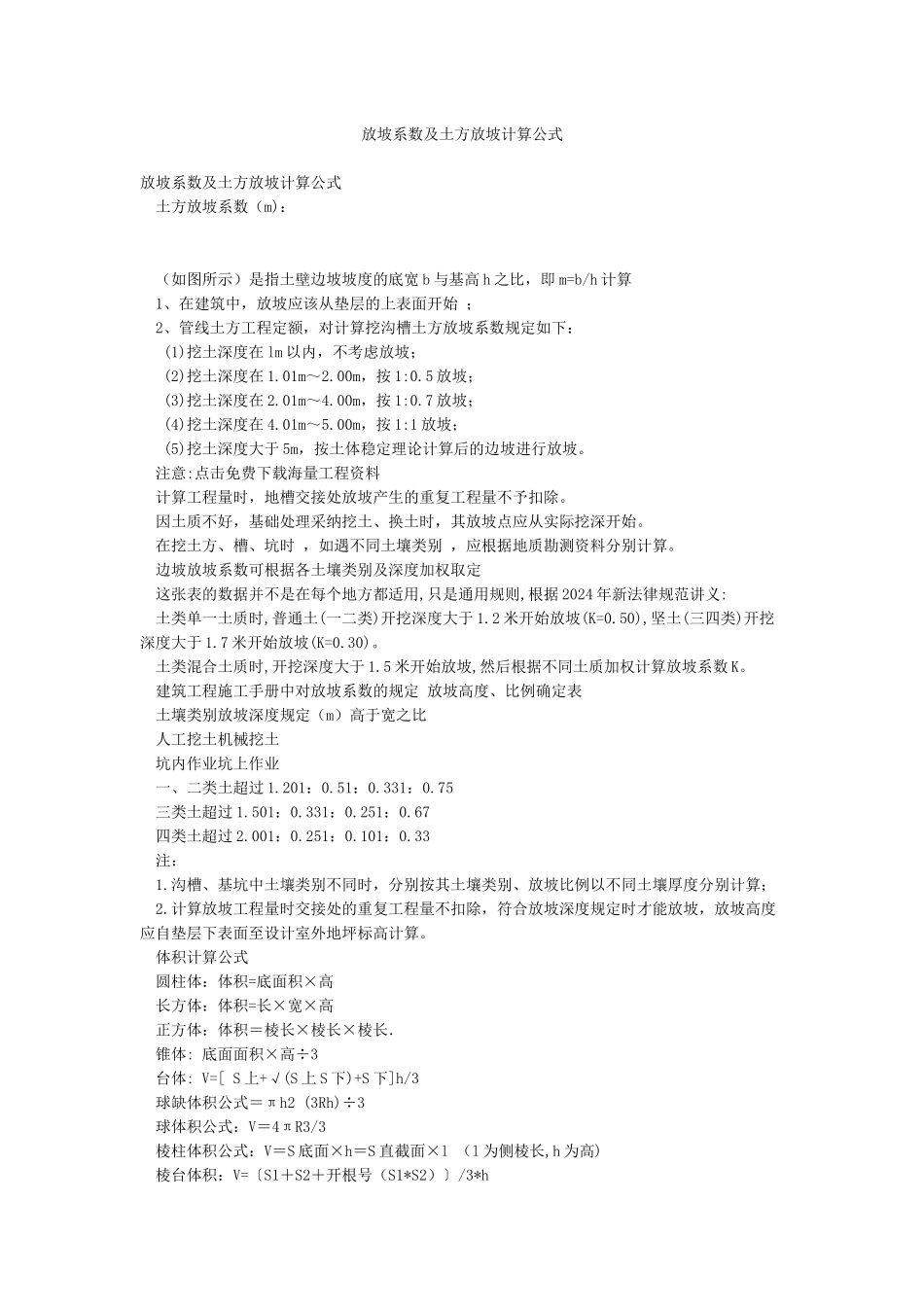

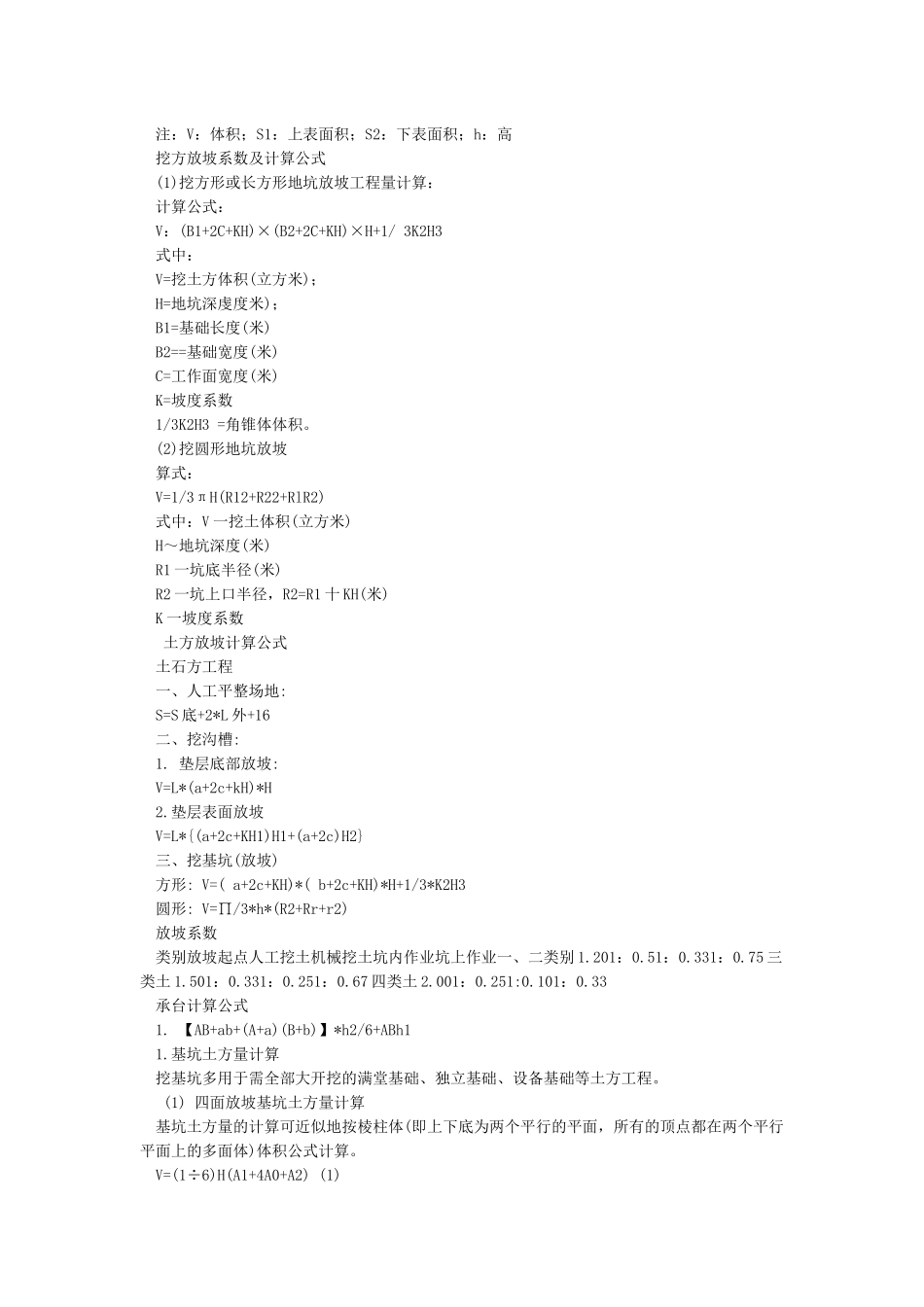

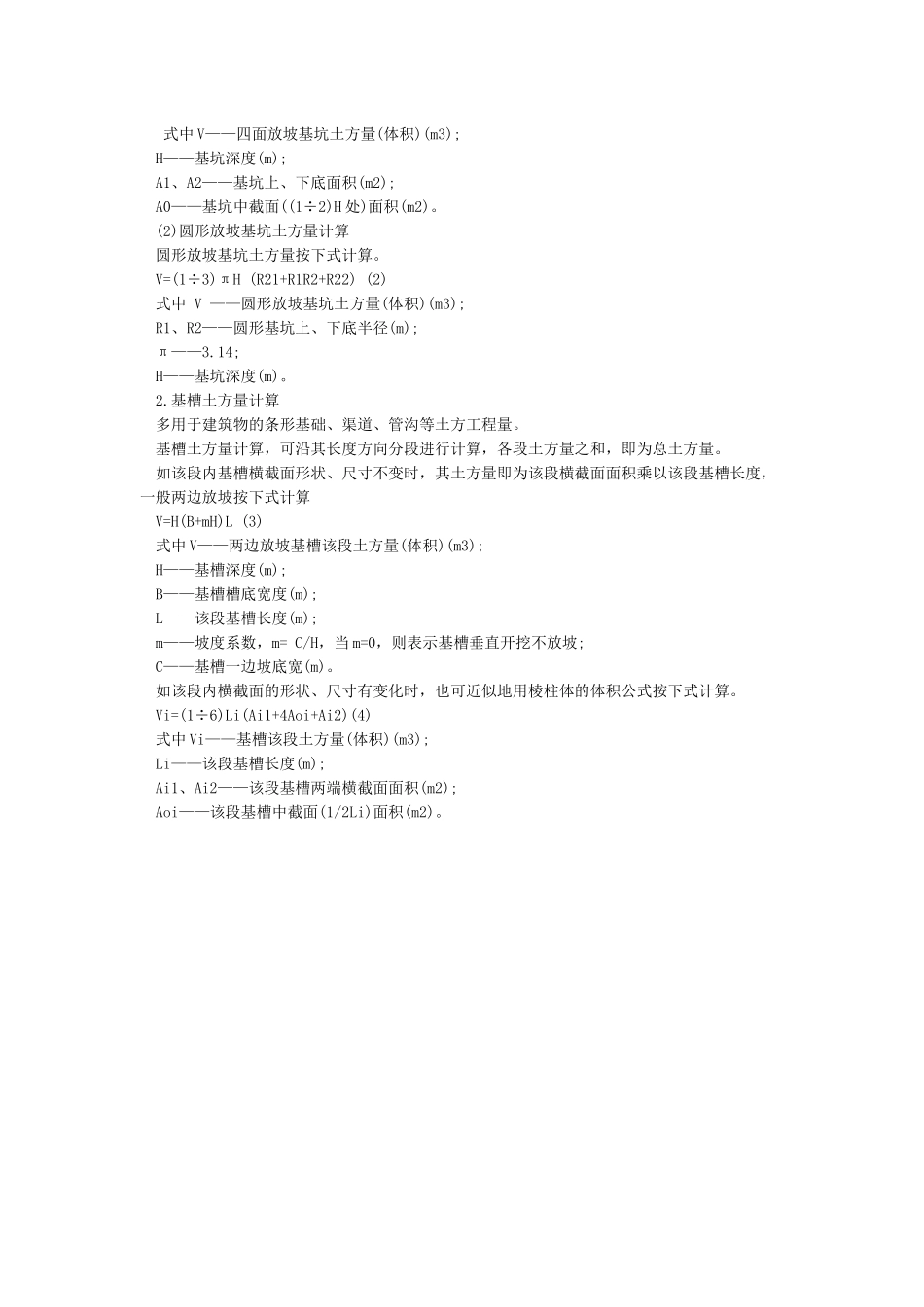

放坡系数及土方放坡计算公式放坡系数及土方放坡计算公式 土方放坡系数(m): (如图所示)是指土壁边坡坡度的底宽 b 与基高 h 之比,即 m=b/h 计算 1、在建筑中,放坡应该从垫层的上表面开始 ; 2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下: (1)挖土深度在 lm 以内,不考虑放坡; (2)挖土深度在 1
00m,按 1:0
5 放坡; (3)挖土深度在 2
00m,按 1:0
7 放坡; (4)挖土深度在 4
00m,按 1:1 放坡; (5)挖土深度大于 5m,按土体稳定理论计算后的边坡进行放坡
注意:点击免费下载海量工程资料 计算工程量时,地槽交接处放坡产生的重复工程量不予扣除
因土质不好,基础处理采纳挖土、换土时,其放坡点应从实际挖深开始
在挖土方、槽、坑时 ,如遇不同土壤类别 ,应根据地质勘测资料分别计算
边坡放坡系数可根据各土壤类别及深度加权取定 这张表的数据并不是在每个地方都适用,只是通用规则,根据 2024 年新法律规范讲义: 土类单一土质时,普通土(一二类)开挖深度大于 1
2 米开始放坡(K=0
50),坚土(三四类)开挖深度大于 1
7 米开始放坡(K=0
土类混合土质时,开挖深度大于 1
5 米开始放坡,然后根据不同土质加权计算放坡系数 K
建筑工程施工手册中对放坡系数的规定 放坡高度、比例确定表 土壤类别放坡深度规定(m)高于宽之比 人工挖土机械挖土 坑内作业坑上作业 一、二类土超过 1
75 三类土超过 1
67 四类土超过 2
33 注: 1
沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算; 2
计算放坡工程量时交接处的重复工程量不扣除,
