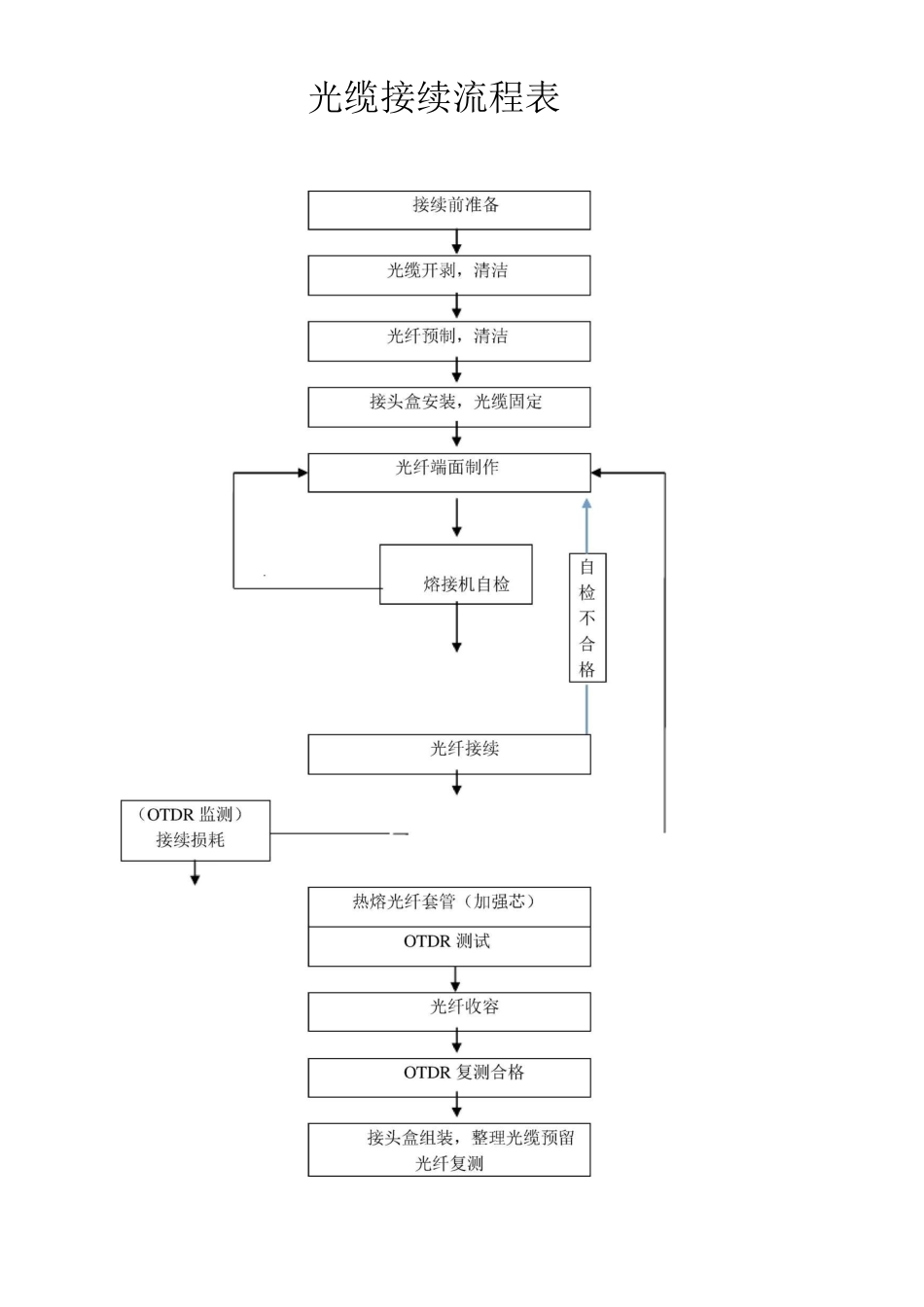

光缆接续流程表光缆施工接续技术规范光缆接续是光缆线路施工和维护中工程量大、技术要求高的一道重要工序
光缆接续质量的好坏直接影响通信线路的传输使用质量和相关设备的可靠性
光缆接续是一项专业技术、工艺、环境要求相对高的工作,接续时操作人员要严格操作规范,周密细致,才能有效降低接续损耗
光缆接续的步骤一般可分为:光缆的开剥、固定、光纤接续、接续损耗的监测和不合格纤的处理、余纤的收容、光缆接头的封盒
1;接续前的准备工作;接续前先检查接续所需要的工具材料是否齐全;在接头坑(井)附近整理出一块能供接续时所用的场地
把所需要接续的 A,B 两条光缆预放到位
并且同时检查光缆是否在敷设时有所损伤
2;光缆的开剥光缆开剥前,首先用断线钳剪除两端光缆头 0
5 米,预防光缆端头在敷设时弯曲半径过大造成的纤芯损伤
然后清洁光缆外皮大约2 米,用光缆环切刀开剥光缆外护套,一般光缆开剥长度 1
5米,开剥时一定要把握好环切刀片进刀深度,防止损伤光纤松套管
拔除光缆外护套拽缆时,光缆的转弯半径应大于光缆直径的 20 倍
开剥后的光缆口应平齐、无毛刺,束管纤芯无损伤

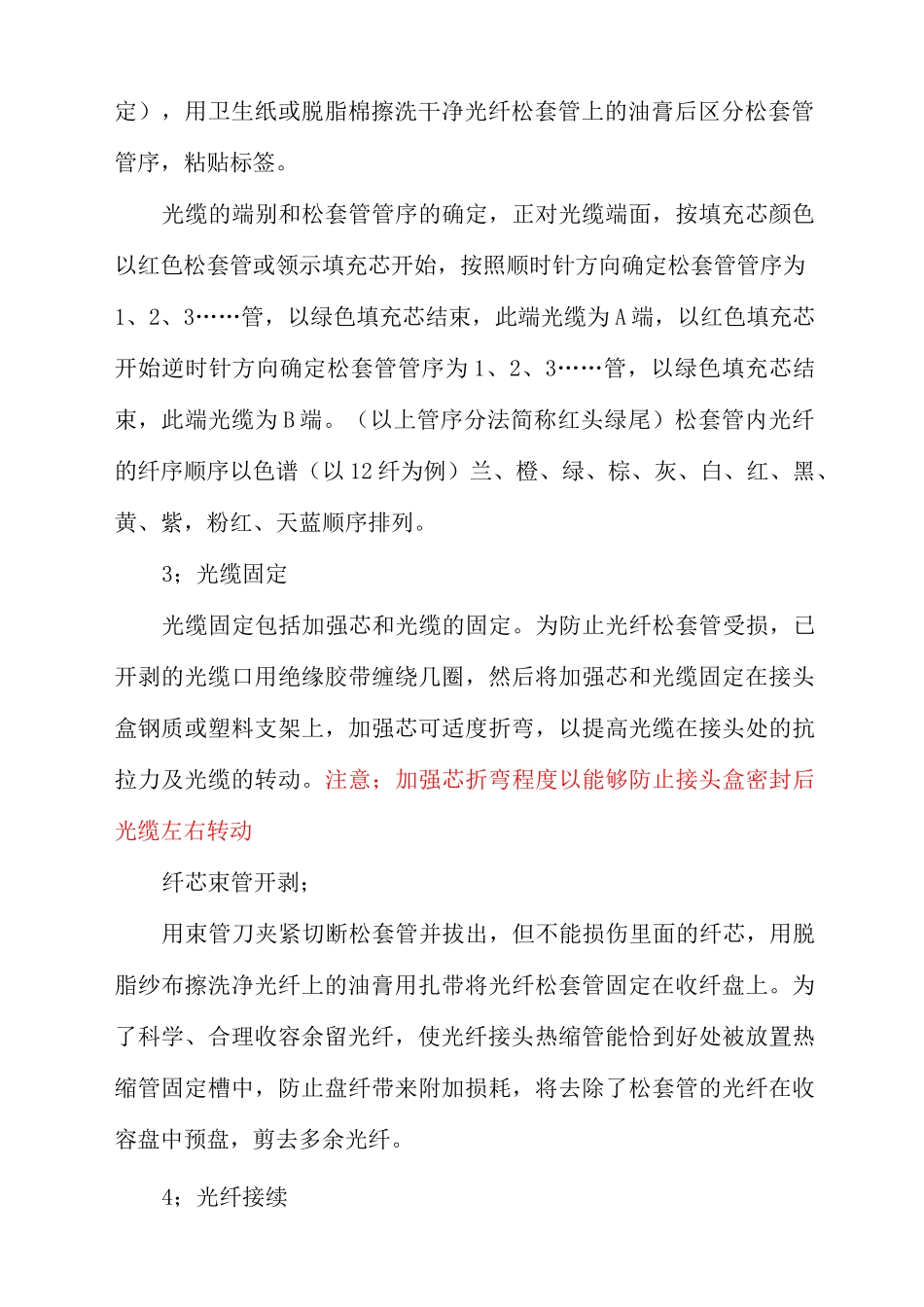

整理束管时,从开剥处剪断纱线及填充芯,加强芯留长约 40 血剪断(实际长度视接续盒而定),用卫生纸或脱脂棉擦洗干净光纤松套管上的油膏后区分松套管管序,粘贴标签
光缆的端别和松套管管序的确定,正对光缆端面,按填充芯颜色以红色松套管或领示填充芯开始,按照顺时针方向确定松套管管序为1、2、3……管,以绿色填充芯结束,此端光缆为 A 端,以红色填充芯开始逆时针方向确定松套管管序为 1、2、3……管,以绿色填充芯结束,此端光缆为 B 端
(以上管序分法简称红头绿尾)松套管内光纤的纤序顺序以色谱(以 12 纤为例)兰、橙、绿、棕、灰、白、红、黑、黄、紫,粉红、天蓝顺序排列
3;光缆固定光缆固定包括加强芯和光缆的固定
为防止光纤松套
