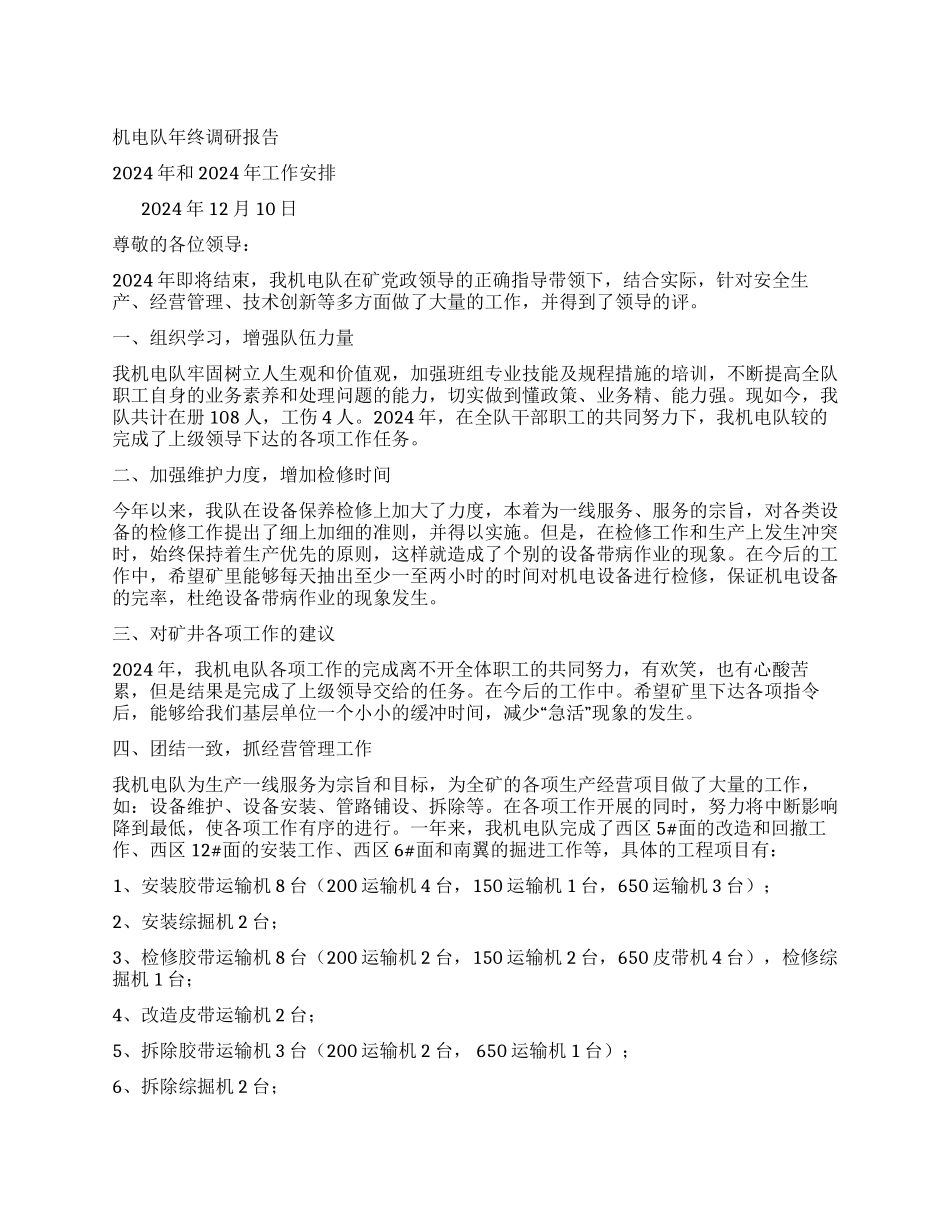

机电队年终调研报告2024 年和 2024 年工作安排 2024 年 12 月 10 日 尊敬的各位领导: 2024 年即将结束,我机电队在矿党政领导的正确指导带领下,结合实际,针对安全生产、经营管理、技术创新等多方面做了大量的工作,并得到了领导的评
一、组织学习,增强队伍力量我机电队牢固树立人生观和价值观,加强班组专业技能及规程措施的培训,不断提高全队职工自身的业务素养和处理问题的能力,切实做到懂政策、业务精、能力强
现如今,我队共计在册 108 人,工伤 4 人
2024 年,在全队干部职工的共同努力下,我机电队较的完成了上级领导下达的各项工作任务
二、加强维护力度,增加检修时间今年以来,我队在设备保养检修上加大了力度,本着为一线服务、服务的宗旨,对各类设备的检修工作提出了细上加细的准则,并得以实施
但是,在检修工作和生产上发生冲突时,始终保持着生产优先的原则,这样就造成了个别的设备带病作业的现象
在今后的工作中,希望矿里能够每天抽出至少一至两小时的时间对机电设备进行检修,保证机电设备的完率,杜绝设备带病作业的现象发生
三、对矿井各项工作的建议2024 年,我机电队各项工作的完成离不开全体职工的共同努力,有欢笑,也有心酸苦累,但是结果是完成了上级领导交给的任务
在今后的工作中
希望矿里下达各项指令“”后,能够给我们基层单位一个小小的缓冲时间,减少 急活 现象的发生
四、团结一致,抓经营管理工作我机电队为生产一线服务为宗旨和目标,为全矿的各项生产经营项目做了大量的工作,如:设备维护、设备安装、管路铺设、拆除等
在各项工作开展的同时,努力将中断影响降到最低,使各项工作有序的进行

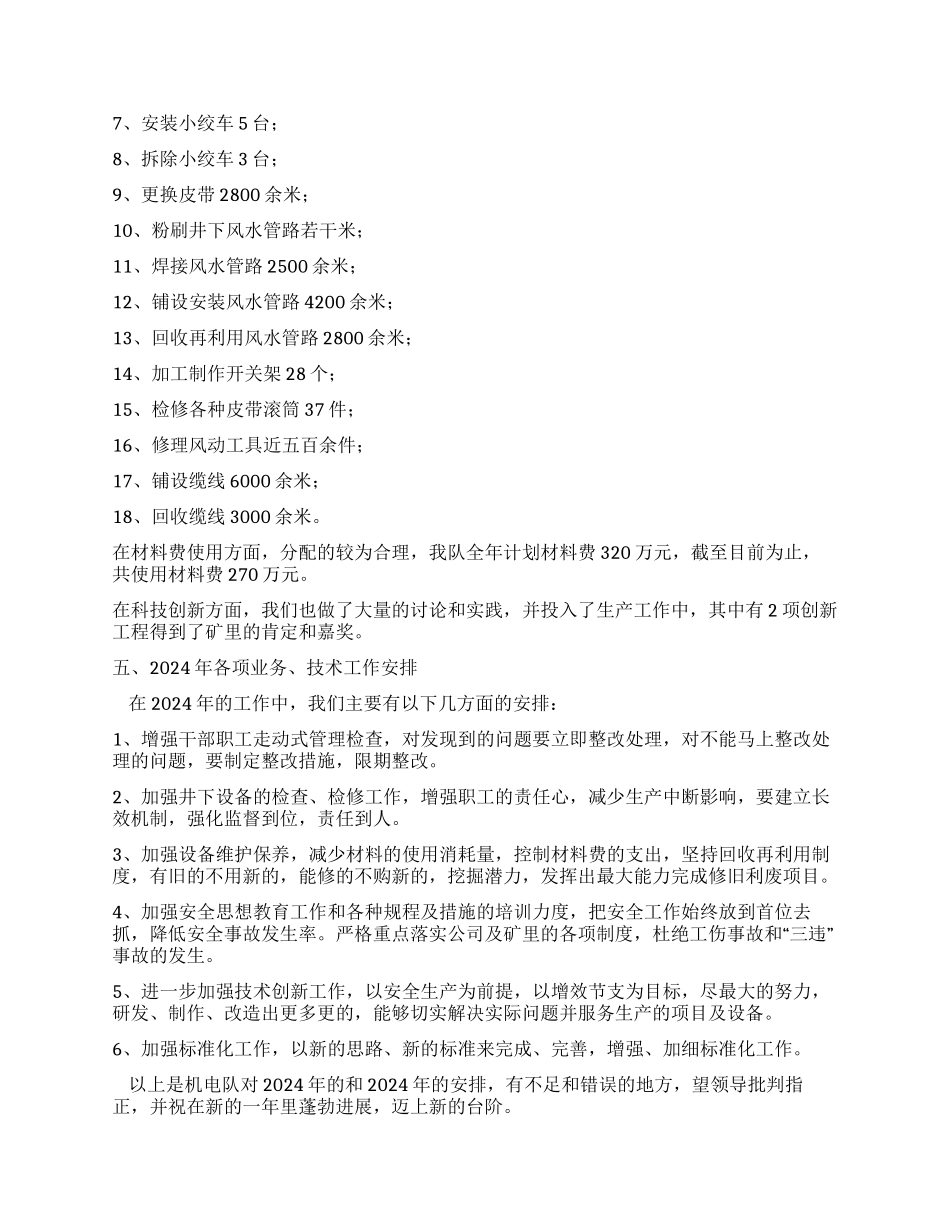

一年来,我机电队完成了西区 5#面的改造和回撤工作、西区 12#面的安装工作、西区 6#面和南翼的掘进工作等,具体的工程项目有:1、安装胶带运输机 8 台(200 运输机 4 台,150 运输机 1
