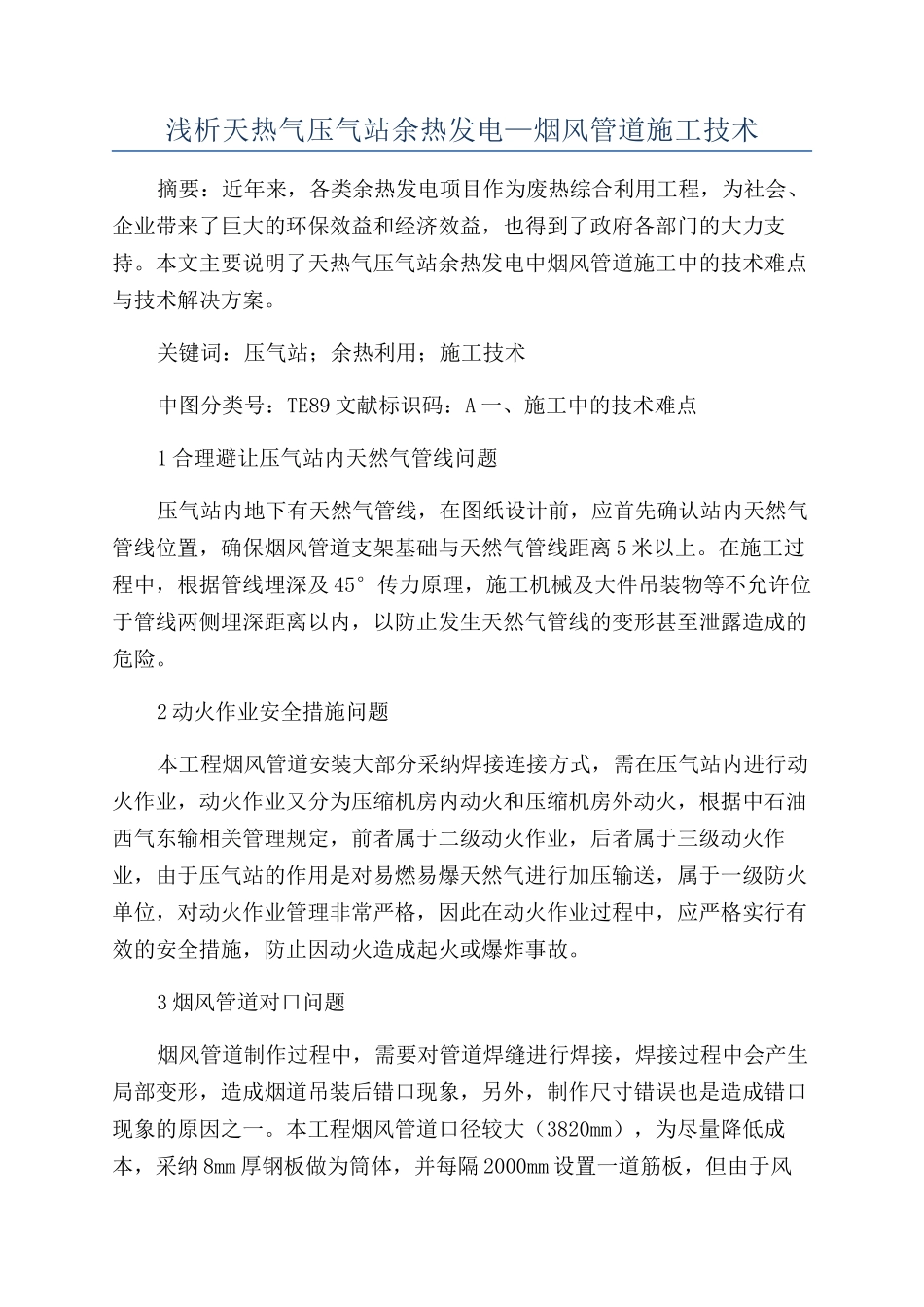

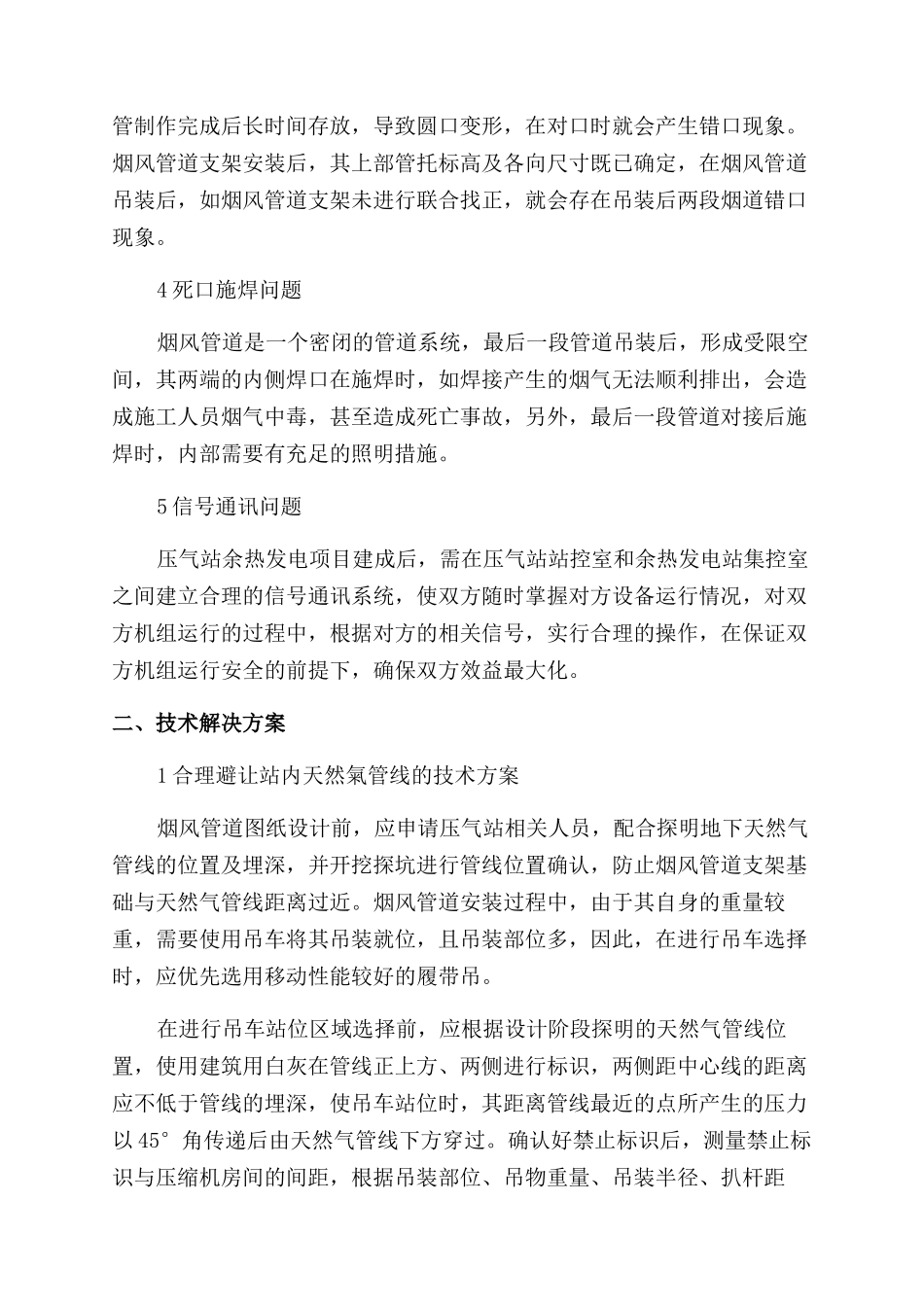

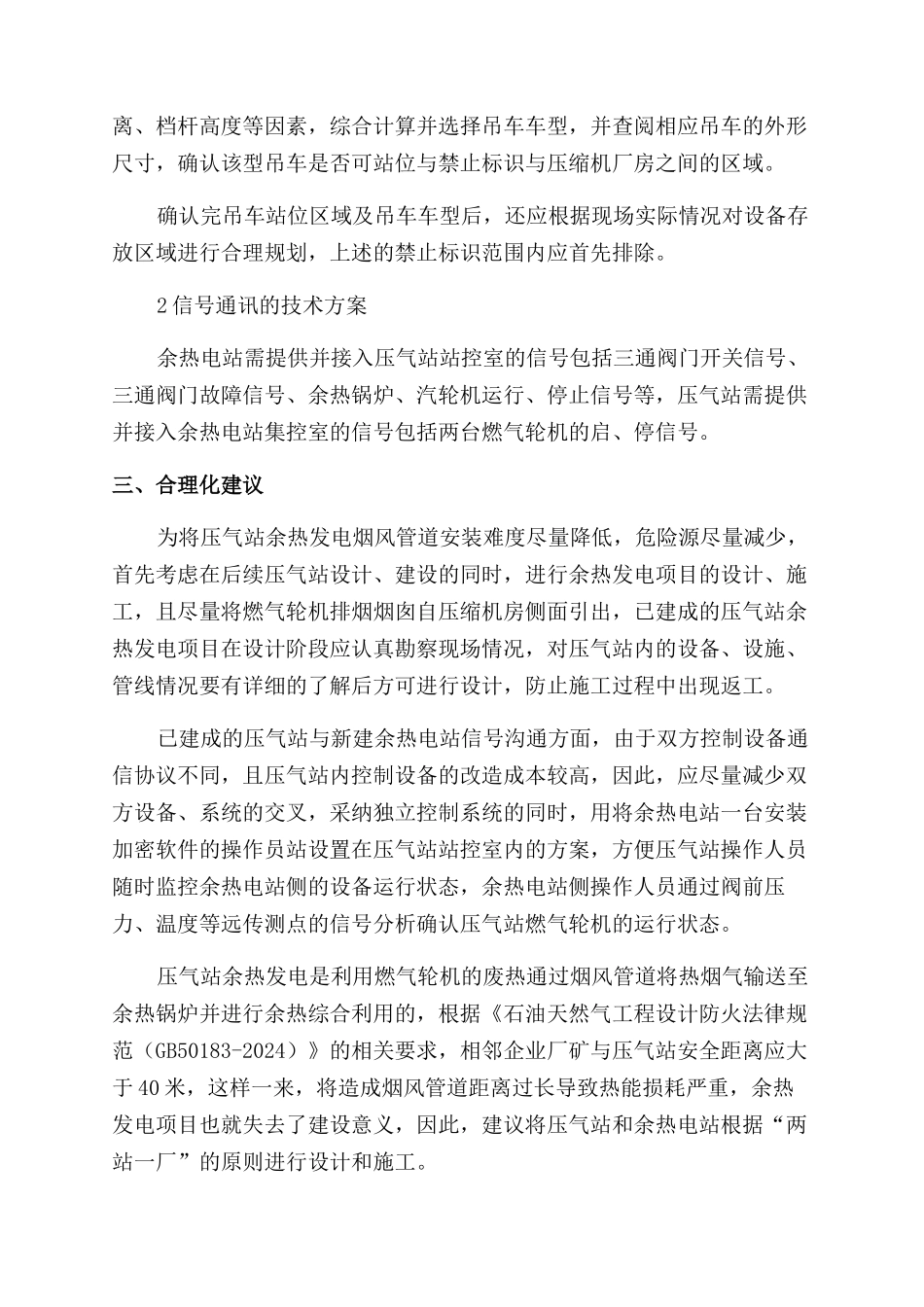

浅析天热气压气站余热发电—烟风管道施工技术摘要:近年来,各类余热发电项目作为废热综合利用工程,为社会、企业带来了巨大的环保效益和经济效益,也得到了政府各部门的大力支持。本文主要说明了天热气压气站余热发电中烟风管道施工中的技术难点与技术解决方案。关键词:压气站;余热利用;施工技术中图分类号:TE89 文献标识码:A 一、施工中的技术难点1 合理避让压气站内天然气管线问题压气站内地下有天然气管线,在图纸设计前,应首先确认站内天然气管线位置,确保烟风管道支架基础与天然气管线距离 5 米以上。在施工过程中,根据管线埋深及 45°传力原理,施工机械及大件吊装物等不允许位于管线两侧埋深距离以内,以防止发生天然气管线的变形甚至泄露造成的危险。2 动火作业安全措施问题本工程烟风管道安装大部分采纳焊接连接方式,需在压气站内进行动火作业,动火作业又分为压缩机房内动火和压缩机房外动火,根据中石油西气东输相关管理规定,前者属于二级动火作业,后者属于三级动火作业,由于压气站的作用是对易燃易爆天然气进行加压输送,属于一级防火单位,对动火作业管理非常严格,因此在动火作业过程中,应严格实行有效的安全措施,防止因动火造成起火或爆炸事故。3 烟风管道对口问题烟风管道制作过程中,需要对管道焊缝进行焊接,焊接过程中会产生局部变形,造成烟道吊装后错口现象,另外,制作尺寸错误也是造成错口现象的原因之一。本工程烟风管道口径较大(3820mm),为尽量降低成本,采纳 8mm 厚钢板做为筒体,并每隔 2000mm 设置一道筋板,但由于风管制作完成后长时间存放,导致圆口变形,在对口时就会产生错口现象。烟风管道支架安装后,其上部管托标高及各向尺寸既已确定,在烟风管道吊装后,如烟风管道支架未进行联合找正,就会存在吊装后两段烟道错口现象。4 死口施焊问题烟风管道是一个密闭的管道系统,最后一段管道吊装后,形成受限空间,其两端的内侧焊口在施焊时,如焊接产生的烟气无法顺利排出,会造成施工人员烟气中毒,甚至造成死亡事故,另外,最后一段管道对接后施焊时,内部需要有充足的照明措施。5 信号通讯问题压气站余热发电项目建成后,需在压气站站控室和余热发电站集控室之间建立合理的信号通讯系统,使双方随时掌握对方设备运行情况,对双方机组运行的过程中,根据对方的相关信号,实行合理的操作,在保证双方机组运行安全的前提下,确保双方效益最大化。二、技术解决方案1 合理避让站内天然...
