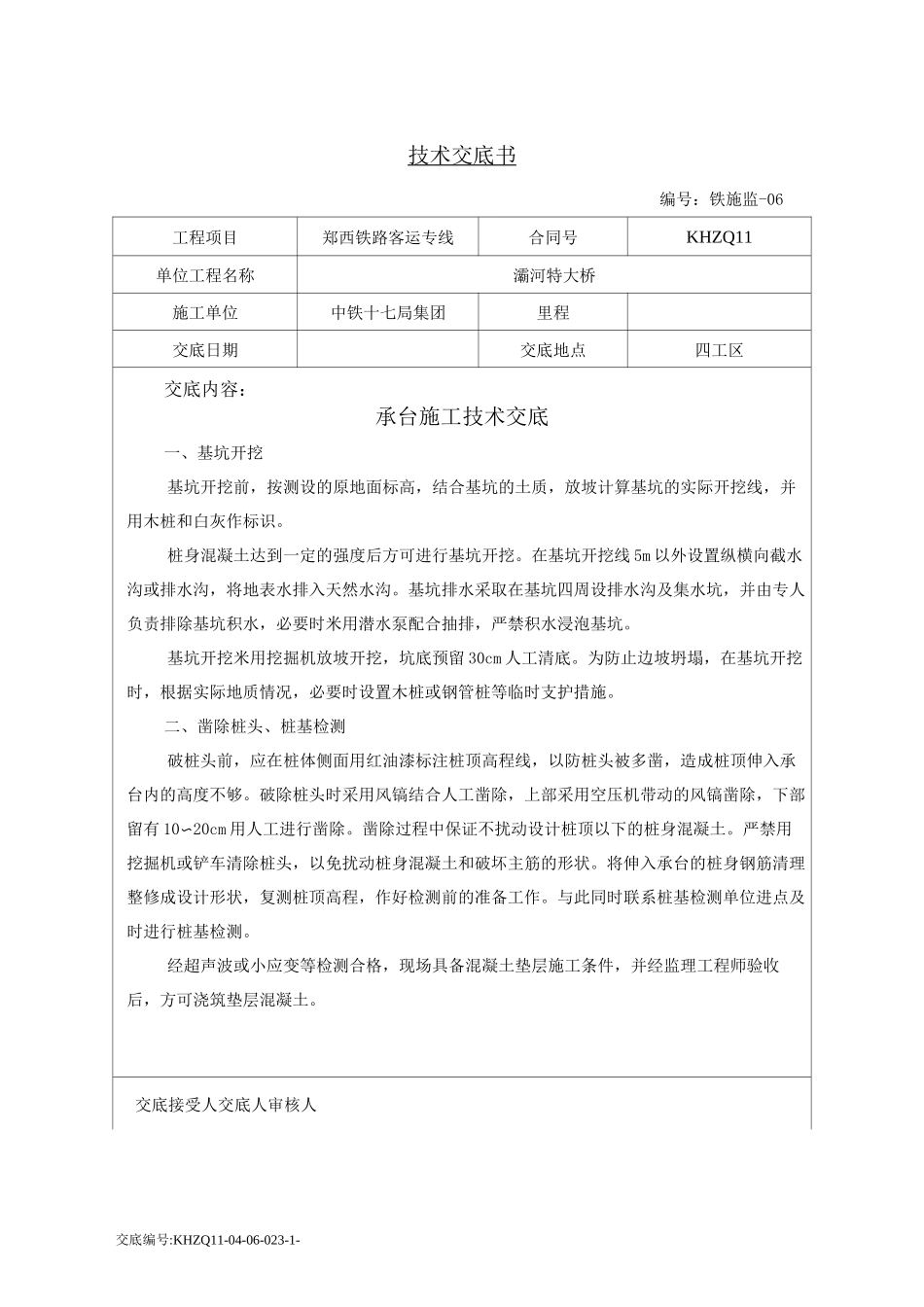

交底编号:KHZQ11-04-06-023-1-技术交底书 编号:铁施监-06工程项目郑西铁路客运专线合同号KHZQ11单位工程名称灞河特大桥施工单位中铁十七局集团里程交底日期交底地点四工区交底内容:承台施工技术交底一、基坑开挖基坑开挖前,按测设的原地面标高,结合基坑的土质,放坡计算基坑的实际开挖线,并用木桩和白灰作标识
桩身混凝土达到一定的强度后方可进行基坑开挖
在基坑开挖线 5m 以外设置纵横向截水沟或排水沟,将地表水排入天然水沟
基坑排水采取在基坑四周设排水沟及集水坑,并由专人负责排除基坑积水,必要时米用潜水泵配合抽排,严禁积水浸泡基坑
基坑开挖米用挖掘机放坡开挖,坑底预留 30cm 人工清底
为防止边坡坍塌,在基坑开挖时,根据实际地质情况,必要时设置木桩或钢管桩等临时支护措施
二、凿除桩头、桩基检测破桩头前,应在桩体侧面用红油漆标注桩顶高程线,以防桩头被多凿,造成桩顶伸入承台内的高度不够
破除桩头时采用风镐结合人工凿除,上部采用空压机带动的风镐凿除,下部留有 10〜20cm 用人工进行凿除
凿除过程中保证不扰动设计桩顶以下的桩身混凝土
严禁用挖掘机或铲车清除桩头,以免扰动桩身混凝土和破坏主筋的形状
将伸入承台的桩身钢筋清理整修成设计形状,复测桩顶高程,作好检测前的准备工作
与此同时联系桩基检测单位进点及时进行桩基检测
经超声波或小应变等检测合格,现场具备混凝土垫层施工条件,并经监理工程师验收后,方可浇筑垫层混凝土

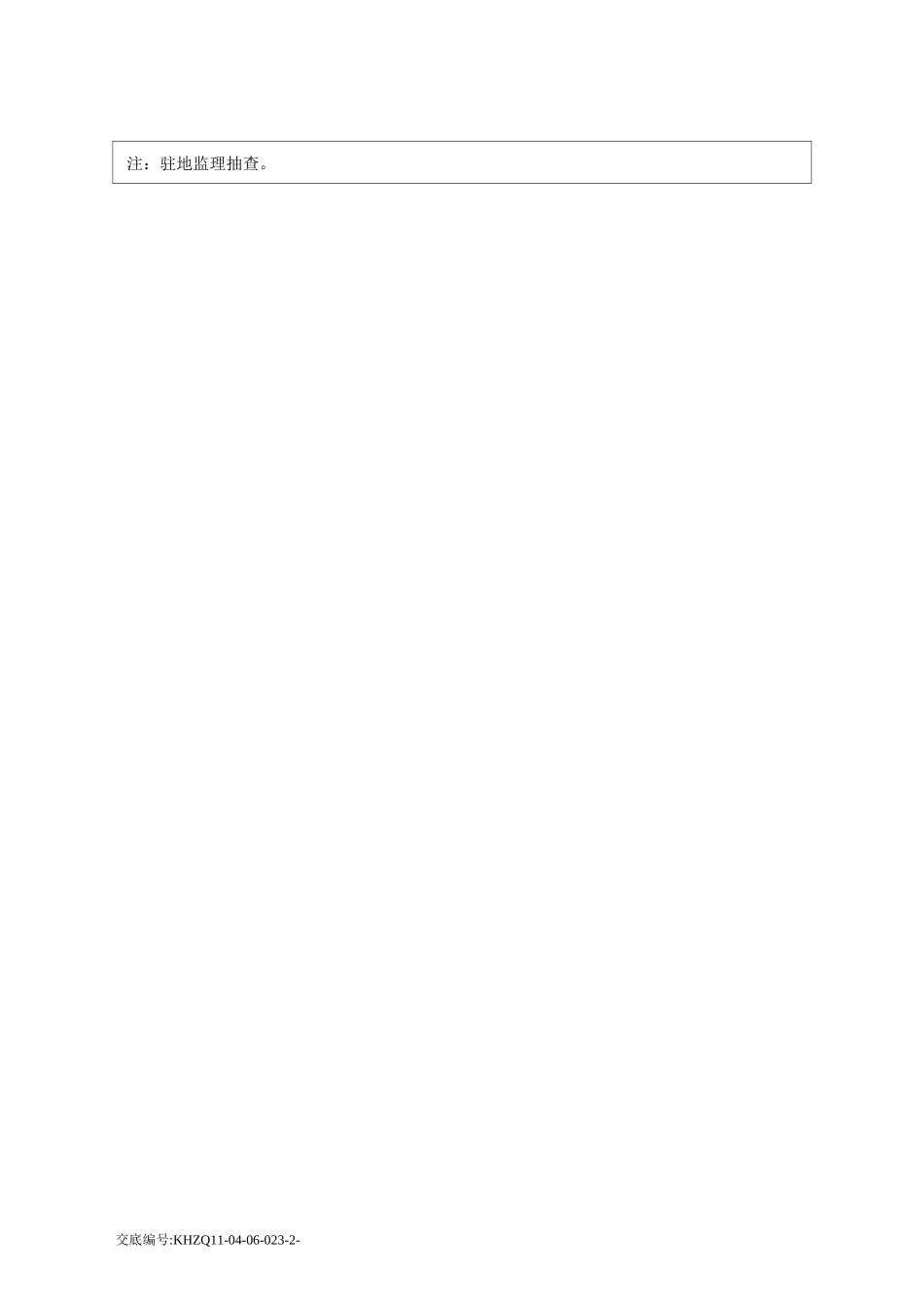

交底接受人交底人审核人交底编号:KHZQ11-04-06-023-2-注:驻地监理抽查

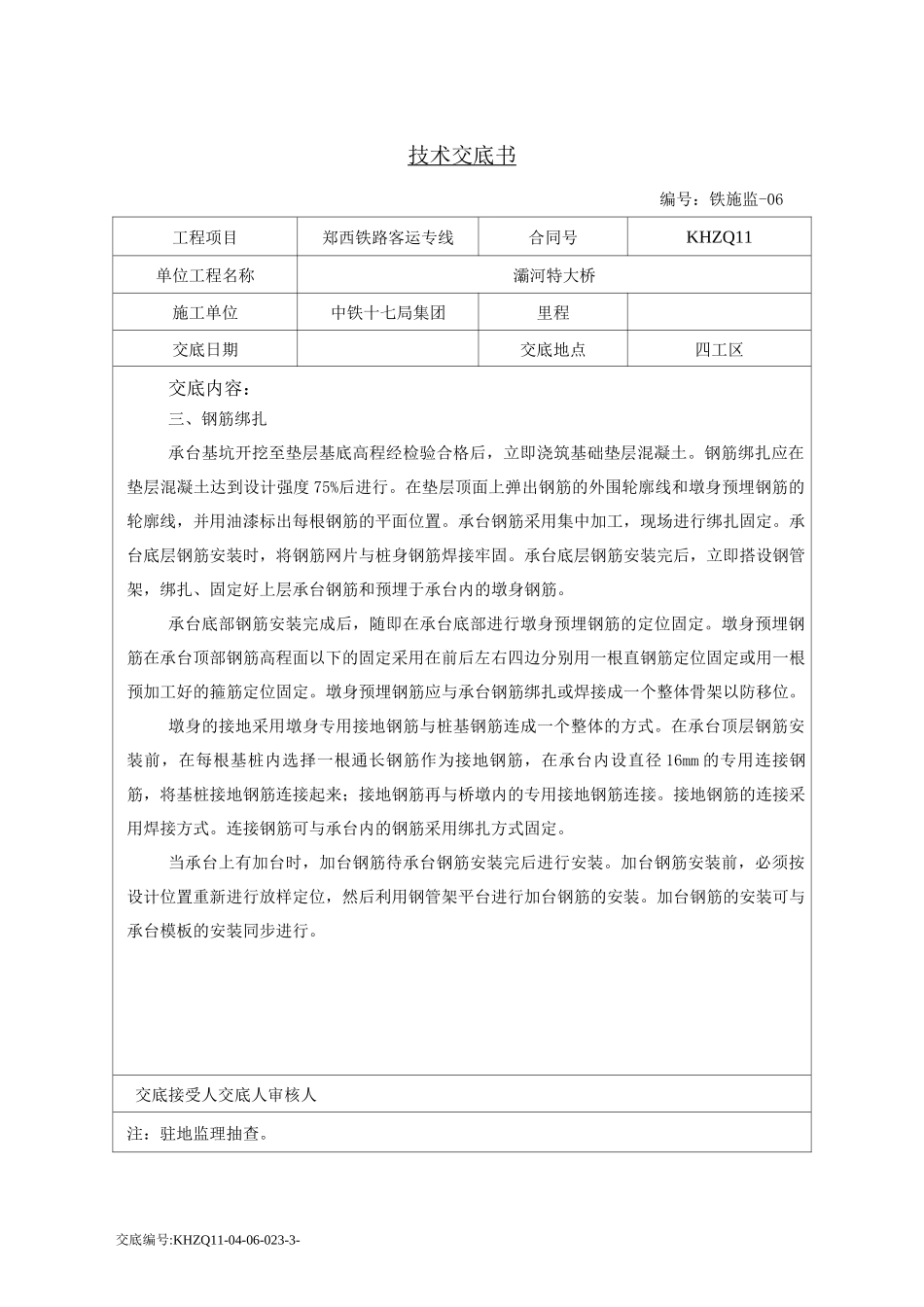

交底编号:KHZQ11-04-06-023-3-技术交底书 编号:铁施监-06工程项目郑西铁路客运专线合同号KHZQ11单位工程名称灞河特大桥施工单位中铁十七局集团里程交底日期交底地点四工区交底内容:三、钢筋绑扎承台基坑开挖至垫层基底高程经检验合格后,立即浇筑基础垫层混
