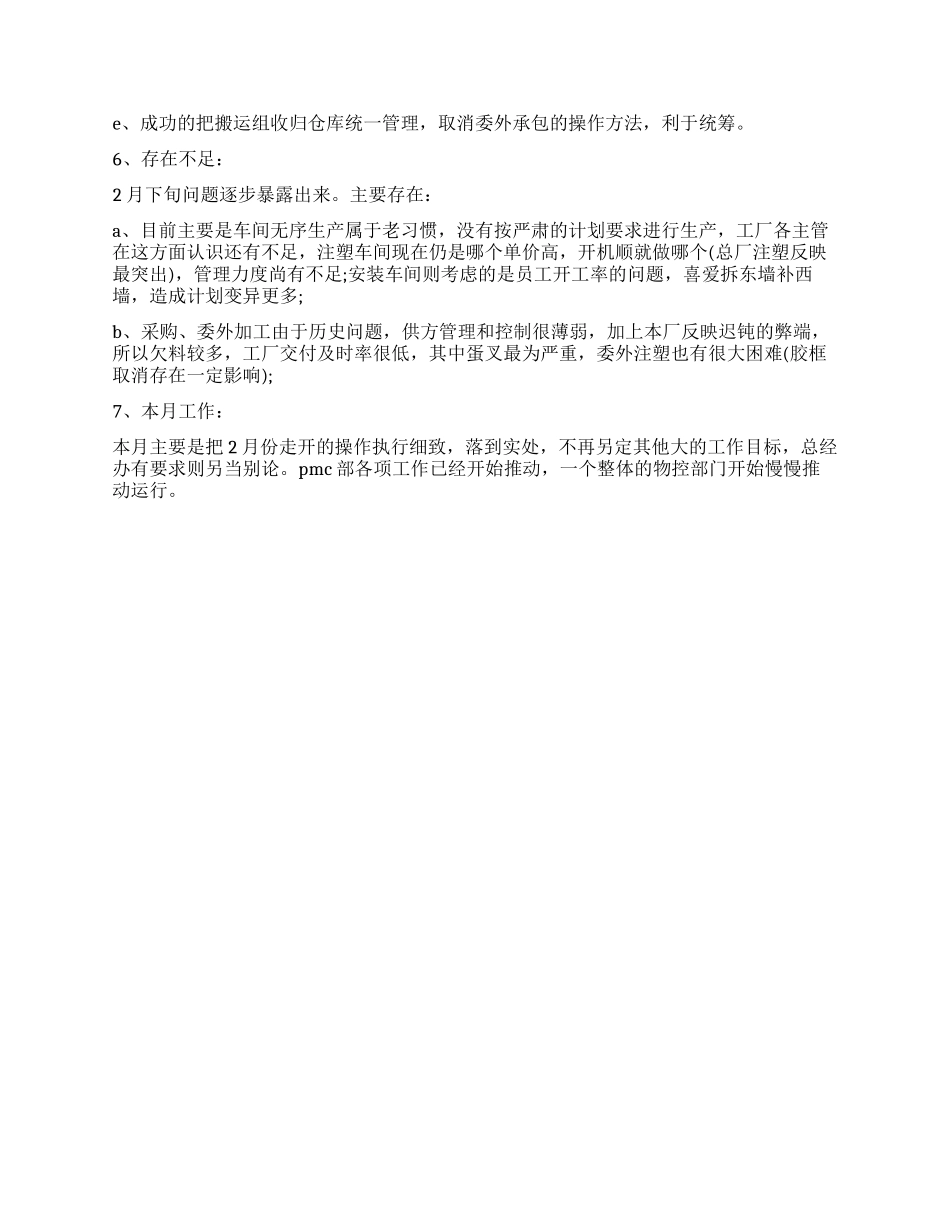

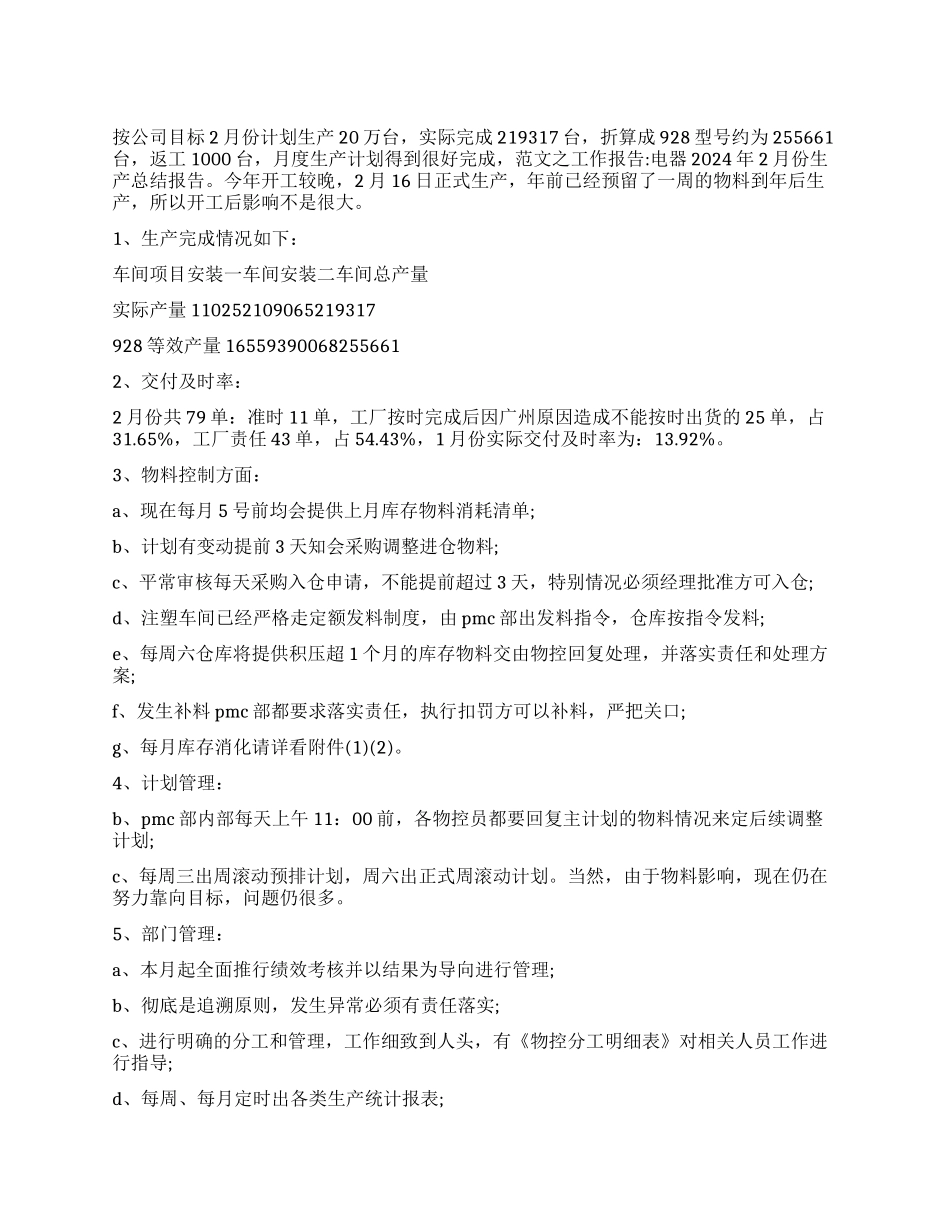

按公司目标 2 月份计划生产 20 万台,实际完成 219317 台,折算成 928 型号约为 255661台,返工 1000 台,月度生产计划得到很好完成,范文之工作报告:电器 2024 年 2 月份生产总结报告。今年开工较晚,2 月 16 日正式生产,年前已经预留了一周的物料到年后生产,所以开工后影响不是很大。1、生产完成情况如下:车间项目安装一车间安装二车间总产量实际产量 110252109065219317928 等效产量 165593900682556612、交付及时率:2 月份共 79 单:准时 11 单,工厂按时完成后因广州原因造成不能按时出货的 25 单,占31.65%,工厂责任 43 单,占 54.43%,1 月份实际交付及时率为:13.92%。3、物料控制方面:a、现在每月 5 号前均会提供上月库存物料消耗清单;b、计划有变动提前 3 天知会采购调整进仓物料;c、平常审核每天采购入仓申请,不能提前超过 3 天,特别情况必须经理批准方可入仓;d、注塑车间已经严格走定额发料制度,由 pmc 部出发料指令,仓库按指令发料;e、每周六仓库将提供积压超 1 个月的库存物料交由物控回复处理,并落实责任和处理方案;f、发生补料 pmc 部都要求落实责任,执行扣罚方可以补料,严把关口;g、每月库存消化请详看附件(1)(2)。4、计划管理:b、pmc 部内部每天上午 11:00 前,各物控员都要回复主计划的物料情况来定后续调整计划;c、每周三出周滚动预排计划,周六出正式周滚动计划。当然,由于物料影响,现在仍在努力靠向目标,问题仍很多。5、部门管理:a、本月起全面推行绩效考核并以结果为导向进行管理;b、彻底是追溯原则,发生异常必须有责任落实;c、进行明确的分工和管理,工作细致到人头,有《物控分工明细表》对相关人员工作进行指导;d、每周、每月定时出各类生产统计报表;e、成功的把搬运组收归仓库统一管理,取消委外承包的操作方法,利于统筹。6、存在不足:2 月下旬问题逐步暴露出来。主要存在:a、目前主要是车间无序生产属于老习惯,没有按严肃的计划要求进行生产,工厂各主管在这方面认识还有不足,注塑车间现在仍是哪个单价高,开机顺就做哪个(总厂注塑反映最突出),管理力度尚有不足;安装车间则考虑的是员工开工率的问题,喜爱拆东墙补西墙,造成计划变异更多;b、采购、委外加工由于历史问题,供方管理和控制很薄弱,加上本厂反映迟钝的弊端,所以欠料较多,工厂交付及时率很低,其中蛋叉最为严重,委外注塑也有很大困难(胶框取消存在一定影响);7、本月工作:...
