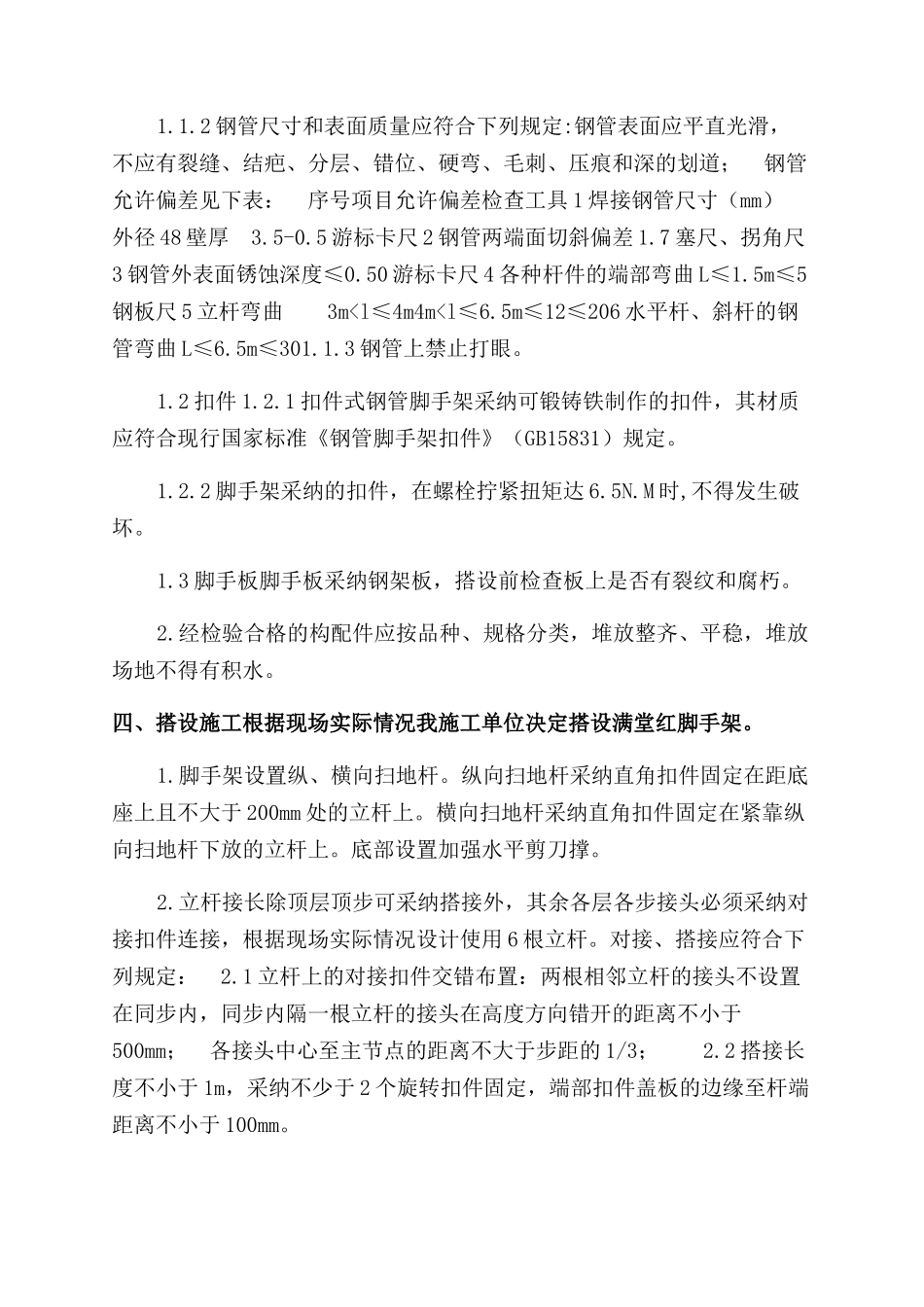

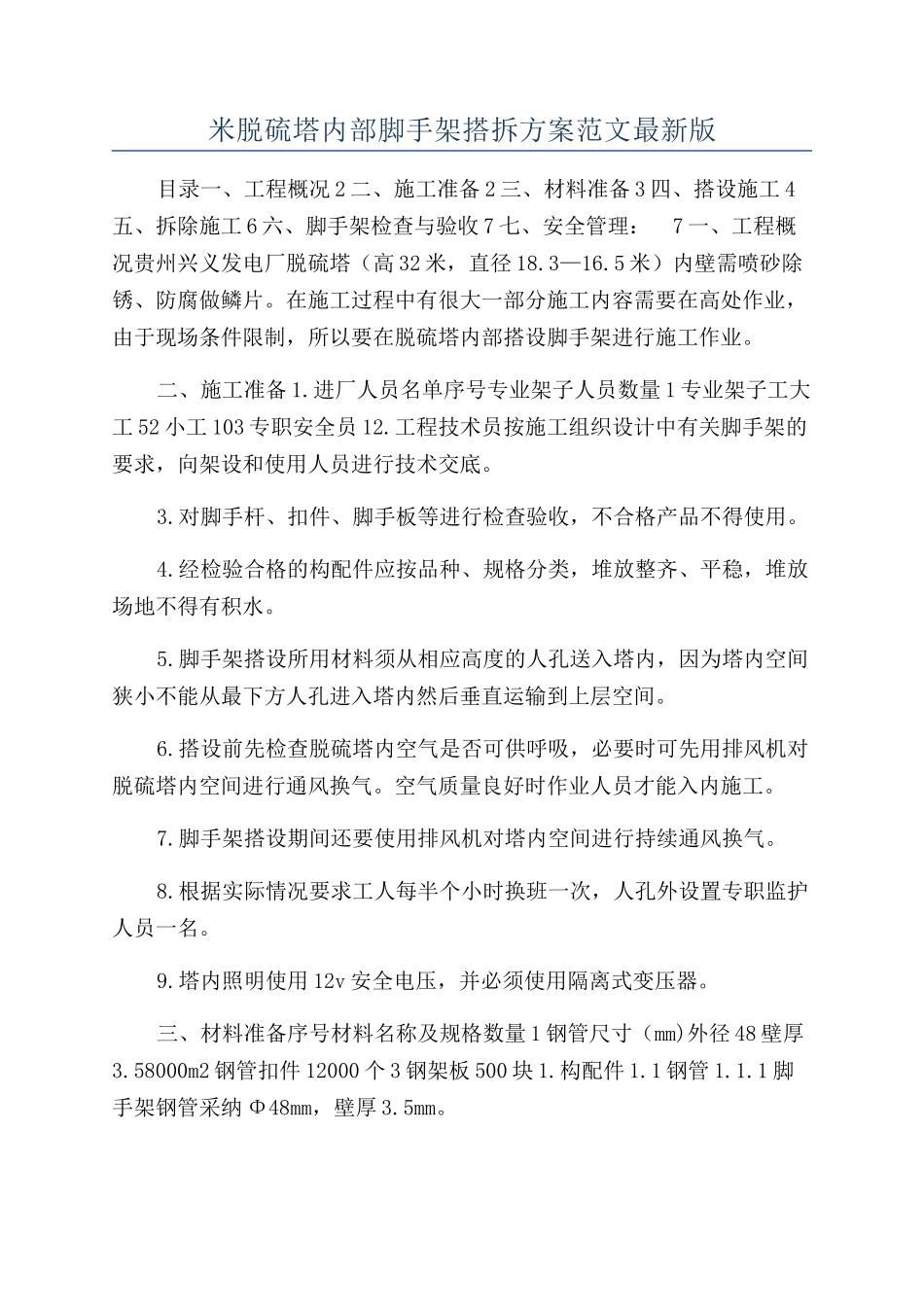

米脱硫塔内部脚手架搭拆方案范文最新版目录一、工程概况 2 二、施工准备 2 三、材料准备 3 四、搭设施工 4五、拆除施工 6 六、脚手架检查与验收 7 七、安全管理: 7 一、工程概况贵州兴义发电厂脱硫塔(高 32 米,直径 18.3—16.5 米)内壁需喷砂除锈、防腐做鳞片。在施工过程中有很大一部分施工内容需要在高处作业,由于现场条件限制,所以要在脱硫塔内部搭设脚手架进行施工作业。二、施工准备 1.进厂人员名单序号专业架子人员数量 1 专业架子工大工 52 小工 103 专职安全员 12.工程技术员按施工组织设计中有关脚手架的要求,向架设和使用人员进行技术交底。3.对脚手杆、扣件、脚手板等进行检查验收,不合格产品不得使用。4.经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。5.脚手架搭设所用材料须从相应高度的人孔送入塔内,因为塔内空间狭小不能从最下方人孔进入塔内然后垂直运输到上层空间。6.搭设前先检查脱硫塔内空气是否可供呼吸,必要时可先用排风机对脱硫塔内空间进行通风换气。空气质量良好时作业人员才能入内施工。7.脚手架搭设期间还要使用排风机对塔内空间进行持续通风换气。8.根据实际情况要求工人每半个小时换班一次,人孔外设置专职监护人员一名。9.塔内照明使用 12v 安全电压,并必须使用隔离式变压器。三、材料准备序号材料名称及规格数量 1 钢管尺寸(mm)外径 48 壁厚 3.58000m2 钢管扣件 12000 个 3 钢架板 500 块 1.构配件 1.1 钢管 1.1.1 脚手架钢管采纳 Φ48mm,壁厚 3.5mm。1.1.2 钢管尺寸和表面质量应符合下列规定:钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道; 钢管允许偏差见下表: 序号项目允许偏差检查工具 1 焊接钢管尺寸(mm) 外径 48 壁厚 3.5-0.5 游标卡尺 2 钢管两端面切斜偏差 1.7 塞尺、拐角尺3 钢管外表面锈蚀深度≤0.50 游标卡尺 4 各种杆件的端部弯曲 L≤1.5m≤5钢板尺 5 立杆弯曲 3m
