生物质电厂 1×30MW 机组工程1 工程概况本次设备基础二次灌浆主要针对锅炉基础框架柱、汽机安装基座和全厂设备基础,本次采用 YB60-III 型高强无收缩灌浆料,现场加水搅拌后即可使用,具有早强、高强、大流动性,微膨胀行等特点
生产厂家为湖南岳阳市远博新型材料科技有限公司
本方案根据现场实际情况,并结合厂家给具的施工方法制定,符合《砼结构工程施工及验收规范(GB50204)、《砼设计规范》(GBJ10)及《水泥基灌浆材料施工技术规范》(YB/T9261-98)中的相关规定

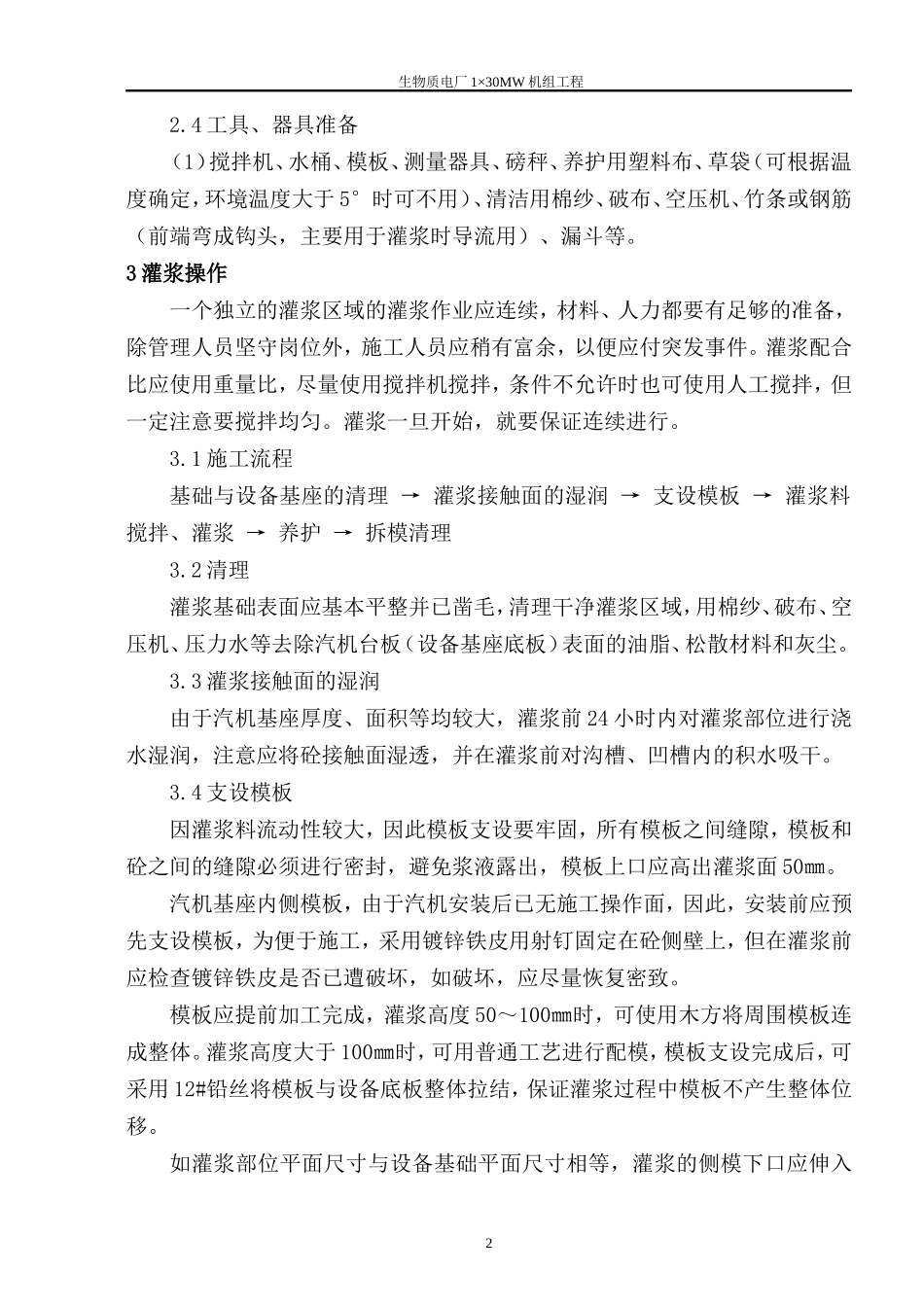

2 施工准备2
1 现场准备(1)所需机械、机具已经进场并经过检修合格,机具、工具的安全性已经过检查
(2)提出物资计划,并催促材料及物资及时进场
(3)编制相关的施工进度计划,并确定劳动力人数,确保施工能够顺利进行
(4)现场可采用搅拌机搅拌,也可进行人工搅拌,可根据现场实际情况由工长具体确定,具体施工时,如在冬季施工时,室外温度较低,搅拌时应在厂房内部,如确实需要在室外搅拌,必须搭设暖棚,并保证温度在 5℃以上,并用热水搅拌,水温 25℃-30℃,但不得高于 30℃

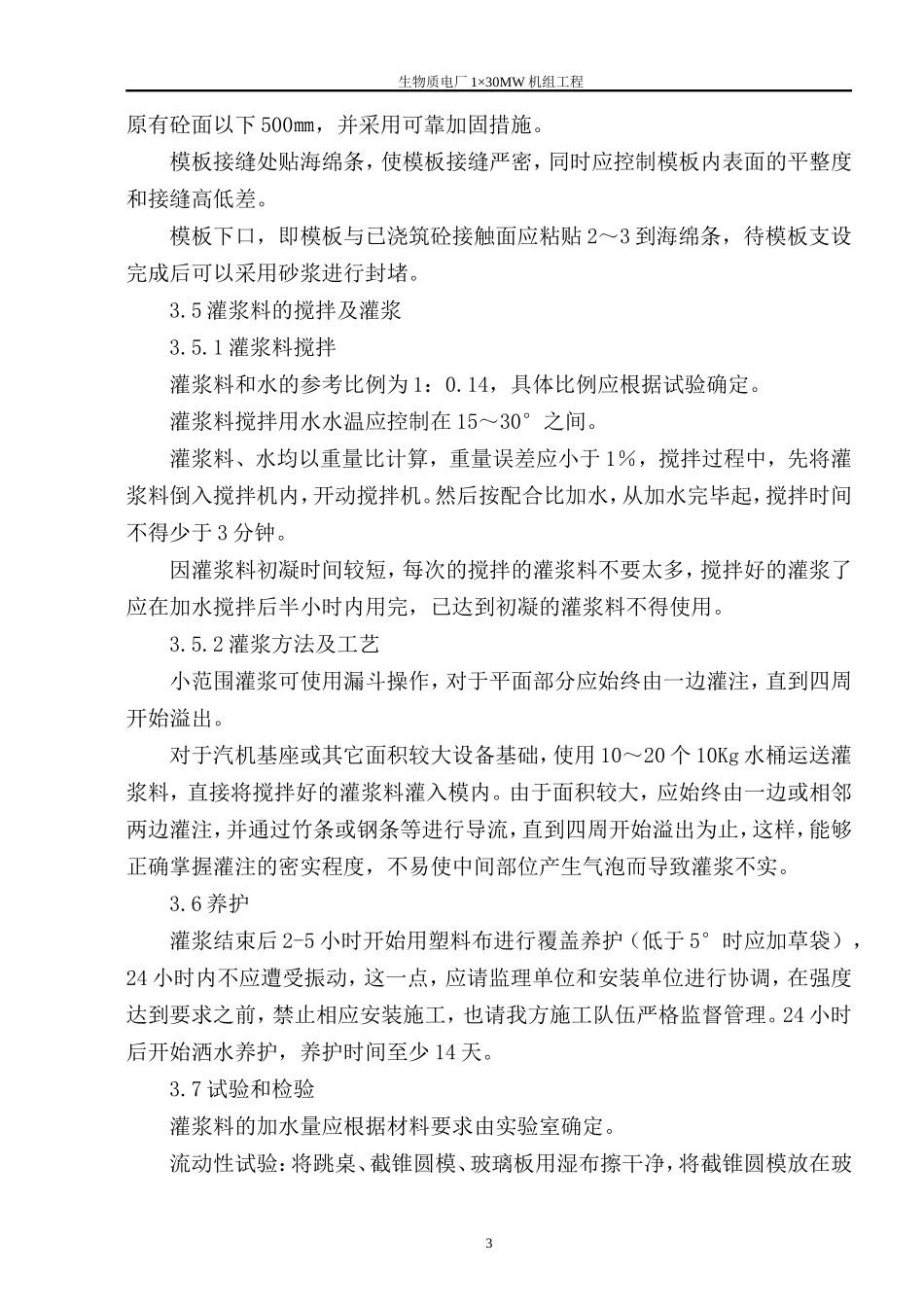

2 技术准备(1)技术人员及施工人员已熟悉图纸及规范要求,掌握灌浆部位的细部尺寸,具体见下图示
(2)在施工前,现场管理人员、施工人员必须进行进行技术交底,技术交底由项目部管理人员组织进行,并严格强调责任到人;现场责任工程师和施工队技术管理人员应熟悉施工现场和施工要求
(3)作业所需的灌浆料已经经过复试合格并报验完成
3 人员准备作业人员必须具备灌浆的基本知识和操作技能,熟悉本工作的操作常识和规程,能熟练操作本工种的机具
1 生物质电厂 1×30MW 机组工程2
4 工具、器具准备(1)搅拌机、水桶、模板、测量器具、磅秤、养护用塑料布、草袋(可根据温度确定,环境温度大于 5°时可不用)、清洁用棉纱、破布、空压机、竹条或钢筋(前
