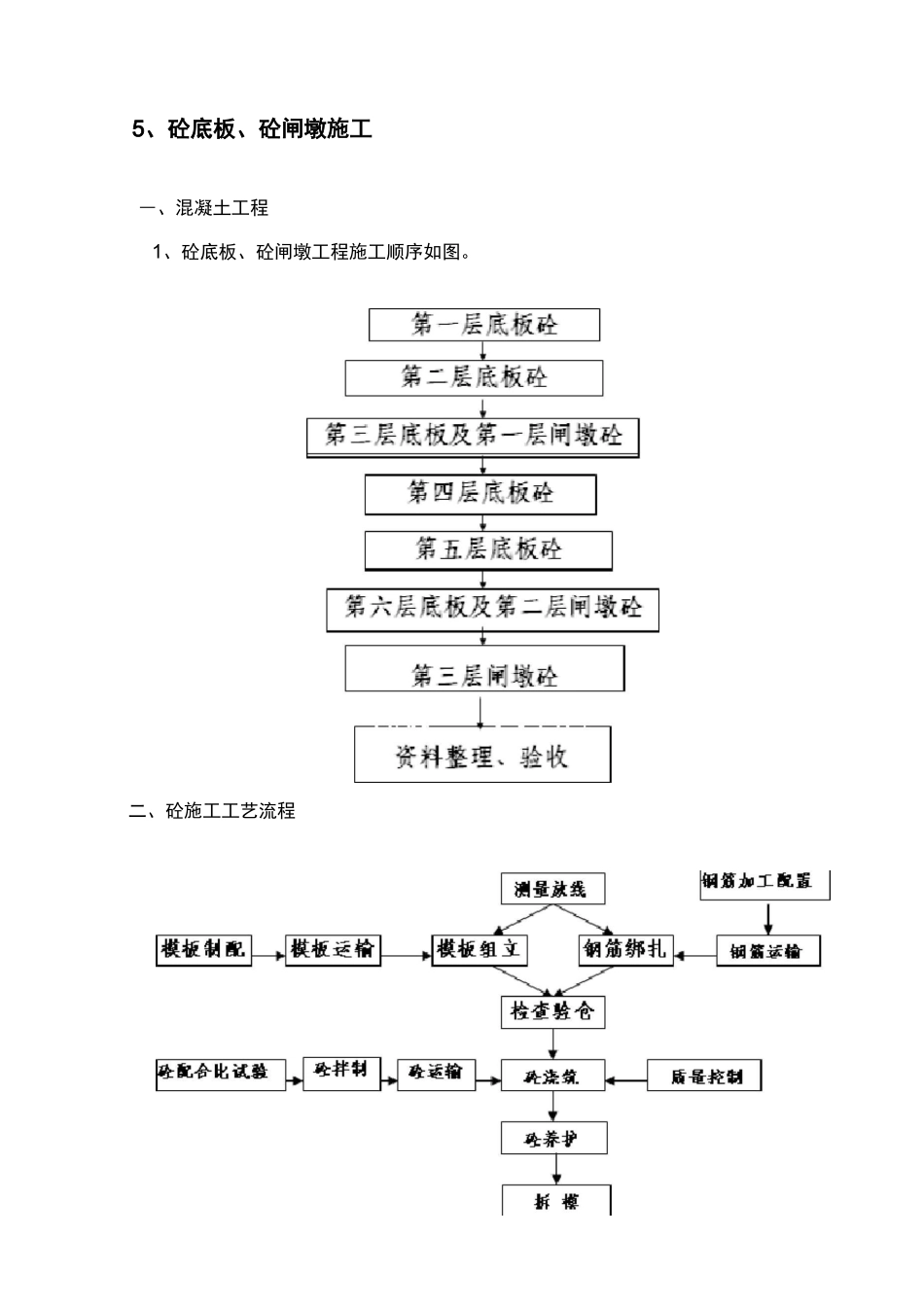

5、砼底板、砼闸墩施工―、混凝土工程1、砼底板、砼闸墩工程施工顺序如图

二、砼施工工艺流程三、钢筋工程钢筋制作在生产营区的钢筋加工厂集中进行,成型后运到闸室段现场进行安装
1)、原材料(1)闸墩、底板所用钢筋,其种类、钢号、直径必须符合设计图纸
(2)进场钢筋按不同等级、牌号、规格及生产厂家分批验收,分别堆放,且立牌以资识别
堆放采用架空放置,并用彩条布遮盖
(3)钢筋有出厂证明书或试验报告单
使用前作拉力、冷弯试验,需要焊接的钢筋先做焊接工艺试验,合格后方能投入施工
2)钢筋加工(1)钢筋加工在加工厂集中进行,切割采用钢筋切断机,弯制采用钢筋弯曲机(部分特殊形式钢筋采用人工弯制)
(2)钢筋的表面应洁净,使用前将表面油渍、漆污、锈皮、麟锈等清除干净
(3)钢筋平直、无局部弯折,钢筋中心线同直线的偏差不超过其全长的 1%
(4)钢筋的弯制和末端的弯钩应符合设计要求
口级钢筋按设计要求弯转 90
时,其最小弯折直径符合下列要求:a、钢筋直径小于 16mm 时,最小弯转直径为 5 倍钢筋直径;钢筋直径大于 16mm 时,最小弯转直径为 7 倍钢筋直径(5)弯起钢筋弯折处的圆弧内半径大于 12
5 倍的钢筋直径
(6)钢筋加工后允许偏差:受力钢筋全长净尺寸的偏差±10mm,钢筋弯起点位置的偏差±30mm,钢筋转角的偏差 3°
7)制作成型的钢筋要分类堆放,标明型号、数量、使用部位,以便安装使用

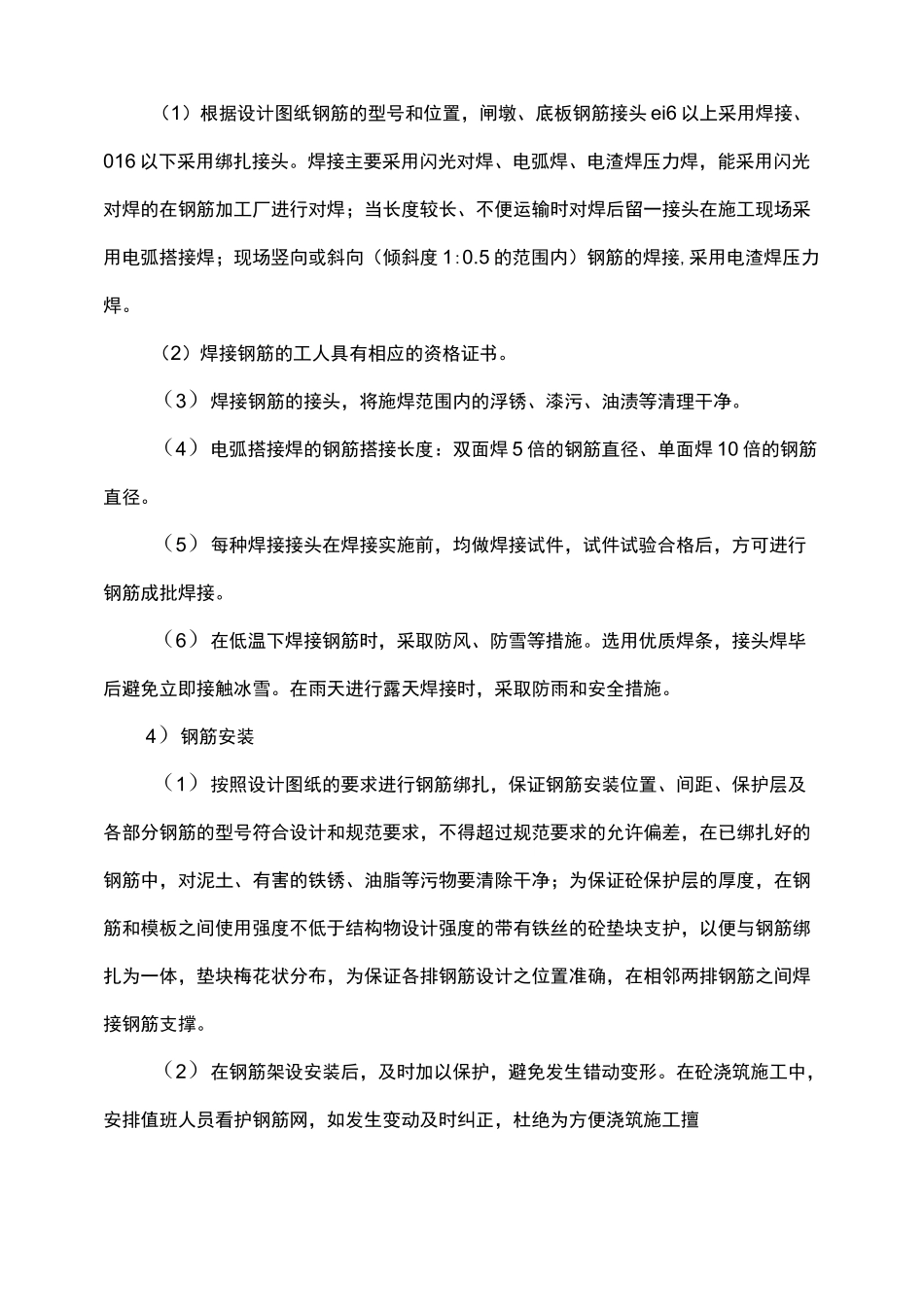

3)钢筋接头(1)根据设计图纸钢筋的型号和位置,闸墩、底板钢筋接头 ei6 以上采用焊接、016 以下采用绑扎接头
焊接主要采用闪光对焊、电弧焊、电渣焊压力焊,能采用闪光对焊的在钢筋加工厂进行对焊;当长度较长、不便运输时对焊后留一接头在施工现场采用电弧搭接焊;现场竖向或斜向(倾斜度 1:0
5 的范围内)钢筋的焊接,采用电渣焊压力焊
(2)焊接钢筋的工人具有相应的资格证书
(3)焊接钢筋的
