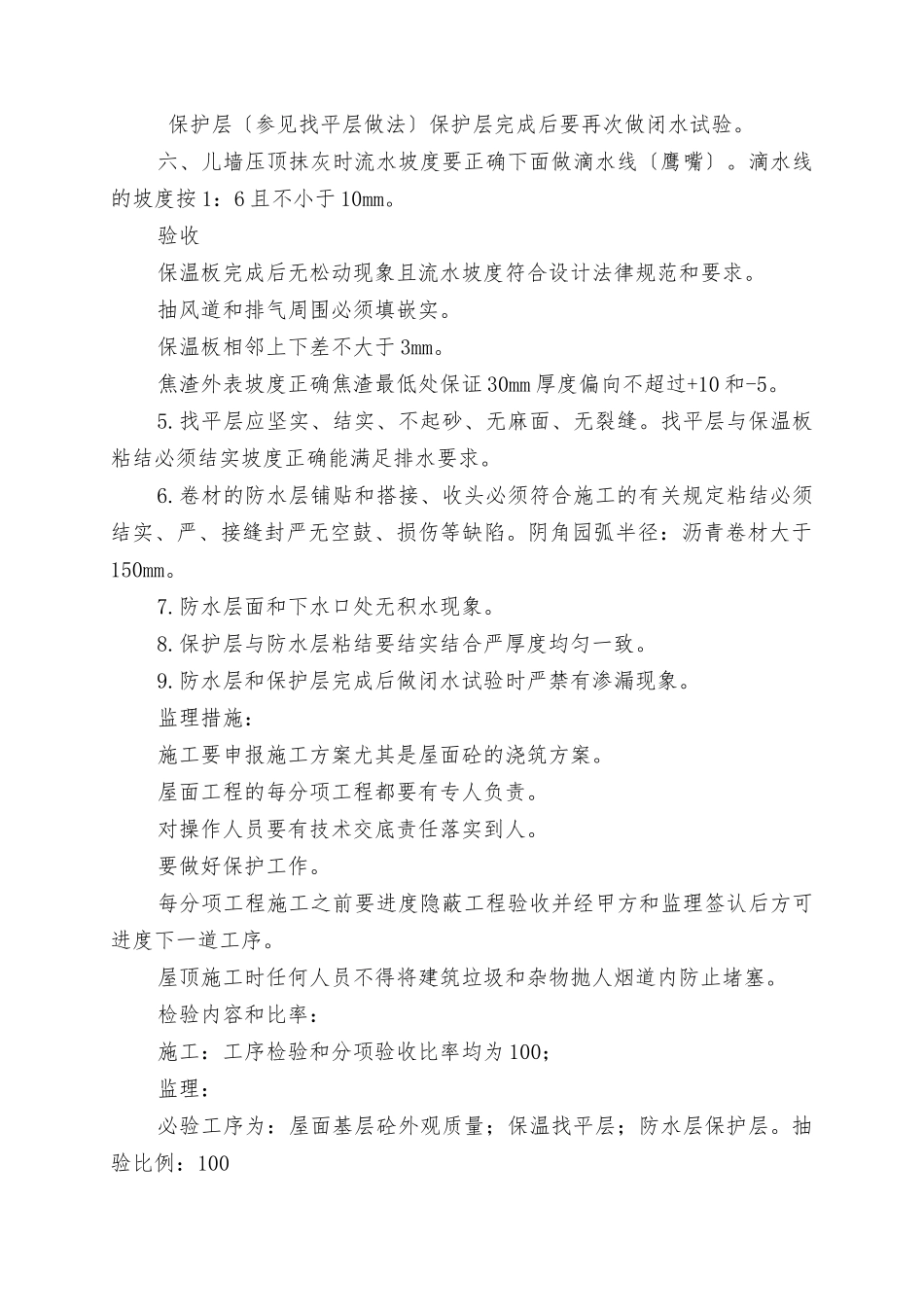

天津 XXXXX 工程屋面工程施工监理实施细那么XXXXXXXX天津 XX 监理咨询屋面工程:过程控制要求:一、屋面保温层〔一〕聚苯乙稀泡沫塑料板:检查出厂合格证明书、检测、天津建委颁发的核准用证。聚苯乙稀泡沫塑料板的厚度、表观度要符合设计法律规范和要求和施工的有关规定。聚苯乙稀泡沫塑料保温板要铺平垫稳上下层的接缝要错开缝隙要填嵌实外表相邻两块板的高度一致。保温板铺完后不得直接在上边做运输车道要铺垫架板。〔二〕、水泥焦渣:屋面使用的焦渣要过筛粒经不大于 40mm 不得含有石块、土块和未燃尽的煤块配合比要严格控制要加水预闷拌和均匀振捣实按设计要求的厚度找好泛水坡度。铺水泥焦渣前要把基层面的建筑垃圾和杂物等清理洁净。三、水泥沙浆找平层:找平层所用的材料及配合比必须符合设计法律规范和要求和施工的有关规定砂浆稠度要把控好。做找平前对基层要清理弹好找坡线并对基层撒水润湿。在穿过屋面的预埋根部抽风道儿墙伸缩缝等根部要有园弧过渡园弧半径不小于 150mm 水落口要安装结实位置正确四周添塞实。找平层抹完后常温在 24h 后要浇水养护养护时间不少于 7 天。四、防水层:3+3SBS 改性沥青防水卷材防水卷材的品种、牌必须符合设计法律规范和要求和施工的有关规定要检查出厂合格证、试验、使用说明书和天津建委颁发的准用证。铺贴卷材时基层必须结实无松动现象外表要平整、洁净、枯燥。冷底油涂布要均匀无漏涂。卷材防水:〔1〕防水卷材施工时环境温度必须满足防水材料的使用温度。〔2〕出屋面道、预埋件、后浇带、加强带、阴角和特别部位在大面积施工之前要铺贴附加层附加层要用两层同样的卷材或一层抗拉强度较高的卷材在施工时要特别细致粘贴必须严。〔3〕卷材的搭接长度长边不小于 100mm 短边不小于 150mm 两层间接缝应错开 1/3 幅宽上下两层不得互相垂直铺贴。在立面与平面的转角处卷材的接缝应留在平面上距立面不小于 600mm 处采纳热融粘贴施工时要特别注意过火焦化或火小不能充分热融粘贴。屋面防水层完成经历收合格之后要做闭水试验。成品保护:各专业在施工中要互相配合任何予埋、予留、不得破坏防水层的完好性、封闭性防水层完成后检验合格要及时做保护层。五、防水保护层: 保护层〔参见找平层做法〕保护层完成后要再次做闭水试验。六、儿墙压顶抹灰时流水坡度要正确下面做滴水线〔鹰嘴〕。滴水线的坡度按 1:6 且不小于 10mm。验收保温板完成后无松动现象且流水坡度符合设计法律规范和...
