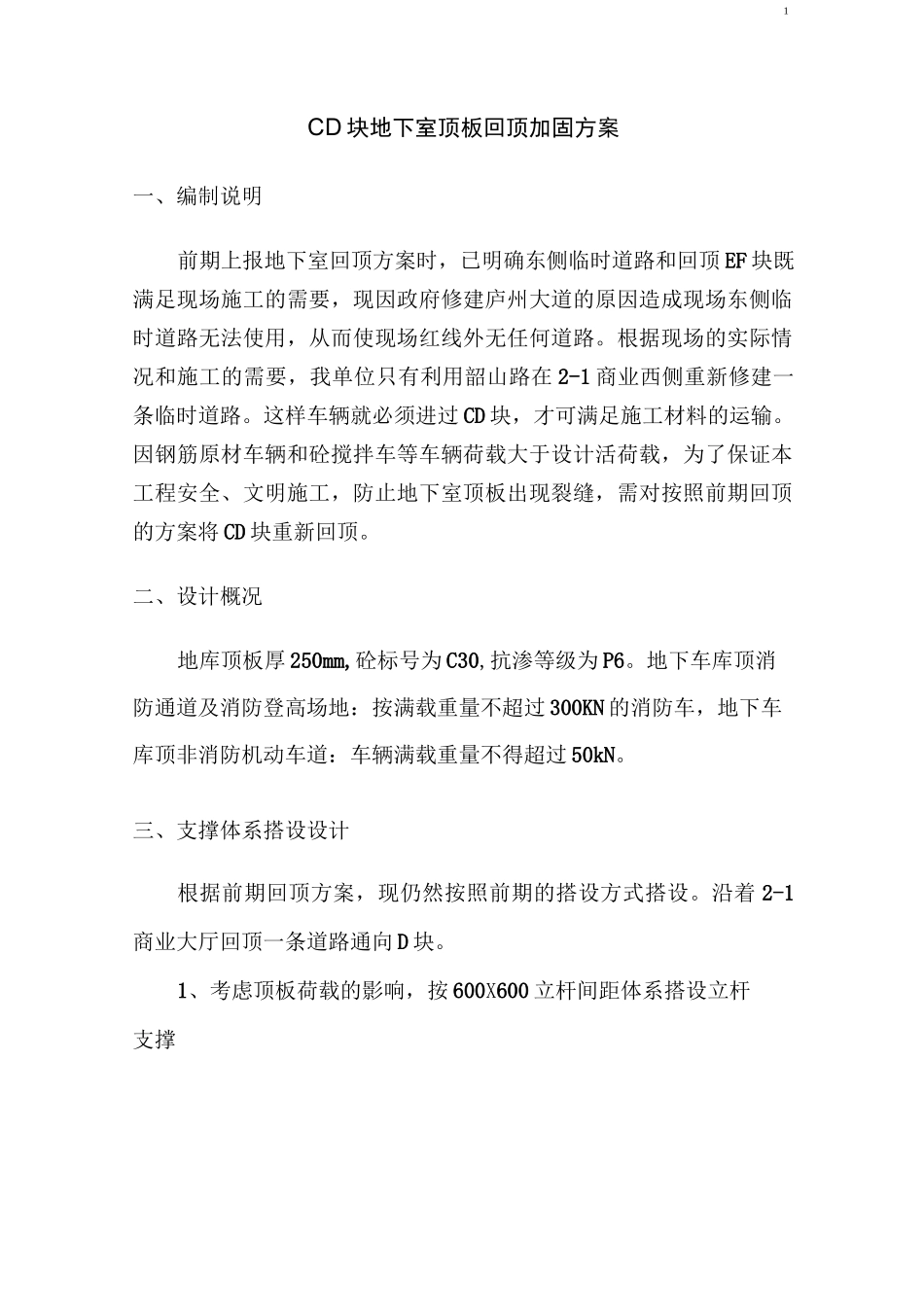

目录一、编制说明 1二、设计概况 1三、支撑体系搭设设计 1四、钢管搭设及拆除 2五、检查、维护与应急处理 4六、施工安全注意措施 71CD 块地下室顶板回顶加固方案一、编制说明前期上报地下室回顶方案时,已明确东侧临时道路和回顶 EF 块既满足现场施工的需要,现因政府修建庐州大道的原因造成现场东侧临时道路无法使用,从而使现场红线外无任何道路
根据现场的实际情况和施工的需要,我单位只有利用韶山路在 2-1 商业西侧重新修建一条临时道路
这样车辆就必须进过 CD 块,才可满足施工材料的运输
因钢筋原材车辆和砼搅拌车等车辆荷载大于设计活荷载,为了保证本工程安全、文明施工,防止地下室顶板出现裂缝,需对按照前期回顶的方案将 CD 块重新回顶
二、设计概况地库顶板厚 250mm,砼标号为 C30,抗渗等级为 P6
地下车库顶消防通道及消防登高场地:按满载重量不超过 300KN 的消防车,地下车库顶非消防机动车道:车辆满载重量不得超过 50kN
三、支撑体系搭设设计根据前期回顶方案,现仍然按照前期的搭设方式搭设
沿着 2-1商业大厅回顶一条道路通向 D 块
1、考虑顶板荷载的影响,按 600X600 立杆间距体系搭设立杆支撑2ooooop④ooooooooooooo①oooooooooooooooooQoo1、工艺流程铺底部垫木 T 逐根树立立杆并随即与第一步横杆扣紧 T 装第一步小横杆并与立杆扣紧—安第一步大横杆与各立杆扣紧—安第一步小横0009件oo4 自 lo +e -Foo主四、钢管搭设及拆3杆—安第二步大横杆—安第二小小横杆—第三、四小大横杆和小横杆—加设剪刀撑
2、构造要求1)脚手架构架从上述设计要求下,支撑立杆纵横向间距为 600x600mm;施工道路的现浇梁、板底的立杆纵横向间距均 600x600mm;水平杆步距均为不大于 1500mm,实际搭设时根据搭设高度进行选择
