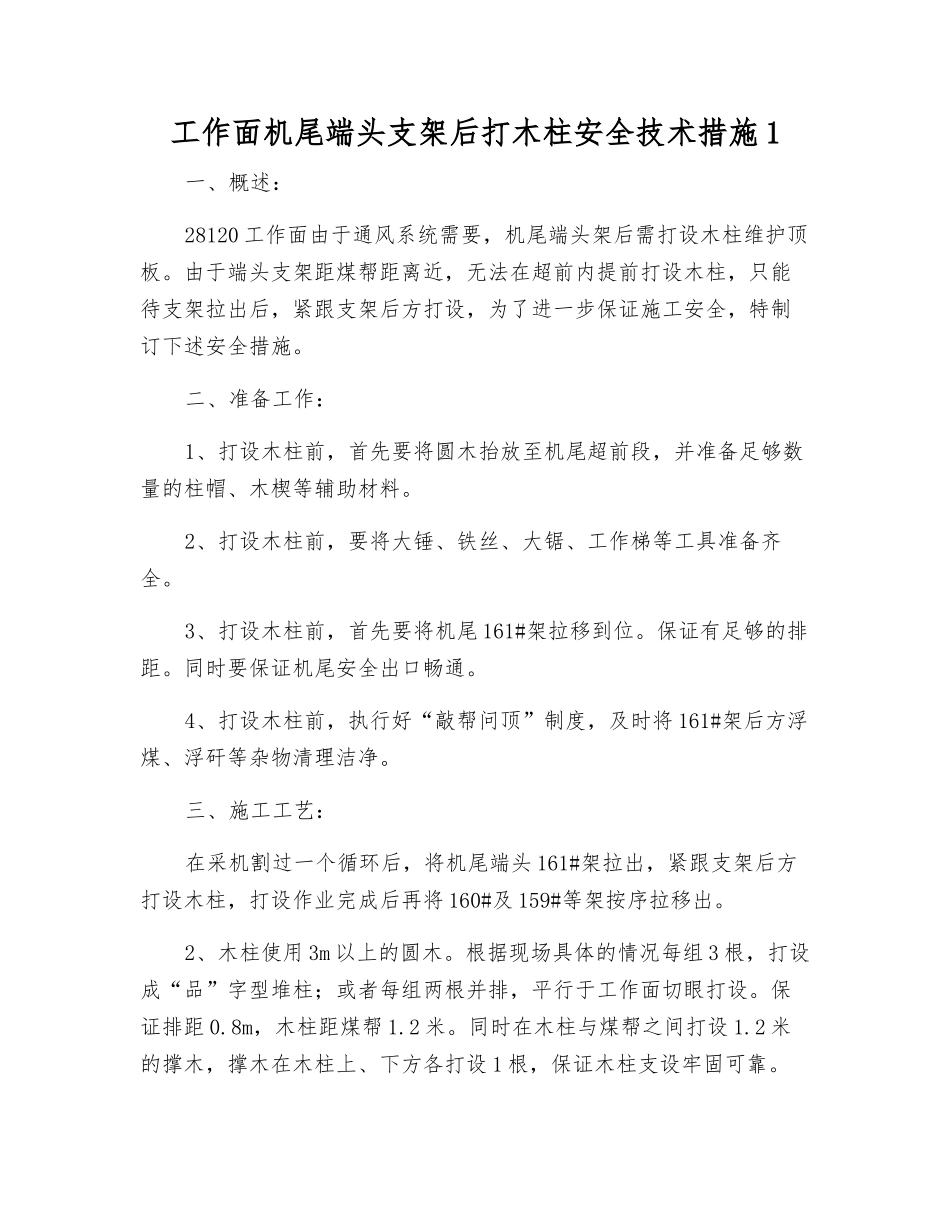

工作面机尾端头支架后打木柱安全技术措施 1一、概述:28120 工作面由于通风系统需要,机尾端头架后需打设木柱维护顶板
由于端头支架距煤帮距离近,无法在超前内提前打设木柱,只能待支架拉出后,紧跟支架后方打设,为了进一步保证施工安全,特制订下述安全措施
二、准备工作:1、打设木柱前,首先要将圆木抬放至机尾超前段,并准备足够数量的柱帽、木楔等辅助材料
2、打设木柱前,要将大锤、铁丝、大锯、工作梯等工具准备齐全
3、打设木柱前,首先要将机尾 161#架拉移到位
保证有足够的排距

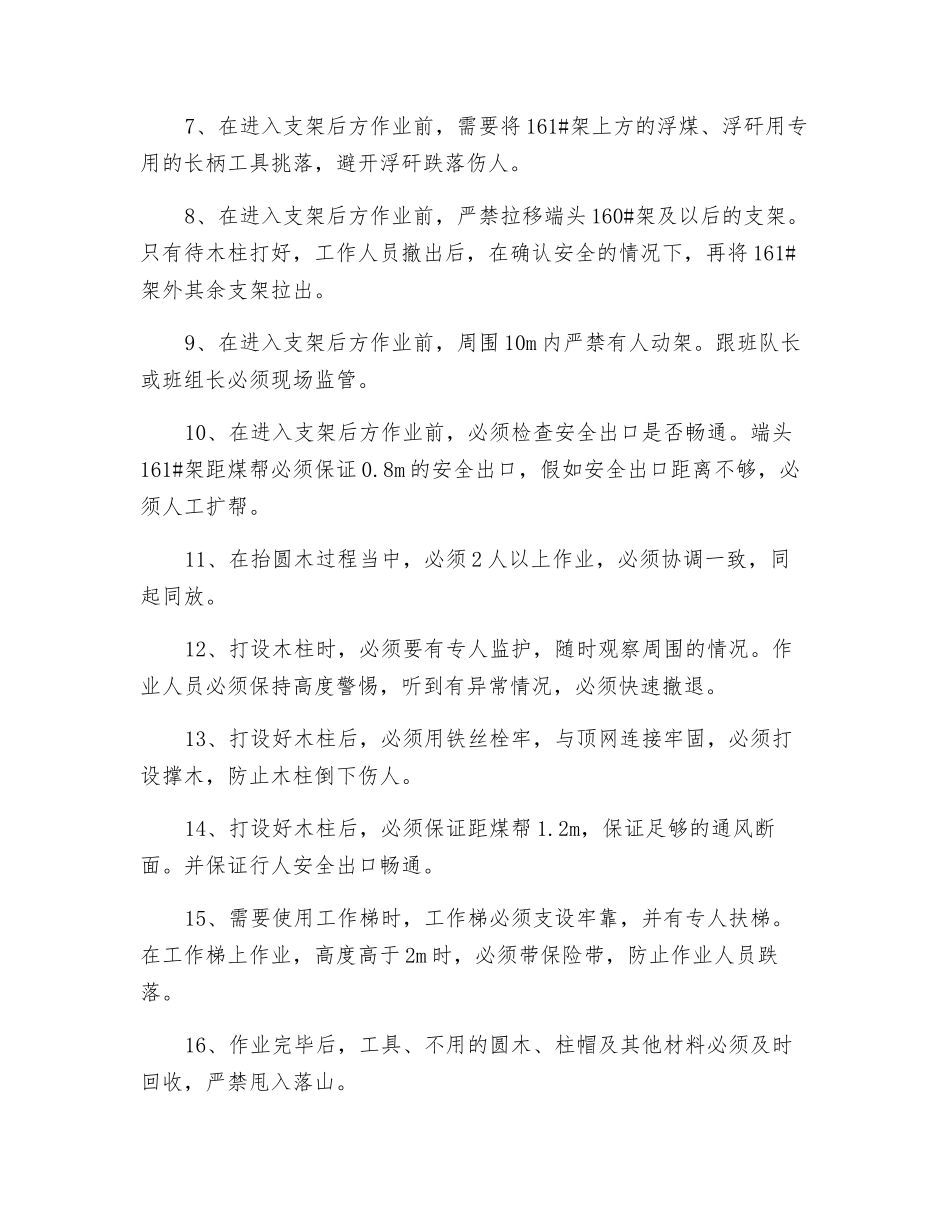

同时要保证机尾安全出口畅通
4、打设木柱前,执行好“敲帮问顶”制度,及时将 161#架后方浮煤、浮矸等杂物清理洁净
三、施工工艺:在采机割过一个循环后,将机尾端头 161#架拉出,紧跟支架后方打设木柱,打设作业完成后再将 160#及 159#等架按序拉移出
2、木柱使用 3m 以上的圆木
根据现场具体的情况每组 3 根,打设成“品”字型堆柱;或者每组两根并排,平行于工作面切眼打设
保证排距 0
8m,木柱距煤帮 1
同时在木柱与煤帮之间打设 1
2 米的撑木,撑木在木柱上、下方各打设 1 根,保证木柱支设牢固可靠

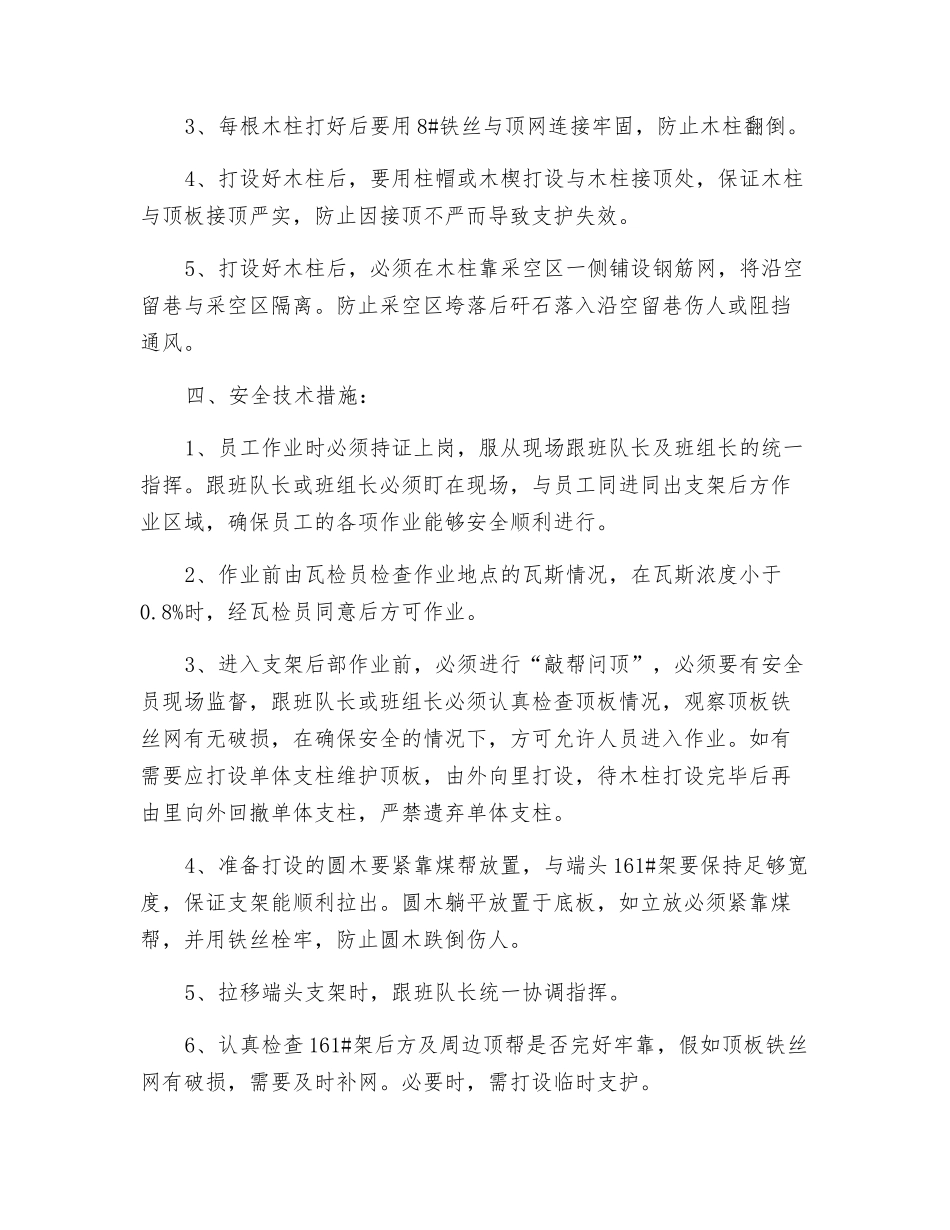

3、每根木柱打好后要用 8#铁丝与顶网连接牢固,防止木柱翻倒
4、打设好木柱后,要用柱帽或木楔打设与木柱接顶处,保证木柱与顶板接顶严实,防止因接顶不严而导致支护失效
5、打设好木柱后,必须在木柱靠采空区一侧铺设钢筋网,将沿空留巷与采空区隔离
防止采空区垮落后矸石落入沿空留巷伤人或阻挡通风
四、安全技术措施:1、员工作业时必须持证上岗,服从现场跟班队长及班组长的统一指挥
跟班队长或班组长必须盯在现场,与员工同进同出支架后方作业区域,确保员工的各项作业能够安全顺利进行
2、作业前由瓦检员检查作业地点的瓦斯情况,在瓦斯浓度小于0
8%时,经瓦检员同意后方可作业
3、进入支架后部作业前,必须进行
