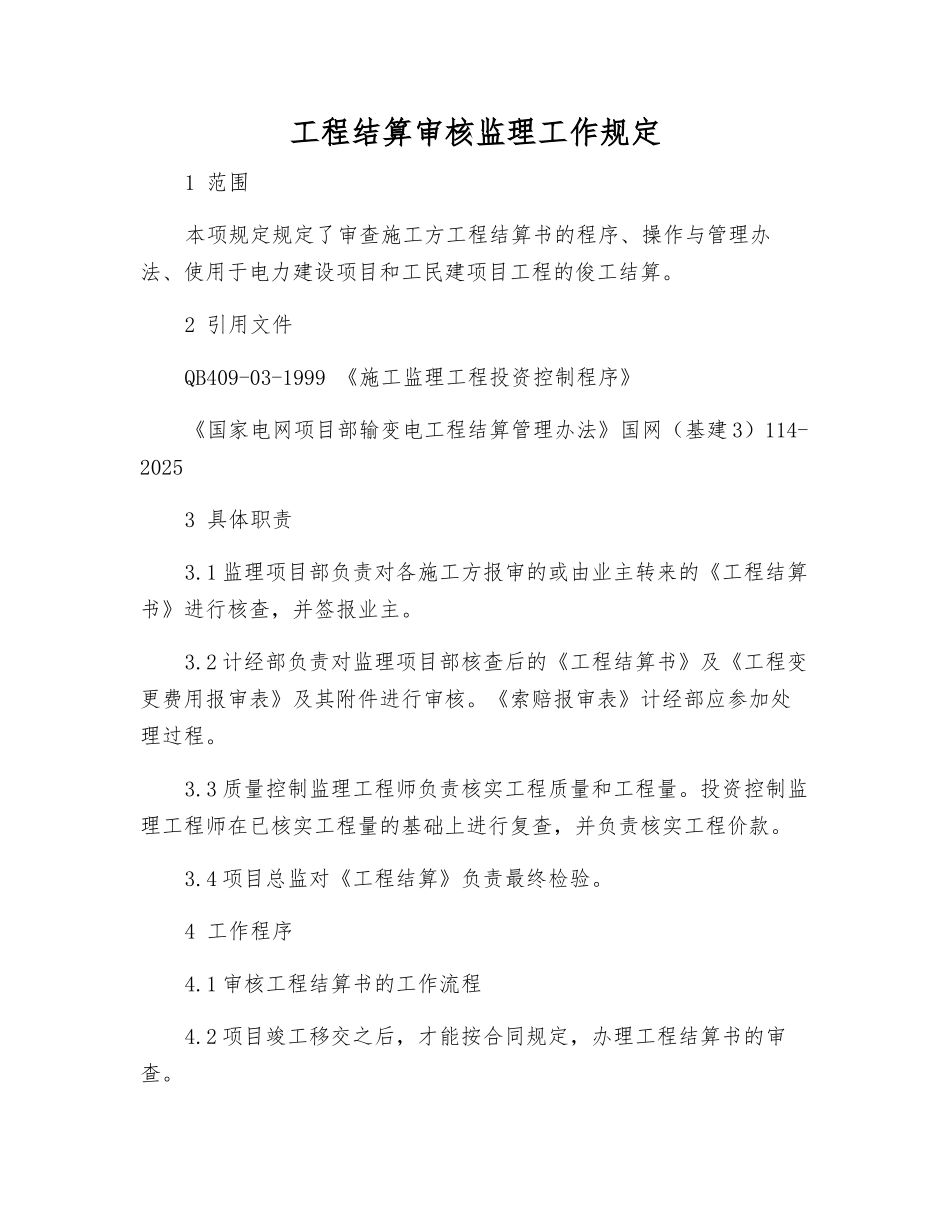

工程结算审核监理工作规定1 范围本项规定规定了审查施工方工程结算书的程序、操作与管理办法、使用于电力建设项目和工民建项目工程的俊工结算
2 引用文件QB409-03-1999 《施工监理工程投资控制程序》《国家电网项目部输变电工程结算管理办法》国网(基建 3)114-20253 具体职责3
1 监理项目部负责对各施工方报审的或由业主转来的《工程结算书》进行核查,并签报业主
2 计经部负责对监理项目部核查后的《工程结算书》及《工程变更费用报审表》及其附件进行审核
《索赔报审表》计经部应参加处理过程
3 质量控制监理工程师负责核实工程质量和工程量
投资控制监理工程师在已核实工程量的基础上进行复查,并负责核实工程价款
4 项目总监对《工程结算》负责最终检验
4 工作程序4
1 审核工程结算书的工作流程4
2 项目竣工移交之后,才能按合同规定,办理工程结算书的审查

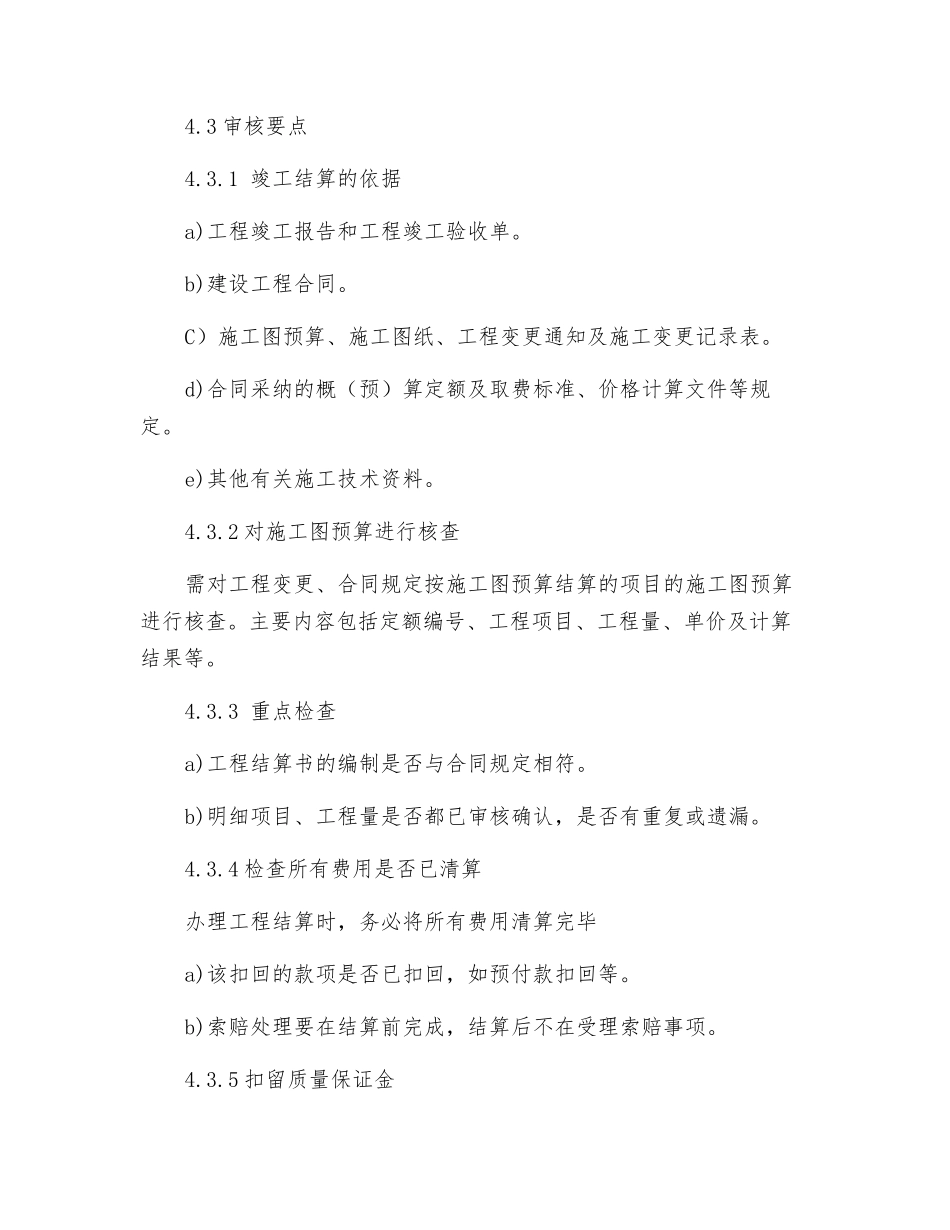

3 审核要点4
1 竣工结算的依据a)工程竣工报告和工程竣工验收单
b)建设工程合同
C)施工图预算、施工图纸、工程变更通知及施工变更记录表
d)合同采纳的概(预)算定额及取费标准、价格计算文件等规定
e)其他有关施工技术资料
2 对施工图预算进行核查需对工程变更、合同规定按施工图预算结算的项目的施工图预算进行核查
主要内容包括定额编号、工程项目、工程量、单价及计算结果等
3 重点检查a)工程结算书的编制是否与合同规定相符
b)明细项目、工程量是否都已审核确认,是否有重复或遗漏
4 检查所有费用是否已清算办理工程结算时,务必将所有费用清算完毕a)该扣回的款项是否已扣回,如预付款扣回等
b)索赔处理要在结算前完成,结算后不在受理索赔事项

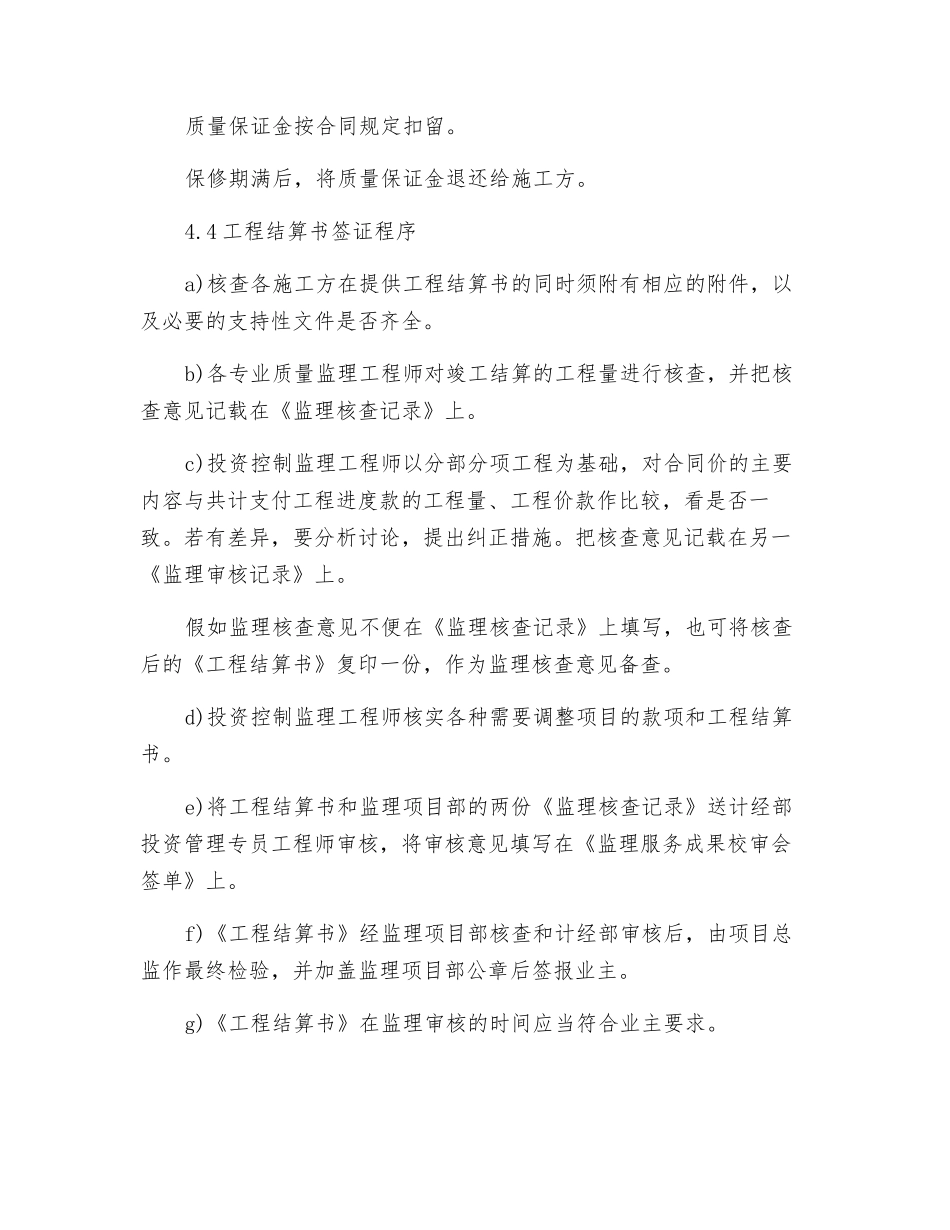

5 扣留质量保证金质量保证金按合同规定扣留
保修期满后,将质量保证金退还给施工方
4 工程结算书签证程序a)核查各施工方在提供工程结
