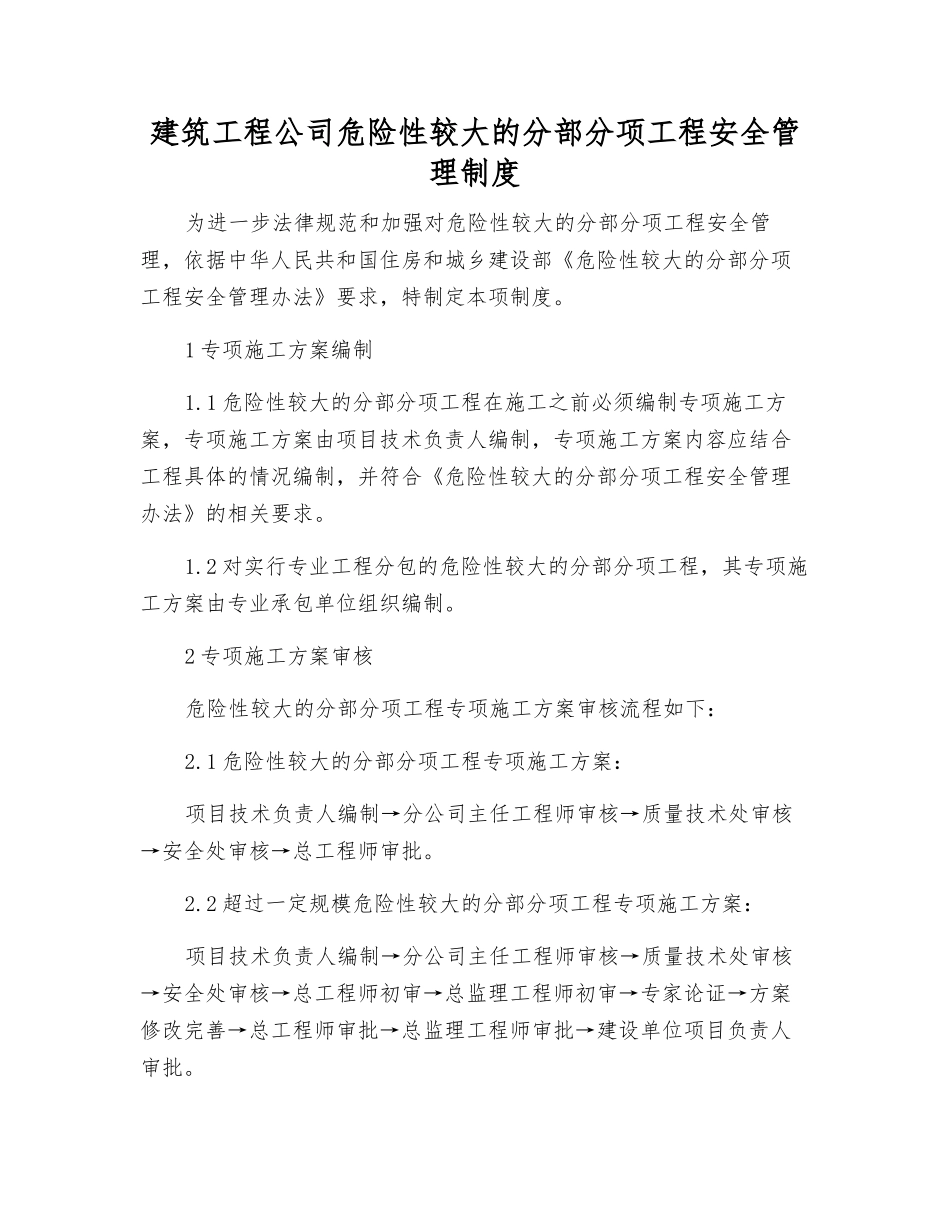

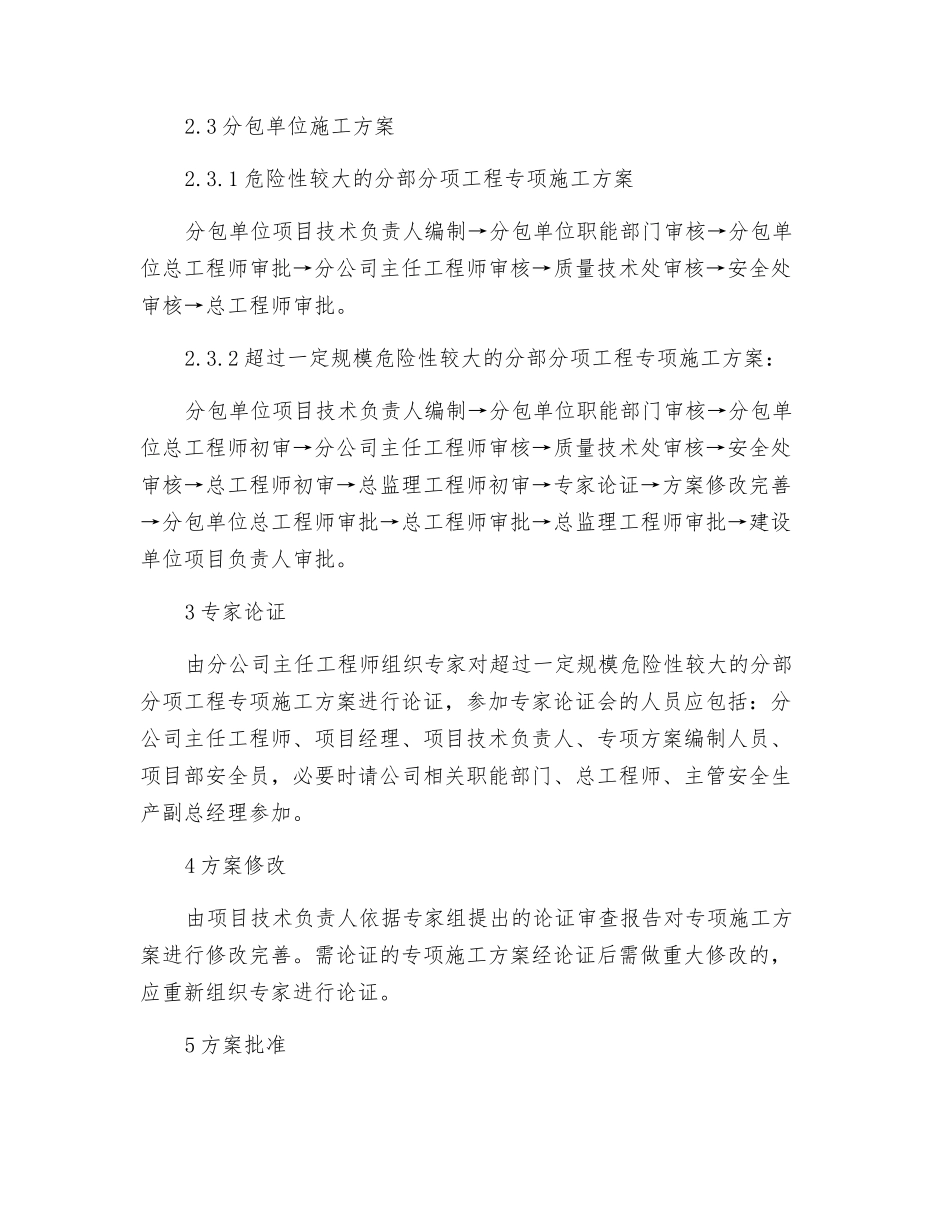

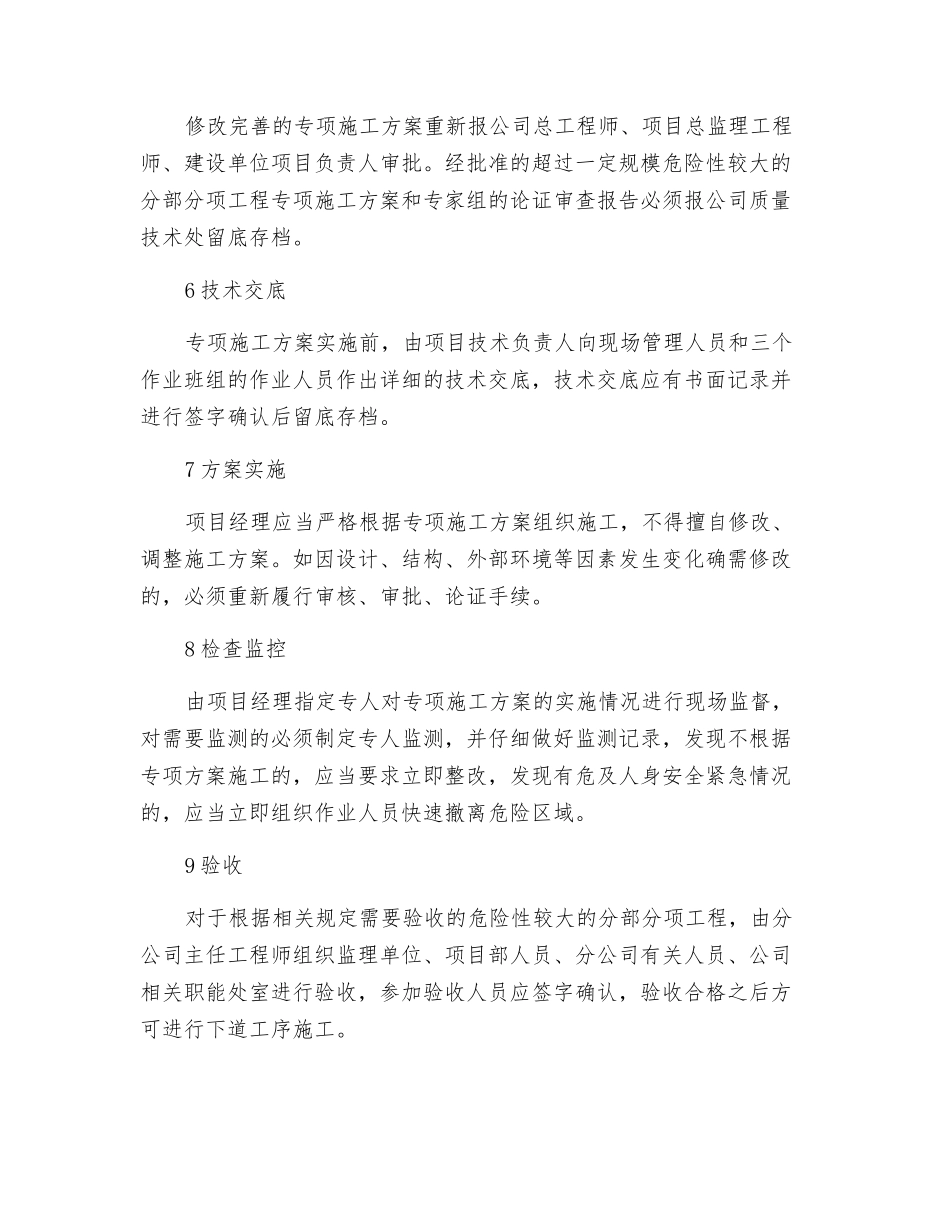

建筑工程公司危险性较大的分部分项工程安全管理制度为进一步法律规范和加强对危险性较大的分部分项工程安全管理,依据中华人民共和国住房和城乡建设部《危险性较大的分部分项工程安全管理办法》要求,特制定本项制度。1 专项施工方案编制1.1 危险性较大的分部分项工程在施工之前必须编制专项施工方案,专项施工方案由项目技术负责人编制,专项施工方案内容应结合工程具体的情况编制,并符合《危险性较大的分部分项工程安全管理办法》的相关要求。1.2 对实行专业工程分包的危险性较大的分部分项工程,其专项施工方案由专业承包单位组织编制。2 专项施工方案审核危险性较大的分部分项工程专项施工方案审核流程如下:2.1 危险性较大的分部分项工程专项施工方案:项目技术负责人编制→分公司主任工程师审核→质量技术处审核→安全处审核→总工程师审批。2.2 超过一定规模危险性较大的分部分项工程专项施工方案:项目技术负责人编制→分公司主任工程师审核→质量技术处审核→安全处审核→总工程师初审→总监理工程师初审→专家论证→方案修改完善→总工程师审批→总监理工程师审批→建设单位项目负责人审批。2.3 分包单位施工方案2.3.1 危险性较大的分部分项工程专项施工方案分包单位项目技术负责人编制→分包单位职能部门审核→分包单位总工程师审批→分公司主任工程师审核→质量技术处审核→安全处审核→总工程师审批。2.3.2 超过一定规模危险性较大的分部分项工程专项施工方案:分包单位项目技术负责人编制→分包单位职能部门审核→分包单位总工程师初审→分公司主任工程师审核→质量技术处审核→安全处审核→总工程师初审→总监理工程师初审→专家论证→方案修改完善→分包单位总工程师审批→总工程师审批→总监理工程师审批→建设单位项目负责人审批。3 专家论证由分公司主任工程师组织专家对超过一定规模危险性较大的分部分项工程专项施工方案进行论证,参加专家论证会的人员应包括:分公司主任工程师、项目经理、项目技术负责人、专项方案编制人员、项目部安全员,必要时请公司相关职能部门、总工程师、主管安全生产副总经理参加。4 方案修改由项目技术负责人依据专家组提出的论证审查报告对专项施工方案进行修改完善。需论证的专项施工方案经论证后需做重大修改的,应重新组织专家进行论证。5 方案批准修改完善的专项施工方案重新报公司总工程师、项目总监理工程师、建设单位项目负责人审批。经批准的超过一定规模危险性较大的分部...
