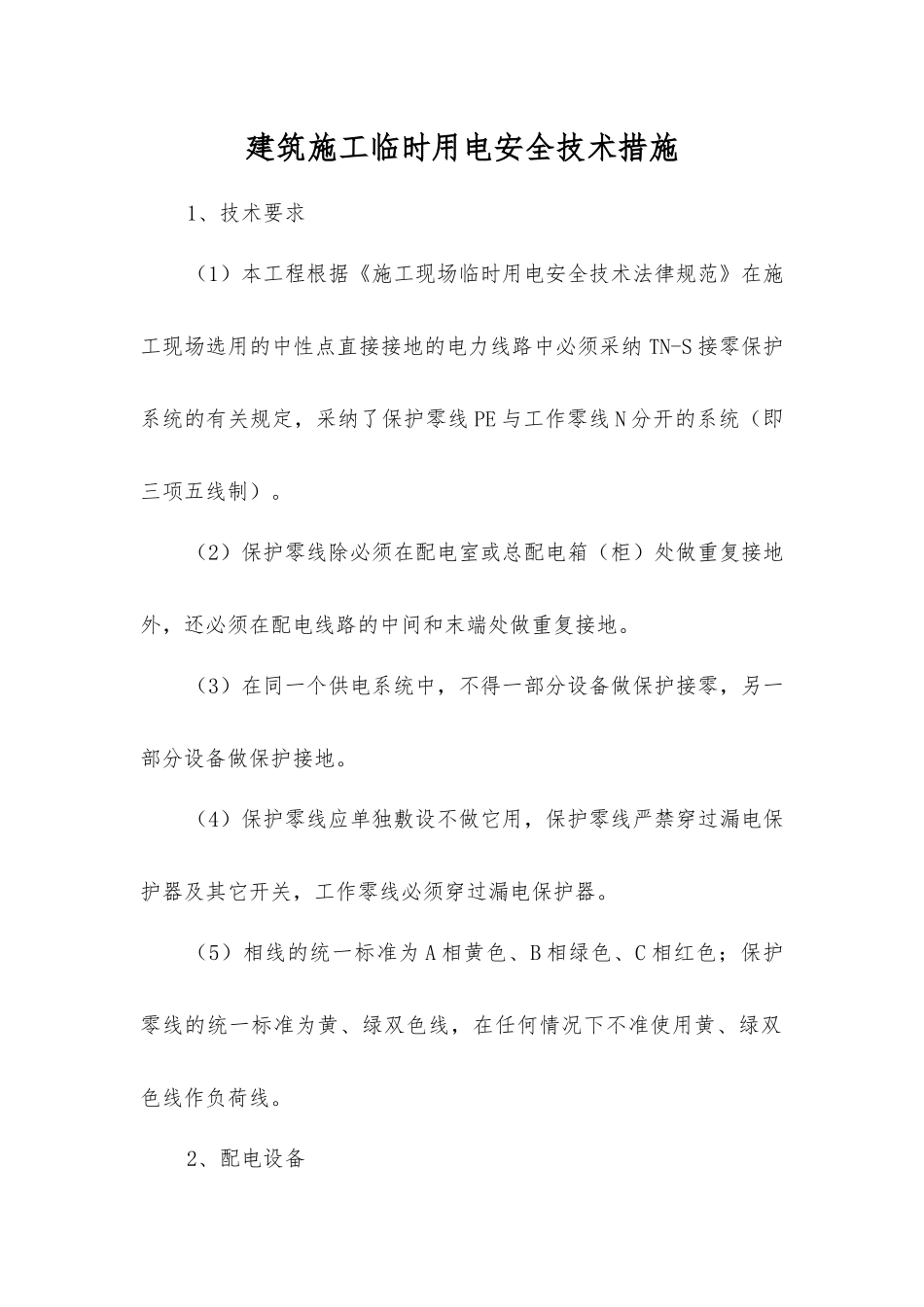

建筑施工临时用电安全技术措施1、技术要求(1)本工程根据《施工现场临时用电安全技术法律规范》在施工现场选用的中性点直接接地的电力线路中必须采纳 TN-S 接零保护系统的有关规定,采纳了保护零线 PE 与工作零线 N 分开的系统(即三项五线制)
(2)保护零线除必须在配电室或总配电箱(柜)处做重复接地外,还必须在配电线路的中间和末端处做重复接地
(3)在同一个供电系统中,不得一部分设备做保护接零,另一部分设备做保护接地
(4)保护零线应单独敷设不做它用,保护零线严禁穿过漏电保护器及其它开关,工作零线必须穿过漏电保护器

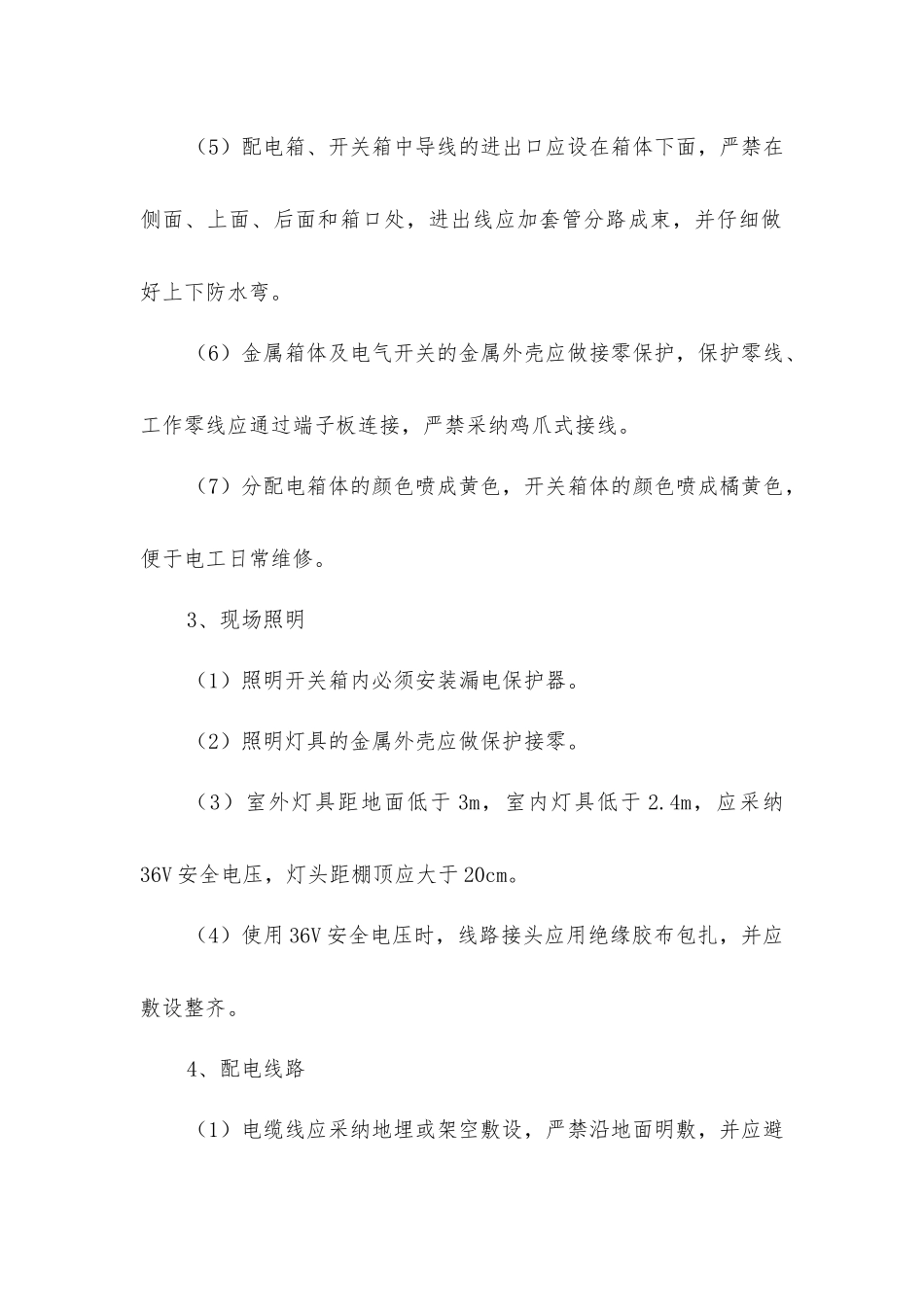

(5)相线的统一标准为 A 相黄色、B 相绿色、C 相红色;保护零线的统一标准为黄、绿双色线,在任何情况下不准使用黄、绿双色线作负荷线

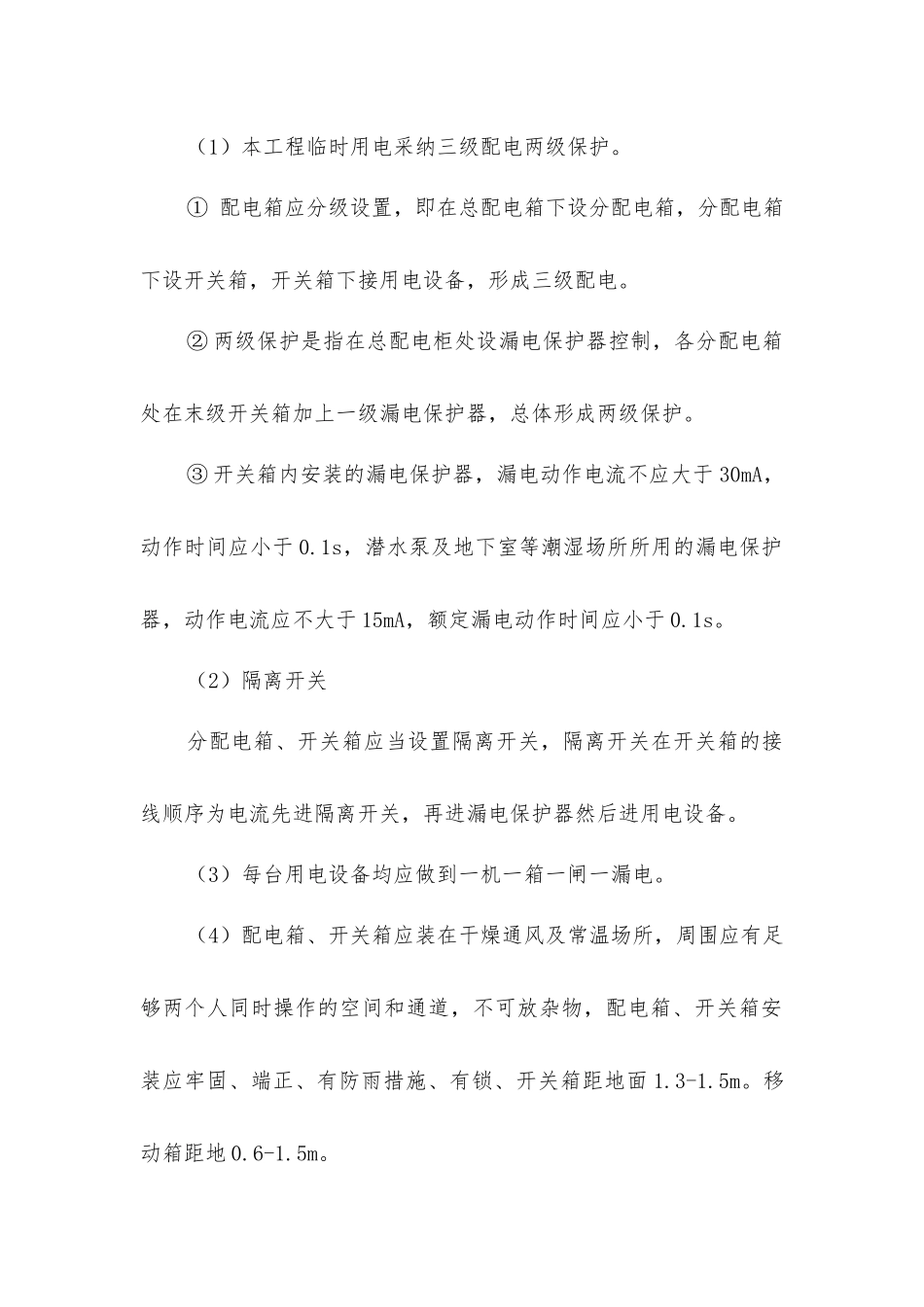

2、配电设备(1)本工程临时用电采纳三级配电两级保护
① 配电箱应分级设置,即在总配电箱下设分配电箱,分配电箱下设开关箱,开关箱下接用电设备,形成三级配电
② 两级保护是指在总配电柜处设漏电保护器控制,各分配电箱处在末级开关箱加上一级漏电保护器,总体形成两级保护
③ 开关箱内安装的漏电保护器,漏电动作电流不应大于 30mA,动作时间应小于 0
1s,潜水泵及地下室等潮湿场所所用的漏电保护器,动作电流应不大于 15mA,额定漏电动作时间应小于 0
(2)隔离开关分配电箱、开关箱应当设置隔离开关,隔离开关在开关箱的接线顺序为电流先进隔离开关,再进漏电保护器然后进用电设备
(3)每台用电设备均应做到一机一箱一闸一漏电
(4)配电箱、开关箱应装在干燥通风及常温场所,周围应有足够两个人同时操作的空间和通道,不可放杂物,配电箱、开关箱安装应牢固、端正、有防雨措施、有锁、开关箱距地面 1
移动箱距地 0
(5)配电箱、开关箱中导线的进出口应设在箱体下面,严禁在侧面、上面、后面和箱口处,进出线应加套管分路成束,
