弱电工程监理管理细则样本

弱电工程监理管理细则样本_第1页
弱电工程监理管理细则样本_第2页
弱电工程监理管理细则样本_第3页

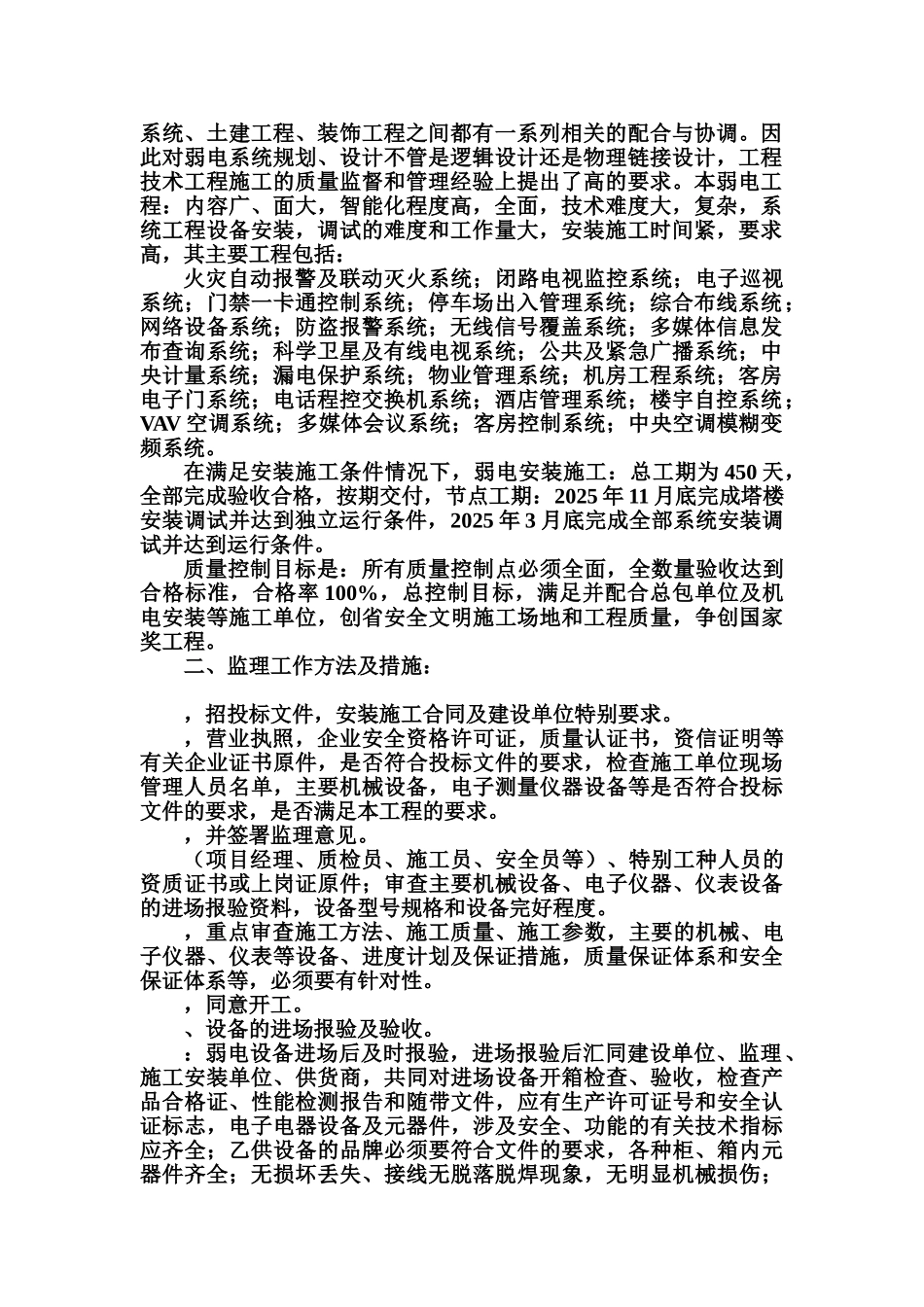

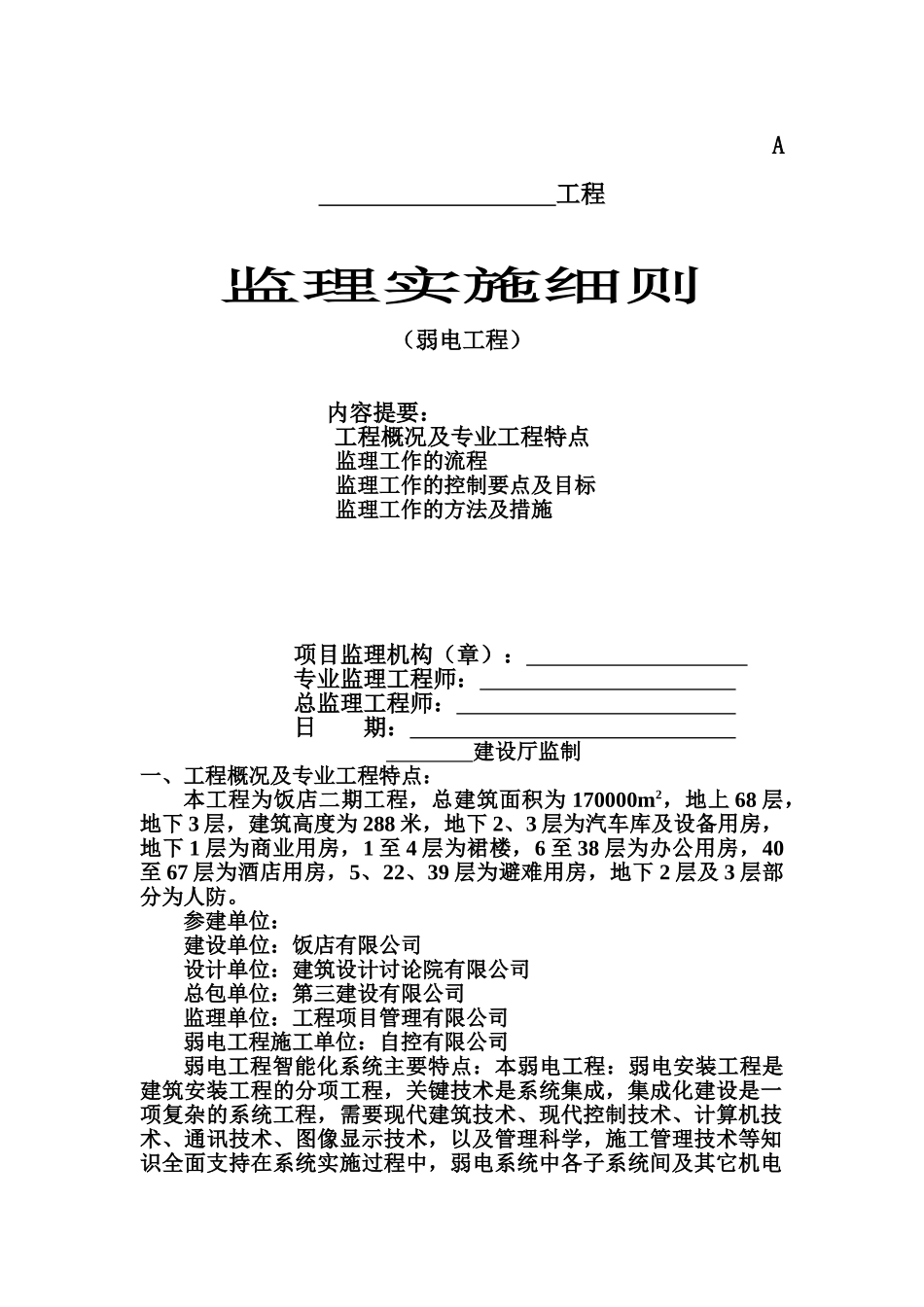

弱电工程监理管理细则A 工程监理实施细则(弱电工程)内容提要:工程概况及专业工程特点监理工作的流程监理工作的控制要点及目标监理工作的方法及措施项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 建设厅监制一、工程概况及专业工程特点:本工程为饭店二期工程,总建筑面积为 170000m2,地上 68 层,地下 3 层,建筑高度为 288 米,地下 2、3 层为汽车库及设备用房,地下 1 层为商业用房,1 至 4 层为裙楼,6 至 38 层为办公用房,40至 67 层为酒店用房,5、22、39 层为避难用房,地下 2 层及 3 层部分为人防。参建单位:建设单位:饭店有限公司设计单位:建筑设计讨论院有限公司总包单位:第三建设有限公司监理单位:工程项目管理有限公司弱电工程施工单位:自控有限公司弱电工程智能化系统主要特点:本弱电工程:弱电安装工程是建筑安装工程的分项工程,关键技术是系统集成,集成化建设是一项复杂的系统工程,需要现代建筑技术、现代控制技术、计算机技术、通讯技术、图像显示技术,以及管理科学,施工管理技术等知识全面支持在系统实施过程中,弱电系统中各子系统间及其它机电系统、土建工程、装饰工程之间都有一系列相关的配合与协调。因此对弱电系统规划、设计不管是逻辑设计还是物理链接设计,工程技术工程施工的质量监督和管理经验上提出了高的要求。本弱电工程:内容广、面大,智能化程度高,全面,技术难度大,复杂,系统工程设备安装,调试的难度和工作量大,安装施工时间紧,要求高,其主要工程包括:火灾自动报警及联动灭火系统;闭路电视监控系统;电子巡视系统;门禁一卡通控制系统;停车场出入管理系统;综合布线系统;网络设备系统;防盗报警系统;无线信号覆盖系统;多媒体信息发布查询系统;科学卫星及有线电视系统;公共及紧急广播系统;中央计量系统;漏电保护系统;物业管理系统;机房工程系统;客房电子门系统;电话程控交换机系统;酒店管理系统;楼宇自控系统;VAV 空调系统;多媒体会议系统;客房控制系统;中央空调模糊变频系统。在满足安装施工条件情况下,弱电安装施工:总工期为 450 天,全部完成验收合格,按期交付,节点工期:2025 年 11 月底完成塔楼安装调试并达到独立运行条件,2025 年 3 月底完成全部系统安装调试并达到运行条件。质量控制目标是:所有质量控制点必须全面,全数量验收达到合格标准,合格率 100%,总控制目标,满足并配合总包单位及...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
