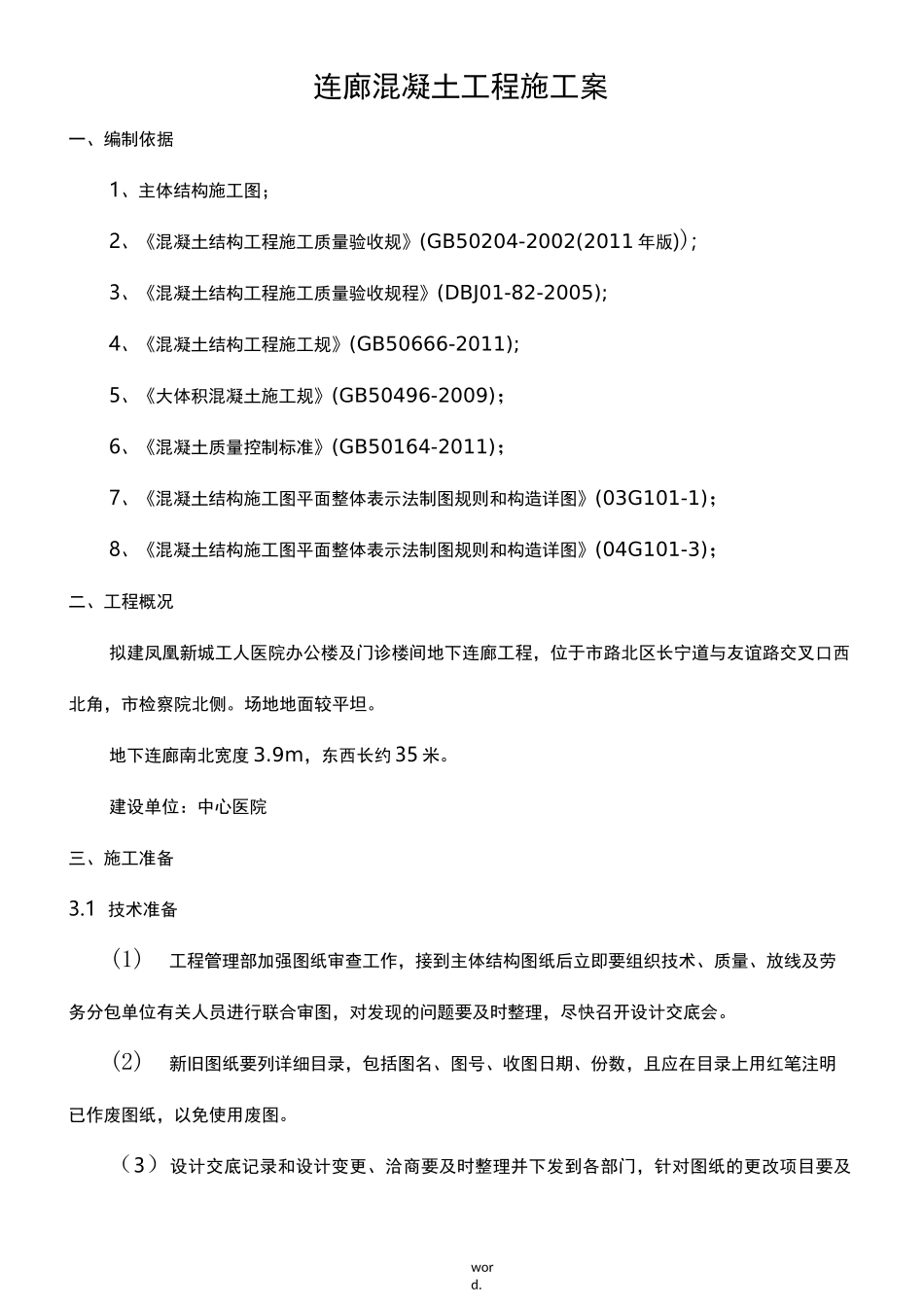

连廊混凝土工程施工案一、编制依据1、主体结构施工图;2、《混凝土结构工程施工质量验收规》(GB50204-2002(2011 年版));3、《混凝土结构工程施工质量验收规程》(DBJ01-82-2005);4、《混凝土结构工程施工规》(GB50666-2011);5、《大体积混凝土施工规》(GB50496-2009);6、《混凝土质量控制标准》(GB50164-2011);7、《混凝土结构施工图平面整体表示法制图规则和构造详图》(03G101-1);8、《混凝土结构施工图平面整体表示法制图规则和构造详图》(04G101-3);二、工程概况拟建凤凰新城工人医院办公楼及门诊楼间地下连廊工程,位于市路北区长宁道与友谊路交叉口西北角,市检察院北侧
场地地面较平坦
地下连廊南北宽度 3
9m,东西长约 35 米
建设单位:中心医院三、施工准备3
1 技术准备(1)工程管理部加强图纸审查工作,接到主体结构图纸后立即要组织技术、质量、放线及劳务分包单位有关人员进行联合审图,对发现的问题要及时整理,尽快召开设计交底会
(2)新旧图纸要列详细目录,包括图名、图号、收图日期、份数,且应在目录上用红笔注明已作废图纸,以免使用废图
(3)设计交底记录和设计变更、洽商要及时整理并下发到各部门,针对图纸的更改项目要及word
时在施工图上按竣工图标准进行修改,避免出现图纸使用错误
(4)技术人员要熟悉图纸和相关技术规程、规、图集,并组织专题会议向混凝土工长及劳务分包负责混凝土工程施工的管理人员进行技术交底会,以控制好施工过程的管理
(8)混凝土进场后试验人员要及时按批量取样送试验室检验,未经检验的钢筋应单独码放并插标牌(未检验)进行标识;钢筋试验合格后要及时取回试验单交资料室归档,同时通知物资部更换钢筋标识牌(检验合格)
钢筋原材标识法如下:绿色标牌为合格材料;黄色为未验材料;红色为不合格材
