供暖分户改造施工组织设计文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-供暖分户改造施工组织设计(方案)工程名称:施工单位
:监理单位:施工组织设计:项目经理:2017 年 9 月 13 日

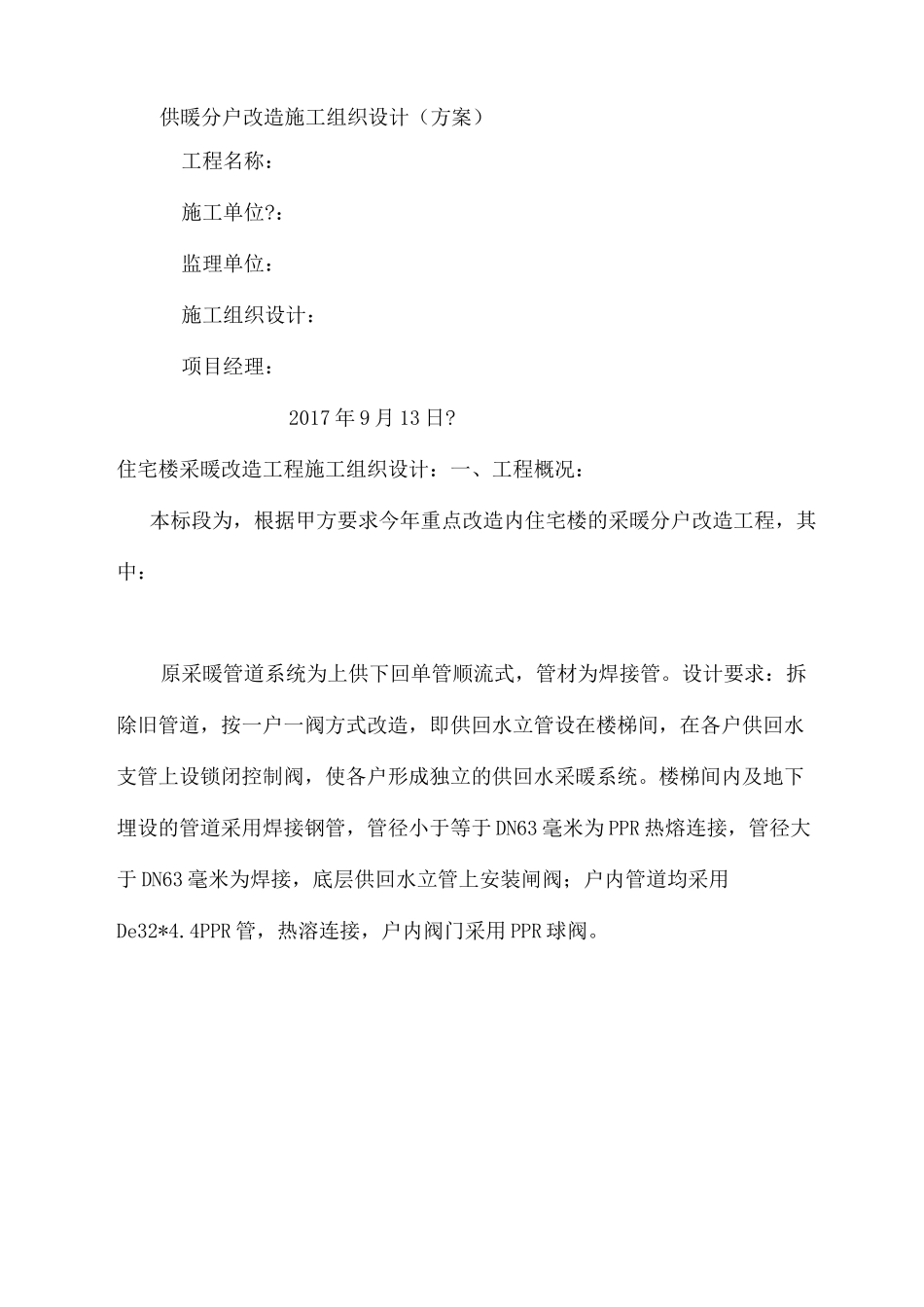

住宅楼采暖改造工程施工组织设计:一、工程概况:本标段为,根据甲方要求今年重点改造内住宅楼的采暖分户改造工程,其中:原采暖管道系统为上供下回单管顺流式,管材为焊接管
设计要求:拆除旧管道,按一户一阀方式改造,即供回水立管设在楼梯间,在各户供回水支管上设锁闭控制阀,使各户形成独立的供回水采暖系统
楼梯间内及地下埋设的管道采用焊接钢管,管径小于等于 DN63 毫米为 PPR 热熔连接,管径大于 DN63 毫米为焊接,底层供回水立管上安装闸阀;户内管道均采用De32*4
4PPR 管,热溶连接,户内阀门采用 PPR 球阀

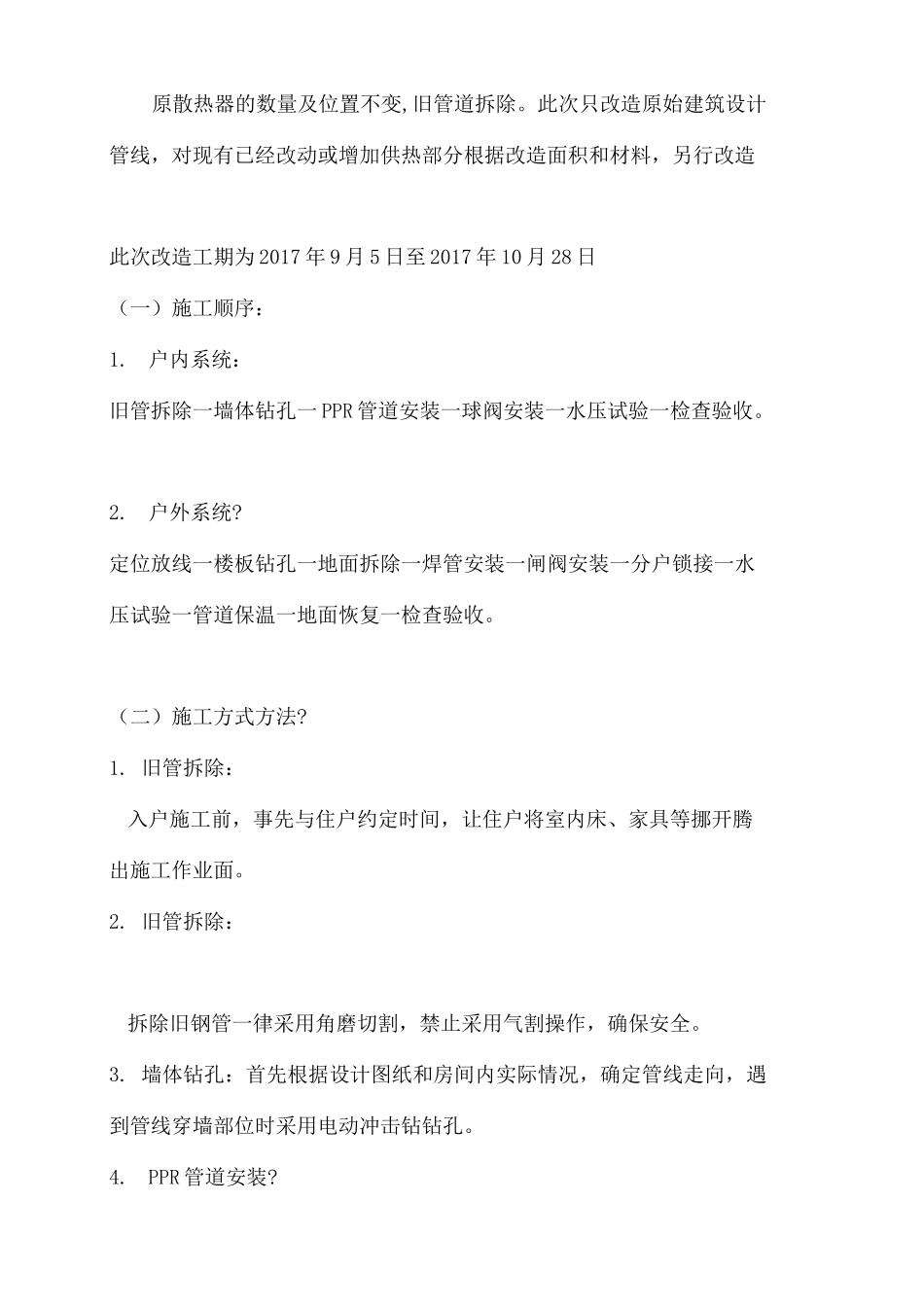

原散热器的数量及位置不变,旧管道拆除
此次只改造原始建筑设计管线,对现有已经改动或增加供热部分根据改造面积和材料,另行改造此次改造工期为 2017 年 9 月 5 日至 2017 年 10 月 28 日(一)施工顺序:1
户内系统:旧管拆除一墙体钻孔一 PPR 管道安装一球阀安装一水压试验一检查验收
定位放线一楼板钻孔一地面拆除一焊管安装一闸阀安装一分户锁接一水压试验一管道保温一地面恢复一检查验收
(二)施工方式方法
旧管拆除:入户施工前,事先与住户约定时间,让住户将室内床、家具等挪开腾出施工作业面
旧管拆除:拆除旧钢管一律采用角磨切割,禁止采用气割操作,确保安全
墙体钻孔:首先根据设计图纸和房间内实际情况,确定管线走向,遇到管线穿墙部位时采用电动冲击钻钻孔
PPR 管道安装
PP-R 管道采用热熔连接
分户水压试验
各户室内采暖系统安装完成后,进行水压试验,试验压力为 0
