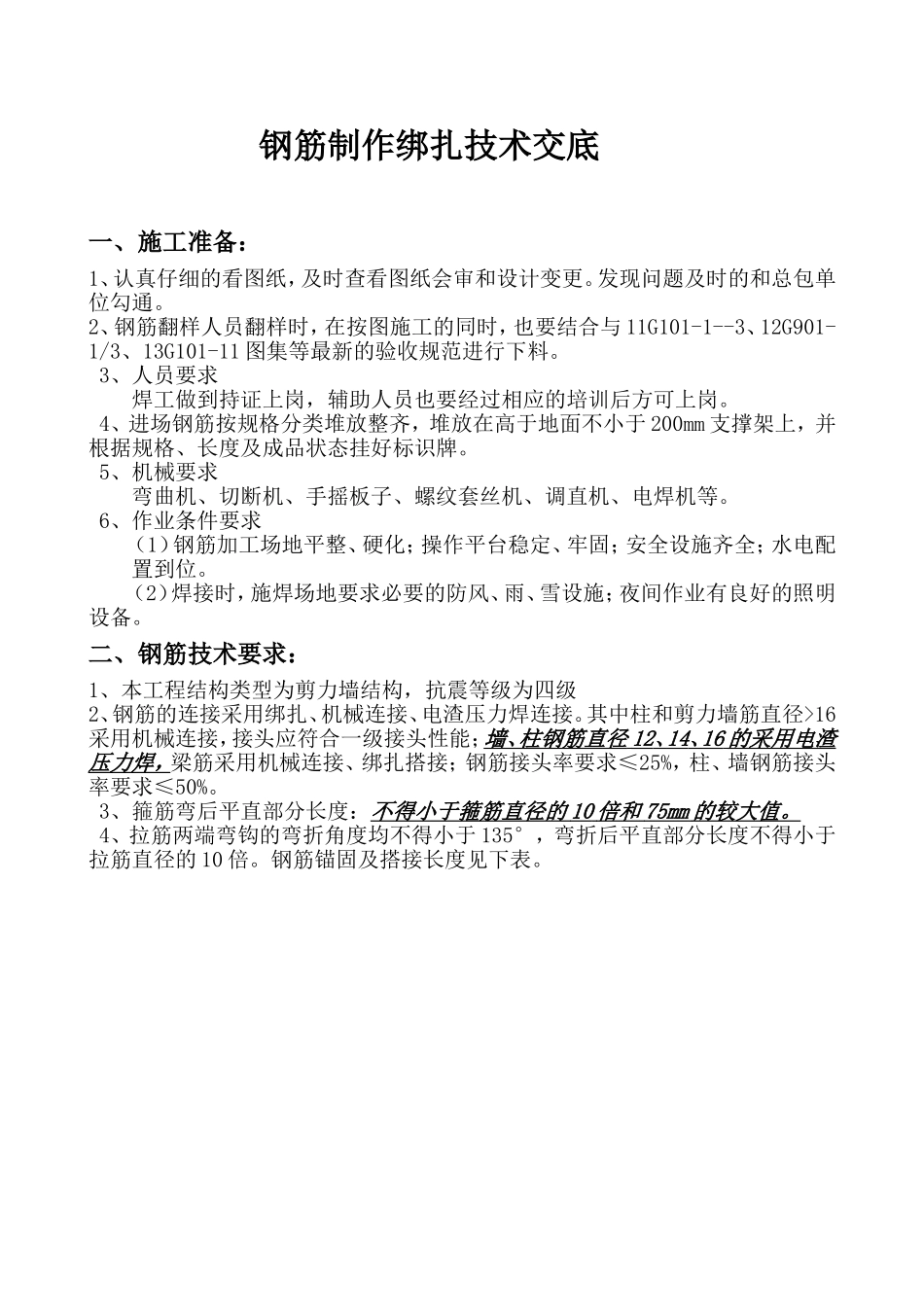

钢筋制作绑扎技术交底一、施工准备:1、认真仔细的看图纸,及时查看图纸会审和设计变更
发现问题及时的和总包单位勾通
2、钢筋翻样人员翻样时,在按图施工的同时,也要结合与11G101-1--3、12G901-1/3、13G101-11图集等最新的验收规范进行下料
3、人员要求焊工做到持证上岗,辅助人员也要经过相应的培训后方可上岗
4、进场钢筋按规格分类堆放整齐,堆放在高于地面不小于200mm支撑架上,并根据规格、长度及成品状态挂好标识牌
5、机械要求弯曲机、切断机、手摇板子、螺纹套丝机、调直机、电焊机等
6、作业条件要求(1)钢筋加工场地平整、硬化;操作平台稳定、牢固;安全设施齐全;水电配置到位
(2)焊接时,施焊场地要求必要的防风、雨、雪设施;夜间作业有良好的照明设备
二、钢筋技术要求:1、本工程结构类型为剪力墙结构,抗震等级为四级2、钢筋的连接采用绑扎、机械连接、电渣压力焊连接
其中柱和剪力墙筋直径>16采用机械连接,接头应符合一级接头性能;墙、柱钢筋直径12、14、16的采用电渣压力焊,梁筋采用机械连接、绑扎搭接;钢筋接头率要求≤25%,柱、墙钢筋接头率要求≤50%
3、箍筋弯后平直部分长度:不得小于箍筋直径的10倍和75mm的较大值
4、拉筋两端弯钩的弯折角度均不得小于135°,弯折后平直部分长度不得小于拉筋直径的10倍

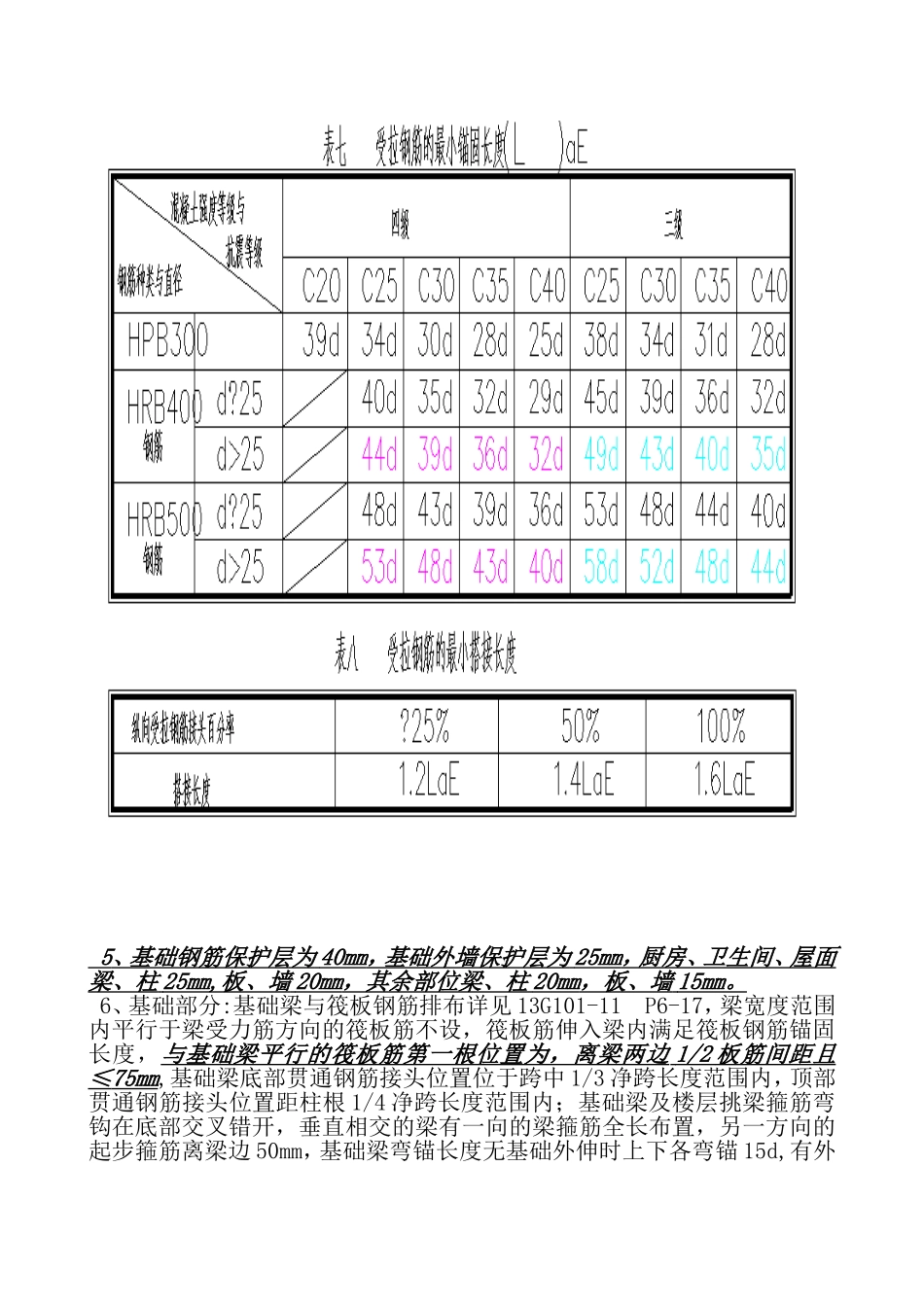

钢筋锚固及搭接长度见下表
5、基础钢筋保护层为40mm,基础外墙保护层为25mm,厨房、卫生间、屋面梁、柱25mm,板、墙20mm,其余部位梁、柱20mm,板、墙15mm

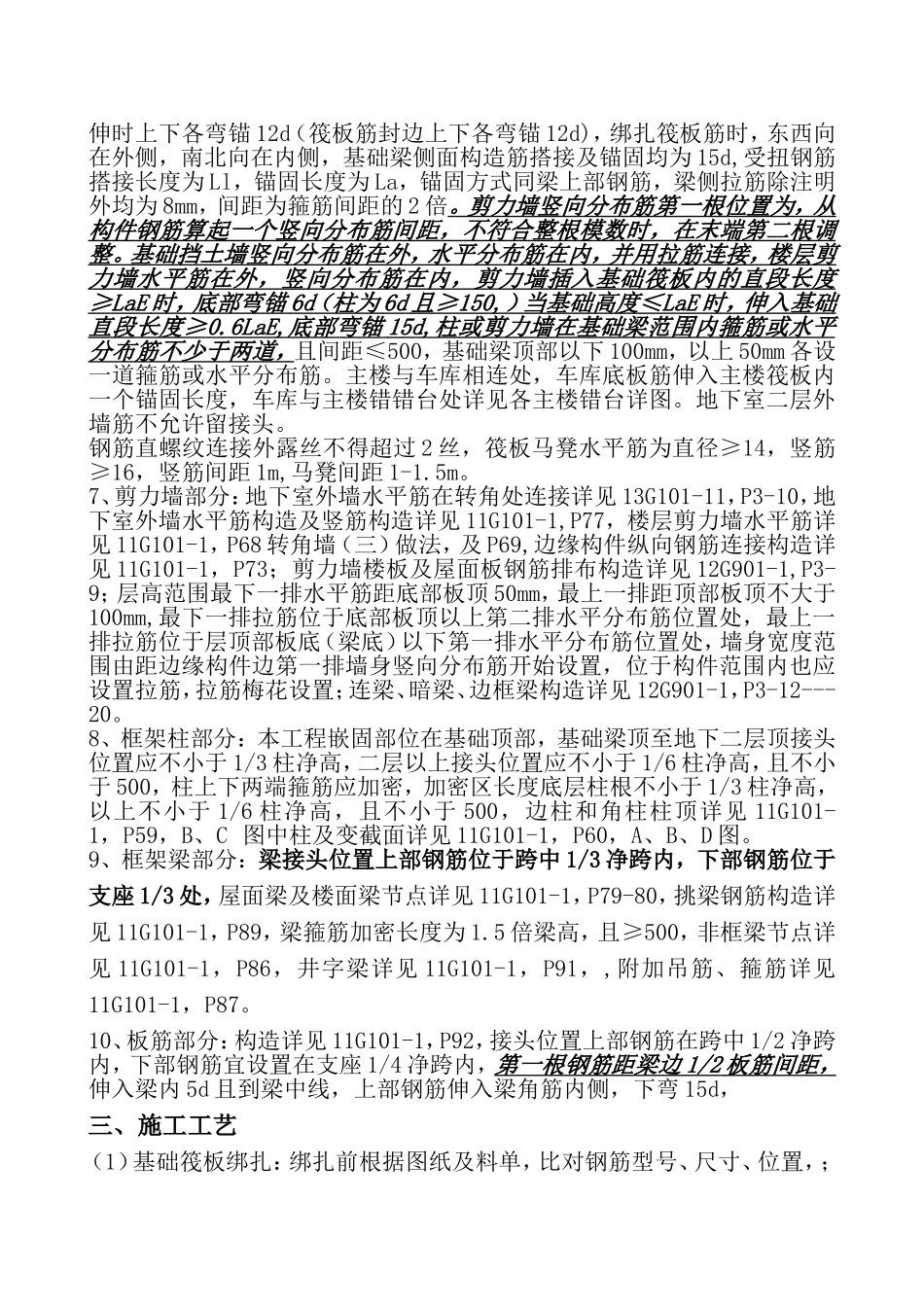

6、基础部分:基础梁与筏板钢筋排布详见13G101-11P6-17,梁宽度范围内平行于梁受力筋方向的筏板筋不设,筏板筋伸入梁内满足筏板钢筋锚固长度,与基础梁平行的筏板筋第一根位置为,离梁两边1/2板筋间距且≤75mm,基础梁底部贯通钢筋接头位置位于跨中1/3净跨长度范围内,顶部贯通钢
