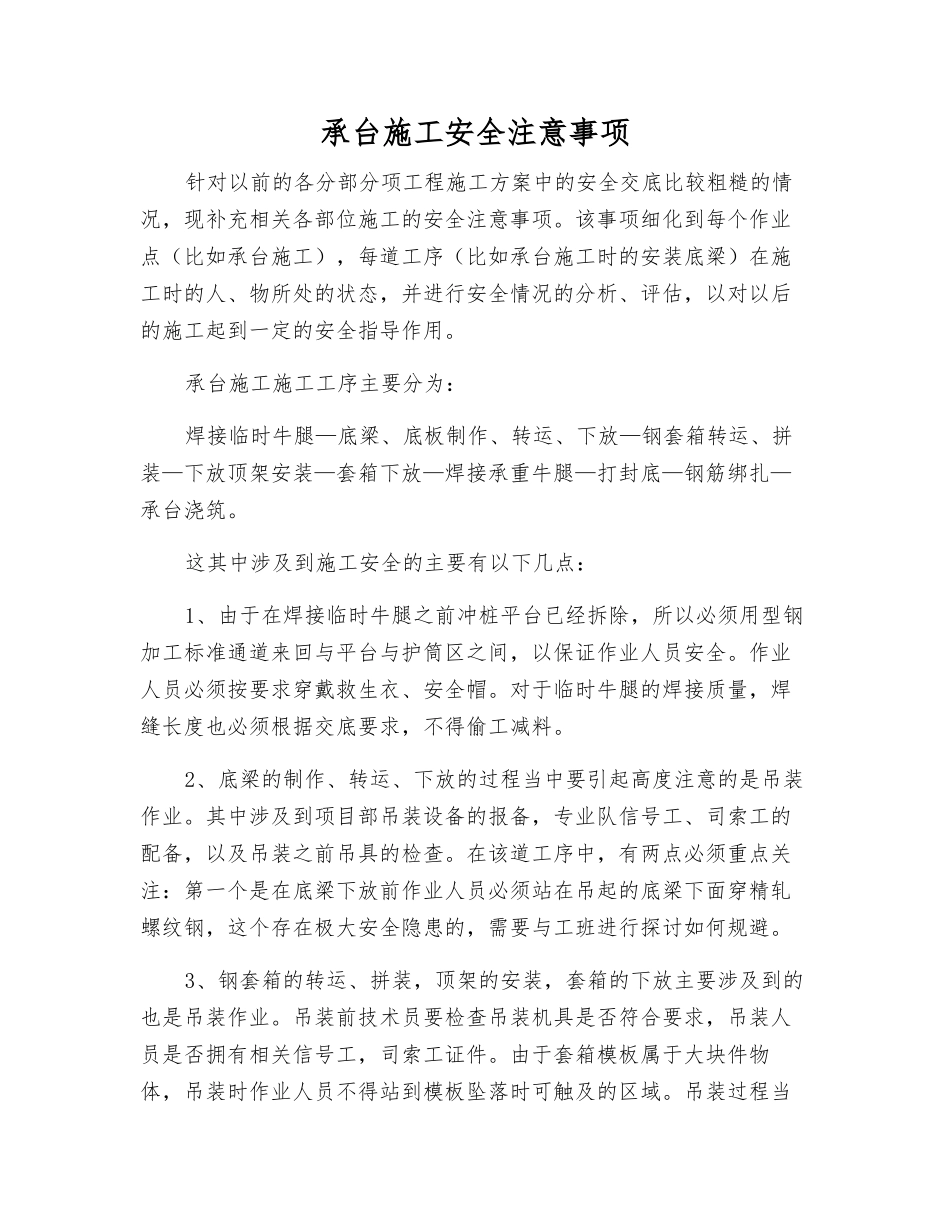

承台施工安全注意事项针对以前的各分部分项工程施工方案中的安全交底比较粗糙的情况,现补充相关各部位施工的安全注意事项
该事项细化到每个作业点(比如承台施工),每道工序(比如承台施工时的安装底梁)在施工时的人、物所处的状态,并进行安全情况的分析、评估,以对以后的施工起到一定的安全指导作用
承台施工施工工序主要分为:焊接临时牛腿—底梁、底板制作、转运、下放—钢套箱转运、拼装—下放顶架安装—套箱下放—焊接承重牛腿—打封底—钢筋绑扎—承台浇筑
这其中涉及到施工安全的主要有以下几点:1、由于在焊接临时牛腿之前冲桩平台已经拆除,所以必须用型钢加工标准通道来回与平台与护筒区之间,以保证作业人员安全
作业人员必须按要求穿戴救生衣、安全帽
对于临时牛腿的焊接质量,焊缝长度也必须根据交底要求,不得偷工减料
2、底梁的制作、转运、下放的过程当中要引起高度注意的是吊装作业
其中涉及到项目部吊装设备的报备,专业队信号工、司索工的配备,以及吊装之前吊具的检查
在该道工序中,有两点必须重点关注:第一个是在底梁下放前作业人员必须站在吊起的底梁下面穿精轧螺纹钢,这个存在极大安全隐患的,需要与工班进行探讨如何规避

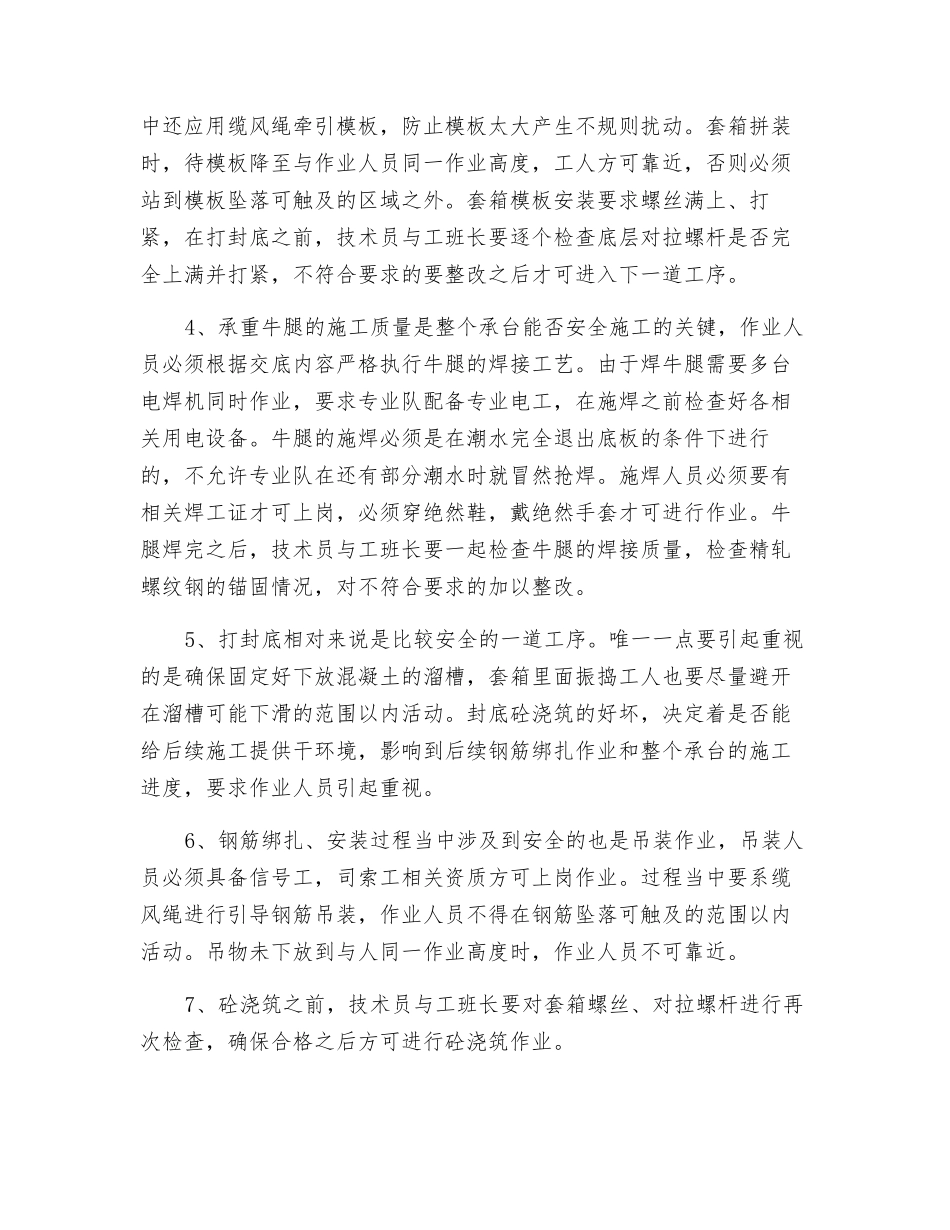

3、钢套箱的转运、拼装,顶架的安装,套箱的下放主要涉及到的也是吊装作业
吊装前技术员要检查吊装机具是否符合要求,吊装人员是否拥有相关信号工,司索工证件
由于套箱模板属于大块件物体,吊装时作业人员不得站到模板坠落时可触及的区域
吊装过程当中还应用缆风绳牵引模板,防止模板太大产生不规则扰动
套箱拼装时,待模板降至与作业人员同一作业高度,工人方可靠近,否则必须站到模板坠落可触及的区域之外
套箱模板安装要求螺丝满上、打紧,在打封底之前,技术员与工班长要逐个检查底层对拉螺杆是否完全上满并打紧,不符合要求的要整改之后才可进入下一道工序
4、承重牛腿的施工质量是整个承台能否安全施工的关键,作业人员必须根据交底内容严
