护坡喷浆技术交底

护坡喷浆技术交底_第1页
1/4
护坡喷浆技术交底_第2页
2/4
护坡喷浆技术交底_第3页
3/4

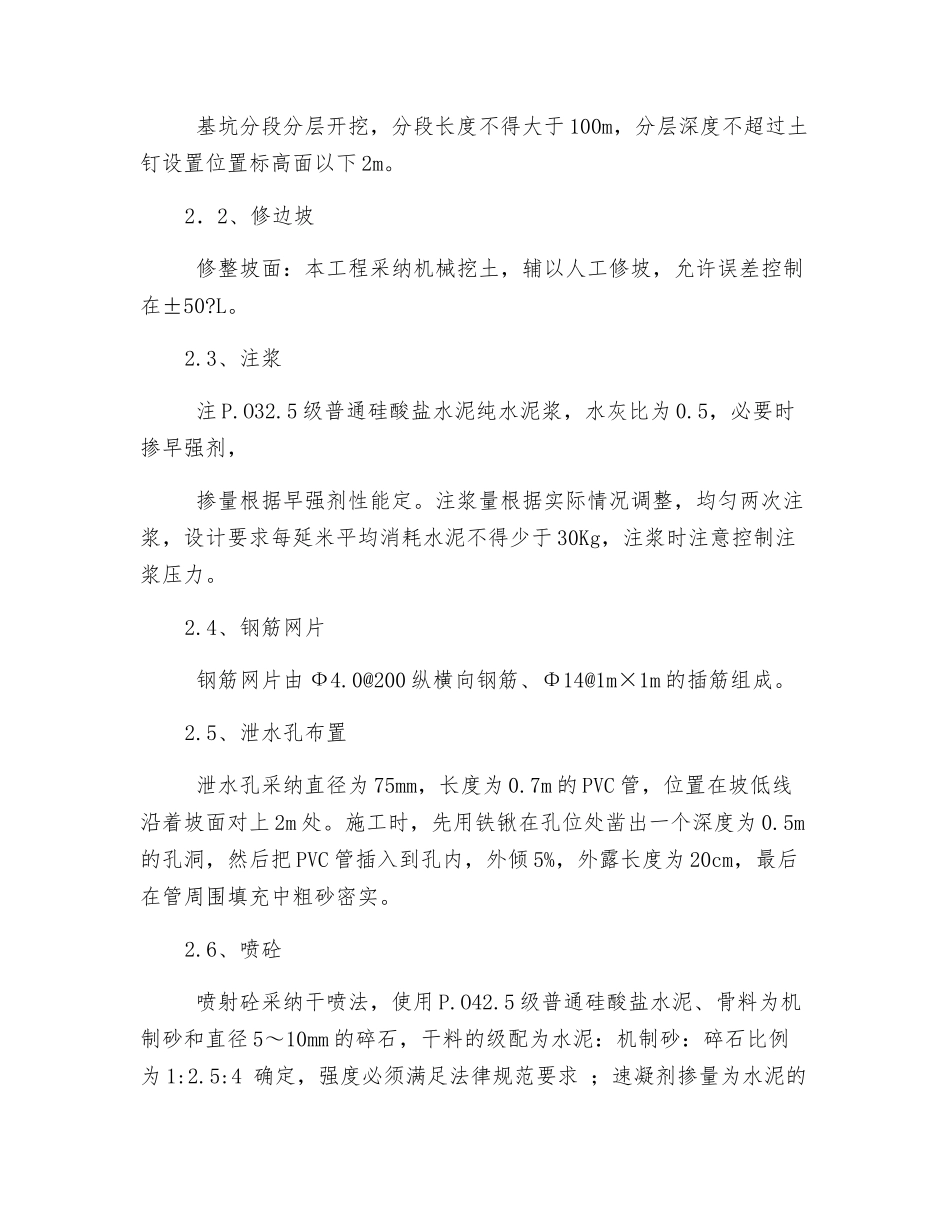

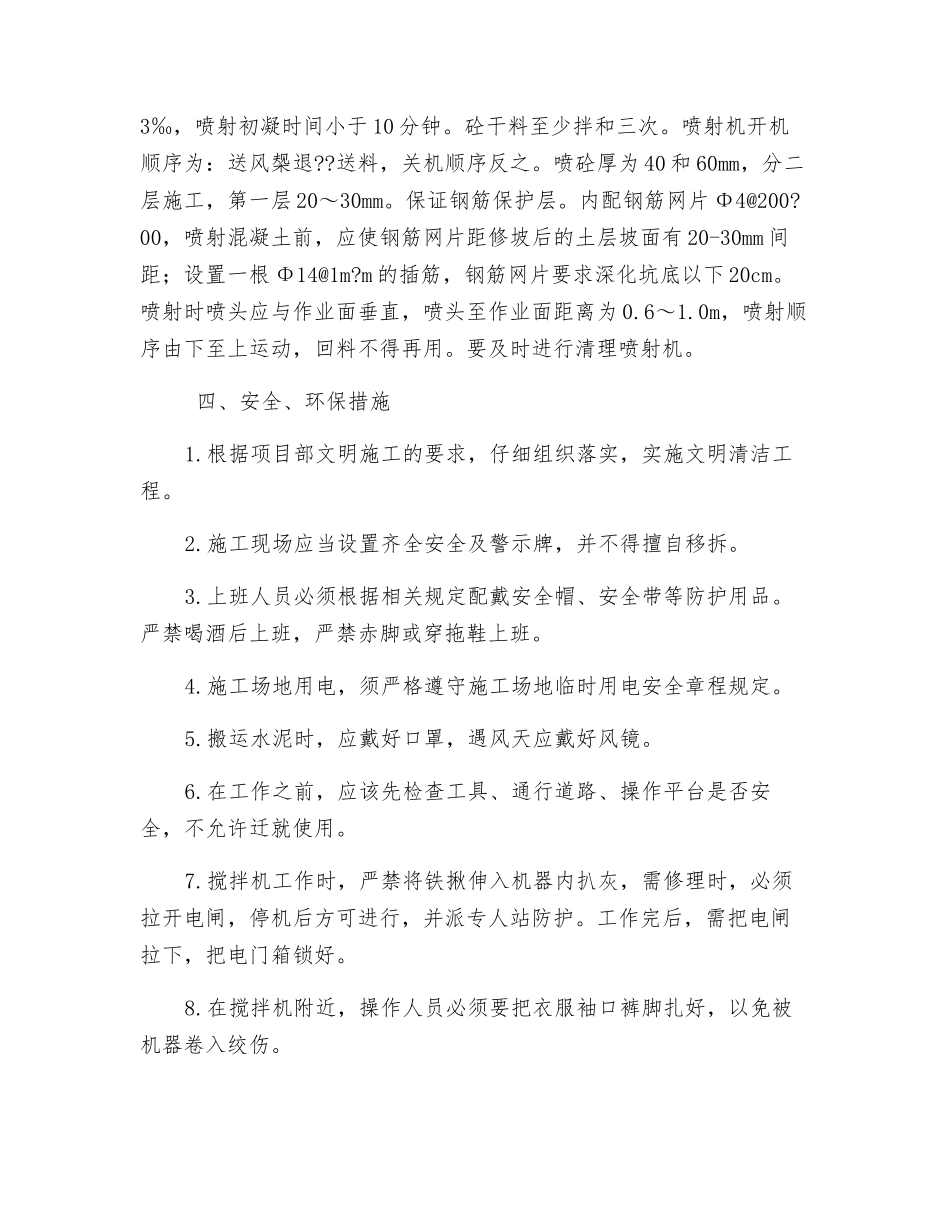

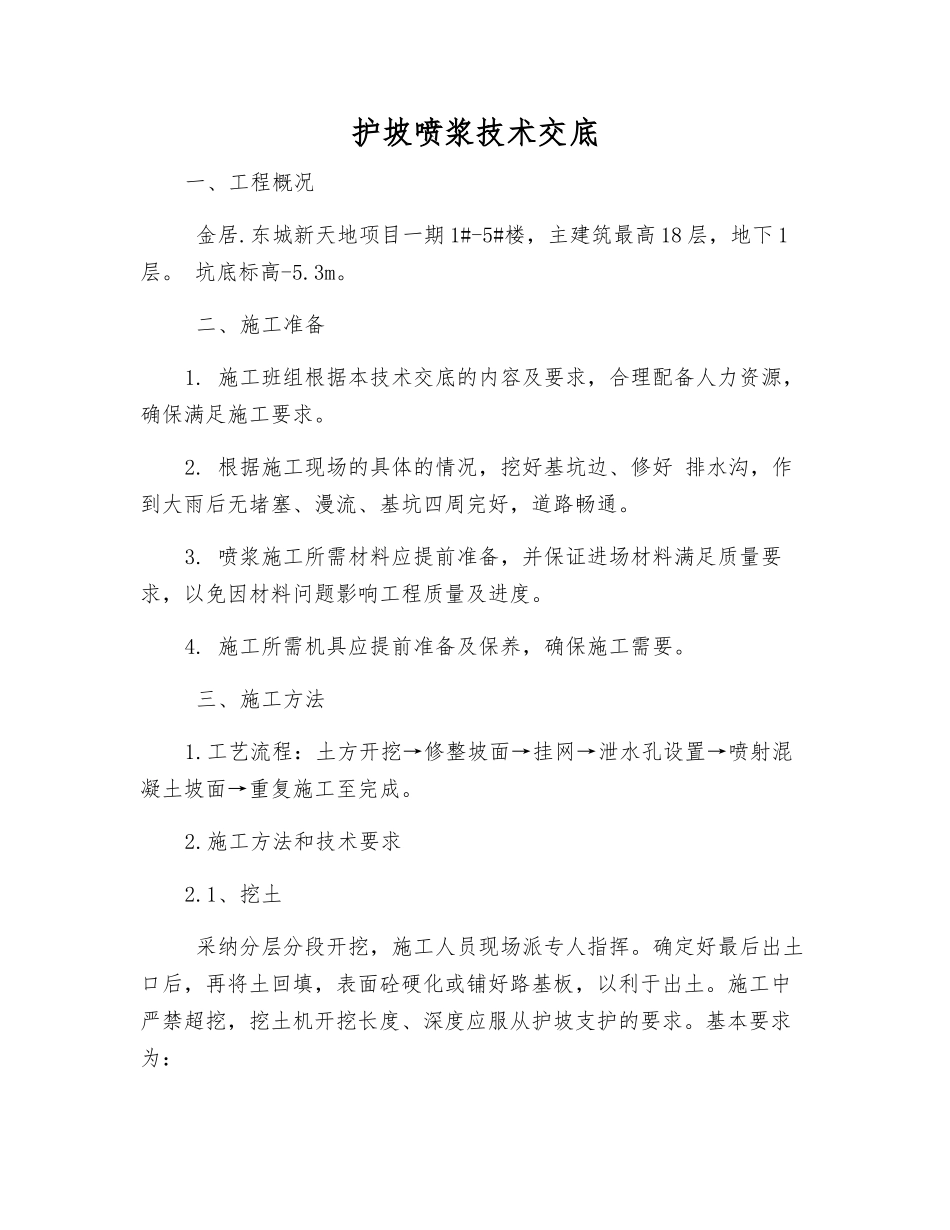

护坡喷浆技术交底一、工程概况 金居.东城新天地项目一期 1#-5#楼,主建筑最高 18 层,地下 1层。 坑底标高-5.3m。 二、施工准备1. 施工班组根据本技术交底的内容及要求,合理配备人力资源,确保满足施工要求。2. 根据施工现场的具体的情况,挖好基坑边、修好 排水沟,作到大雨后无堵塞、漫流、基坑四周完好,道路畅通。3. 喷浆施工所需材料应提前准备,并保证进场材料满足质量要求,以免因材料问题影响工程质量及进度。4. 施工所需机具应提前准备及保养,确保施工需要。 三、施工方法1.工艺流程:土方开挖→修整坡面→挂网→泄水孔设置→喷射混凝土坡面→重复施工至完成。2.施工方法和技术要求2.1、挖土 采纳分层分段开挖,施工人员现场派专人指挥。确定好最后出土口后,再将土回填,表面砼硬化或铺好路基板,以利于出土。施工中严禁超挖,挖土机开挖长度、深度应服从护坡支护的要求。基本要求为: 基坑分段分层开挖,分段长度不得大于 100m,分层深度不超过土钉设置位置标高面以下 2m。2.2、修边坡 修整坡面:本工程采纳机械挖土,辅以人工修坡,允许误差控制在±50?L。2.3、注浆 注 P.O32.5 级普通硅酸盐水泥纯水泥浆,水灰比为 0.5,必要时掺早强剂, 掺量根据早强剂性能定。注浆量根据实际情况调整,均匀两次注浆,设计要求每延米平均消耗水泥不得少于 30Kg,注浆时注意控制注浆压力。2.4、钢筋网片 钢筋网片由 Ф4.0@200 纵横向钢筋、Φ14@1m×1m 的插筋组成。2.5、泄水孔布置 泄水孔采纳直径为 75mm,长度为 0.7m 的 PVC 管,位置在坡低线沿着坡面对上 2m 处。施工时,先用铁锹在孔位处凿出一个深度为 0.5m的孔洞,然后把 PVC 管插入到孔内,外倾 5%,外露长度为 20cm,最后在管周围填充中粗砂密实。2.6、喷砼 喷射砼采纳干喷法,使用 P.O42.5 级普通硅酸盐水泥、骨料为机制砂和直径 5~10mm 的碎石,干料的级配为水泥:机制砂:碎石比例为 1:2.5:4 确定,强度必须满足法律规范要求 ;速凝剂掺量为水泥的3‰,喷射初凝时间小于 10 分钟。砼干料至少拌和三次。喷射机开机顺序为:送风椝退??送料,关机顺序反之。喷砼厚为 40 和 60mm,分二层施工,第一层 20~30mm。保证钢筋保护层。内配钢筋网片 Φ4@200?00,喷射混凝土前,应使钢筋网片距修坡后的土层坡面有 20-30mm 间距;设置一根 Φ14@1m?m 的插筋,钢筋网片要求深化坑底以下 20cm。喷射时喷头应与作业面垂直,喷头至作业...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

护坡喷浆技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
