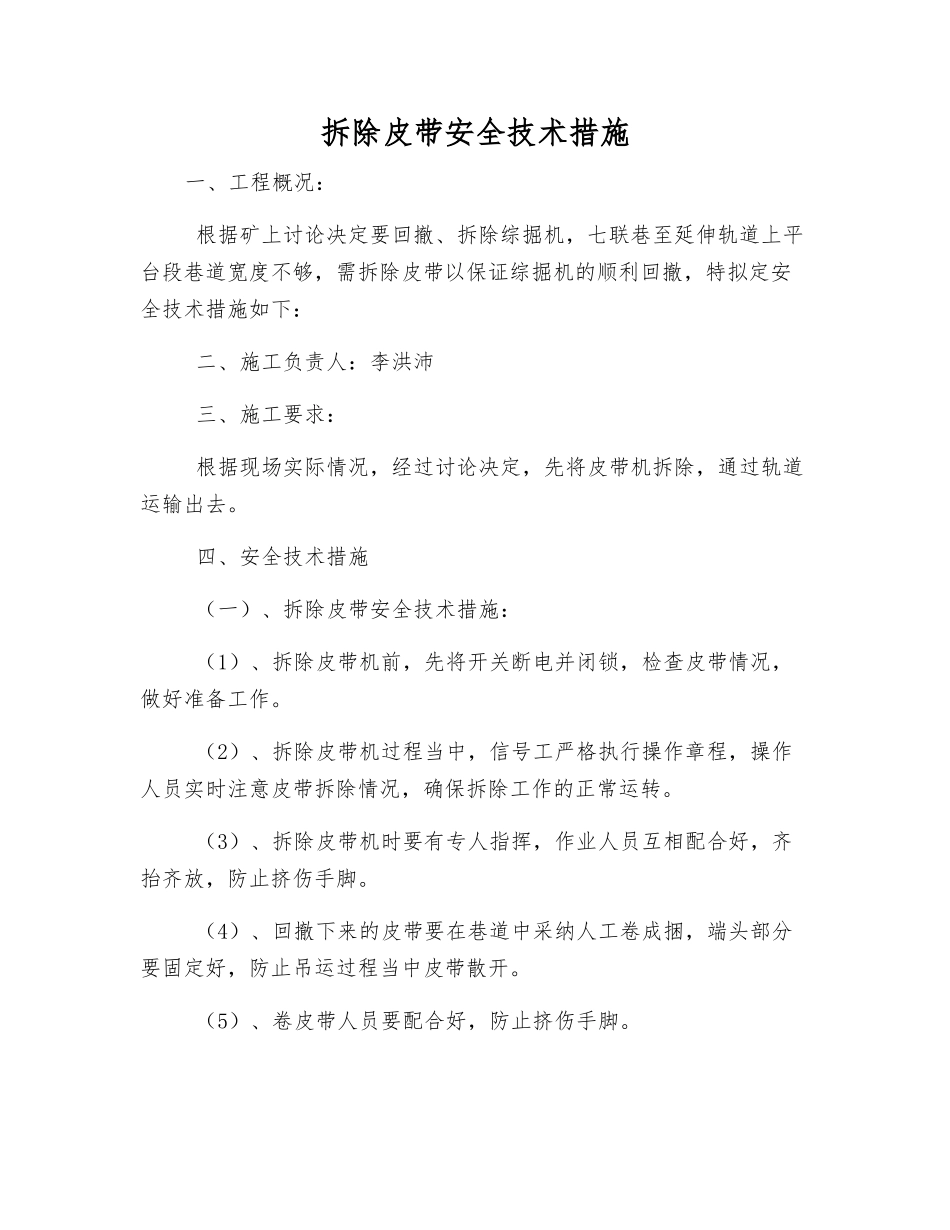

拆除皮带安全技术措施一、工程概况: 根据矿上讨论决定要回撤、拆除综掘机,七联巷至延伸轨道上平台段巷道宽度不够,需拆除皮带以保证综掘机的顺利回撤,特拟定安全技术措施如下: 二、施工负责人:李洪沛 三、施工要求: 根据现场实际情况,经过讨论决定,先将皮带机拆除,通过轨道运输出去。 四、安全技术措施 (一)、拆除皮带安全技术措施: (1)、拆除皮带机前,先将开关断电并闭锁,检查皮带情况,做好准备工作。 (2)、拆除皮带机过程当中,信号工严格执行操作章程,操作人员实时注意皮带拆除情况,确保拆除工作的正常运转。 (3)、拆除皮带机时要有专人指挥,作业人员互相配合好,齐抬齐放,防止挤伤手脚。 (4)、回撤下来的皮带要在巷道中采纳人工卷成捆,端头部分要固定好,防止吊运过程当中皮带散开。 (5)、卷皮带人员要配合好,防止挤伤手脚。 (6)、卷皮带时,皮带下方严禁有人行走或停留,防止卷好的皮带滚下伤人。 (二)、斜巷安全技术措施: (1)、运输前,必须对轨道及巷道宽度进行检查整理,确保运输安全。 (2)、斜巷运输时,严格执行“先检查后工作”制度,绞车司机开车前要进行认真检查绞车的稳固情况及钢丝绳、钩头、保险绳、制动闸等情况,存在问题快速进行处理好后方可使用。钢丝绳老化或断丝超标均要重新更换。 (3)、所有绞车必须要使用声光信号联系,风动安全门、风动道挡等安全设施正常使用,且使用好三环链。 (4)、车辆掉道时,严禁用绞车硬拉,应采纳人工复轨,斜巷掉道车辆复轨时,车的下方两侧不得有人,且由跟班区长或班长现场统一指挥进行复轨。 (5)、人员在斜巷行走时应常常注意观察红灯的亮灭情况,严格坚持“行车不行人、行人不行车”制度。上下换勾平台信号把钩工必须设好警戒线走勾期间严禁任何人员上下,确保绳道内无人,严禁人员跟车。 (6)、绞车使用完毕后,要及时将开关打到“零”位。 (7)、在悬勾装车时,严禁在其下方 5m 范围以内进行工作,悬勾时必须要使用临时挡道器卡好并使用锚链将车轮拴在轨道上。 (8)、其它未尽事宜按煤矿安全规程执行。
