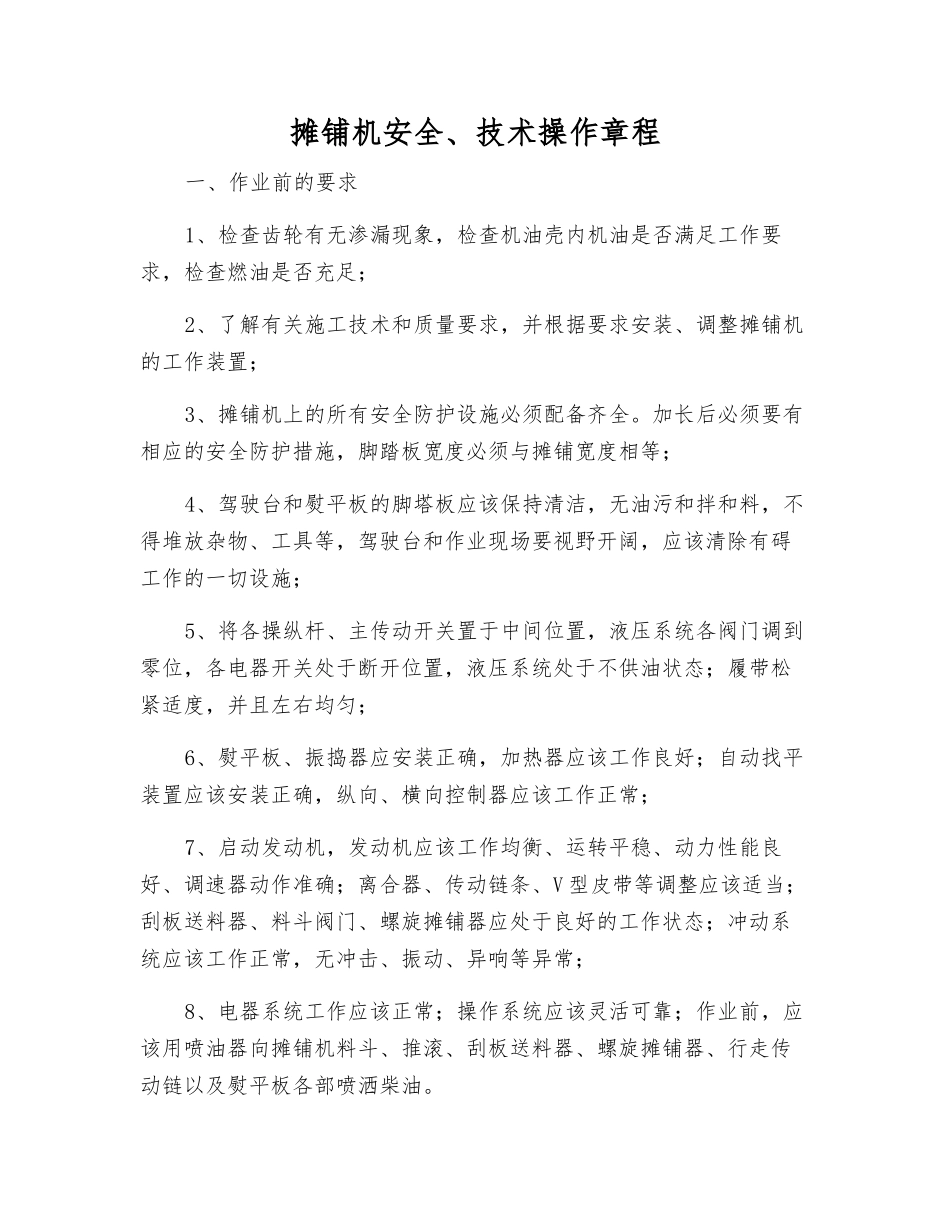

摊铺机安全、技术操作章程一、作业前的要求1、检查齿轮有无渗漏现象,检查机油壳内机油是否满足工作要求,检查燃油是否充足;2、了解有关施工技术和质量要求,并根据要求安装、调整摊铺机的工作装置;3、摊铺机上的所有安全防护设施必须配备齐全
加长后必须要有相应的安全防护措施,脚踏板宽度必须与摊铺宽度相等;4、驾驶台和熨平板的脚塔板应该保持清洁,无油污和拌和料,不得堆放杂物、工具等,驾驶台和作业现场要视野开阔,应该清除有碍工作的一切设施;5、将各操纵杆、主传动开关置于中间位置,液压系统各阀门调到零位,各电器开关处于断开位置,液压系统处于不供油状态;履带松紧适度,并且左右均匀;6、熨平板、振捣器应安装正确,加热器应该工作良好;自动找平装置应该安装正确,纵向、横向控制器应该工作正常;7、启动发动机,发动机应该工作均衡、运转平稳、动力性能良好、调速器动作准确;离合器、传动链条、V 型皮带等调整应该适当;刮板送料器、料斗阀门、螺旋摊铺器应处于良好的工作状态;冲动系统应该工作正常,无冲击、振动、异响等异常;8、电器系统工作应该正常;操作系统应该灵活可靠;作业前,应该用喷油器向摊铺机料斗、推滚、刮板送料器、螺旋摊铺器、行走传动链以及熨平板各部喷洒柴油

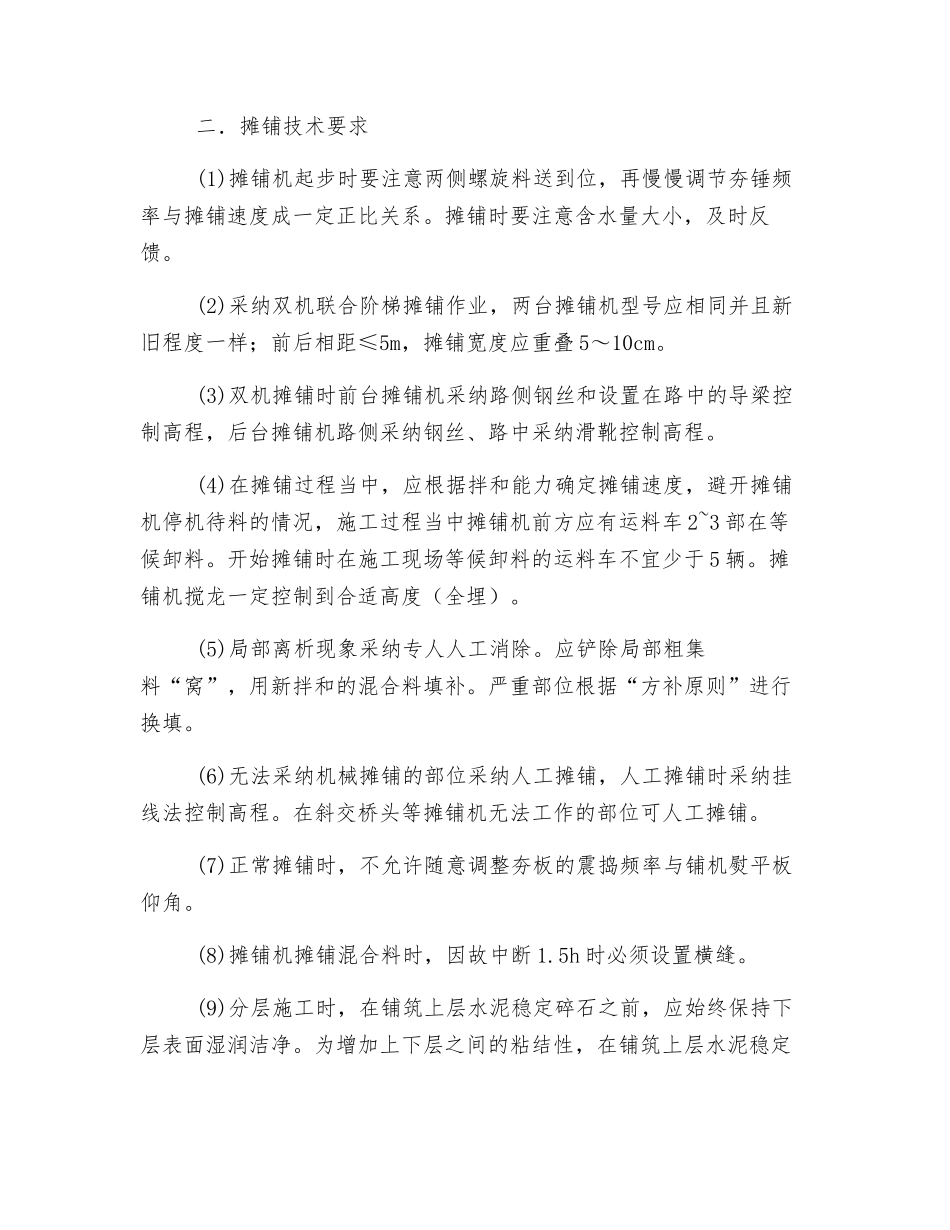

二.摊铺技术要求 (1)摊铺机起步时要注意两侧螺旋料送到位,再慢慢调节夯锤频率与摊铺速度成一定正比关系
摊铺时要注意含水量大小,及时反馈
(2)采纳双机联合阶梯摊铺作业,两台摊铺机型号应相同并且新旧程度一样;前后相距≤5m,摊铺宽度应重叠 5~10cm
(3)双机摊铺时前台摊铺机采纳路侧钢丝和设置在路中的导梁控制高程,后台摊铺机路侧采纳钢丝、路中采纳滑靴控制高程
(4)在摊铺过程当中,应根据拌和能力确定摊铺速度,避开摊铺机停机待料的情况,施工过程当中摊铺机前方应有运料车 2~3 部在等候卸料

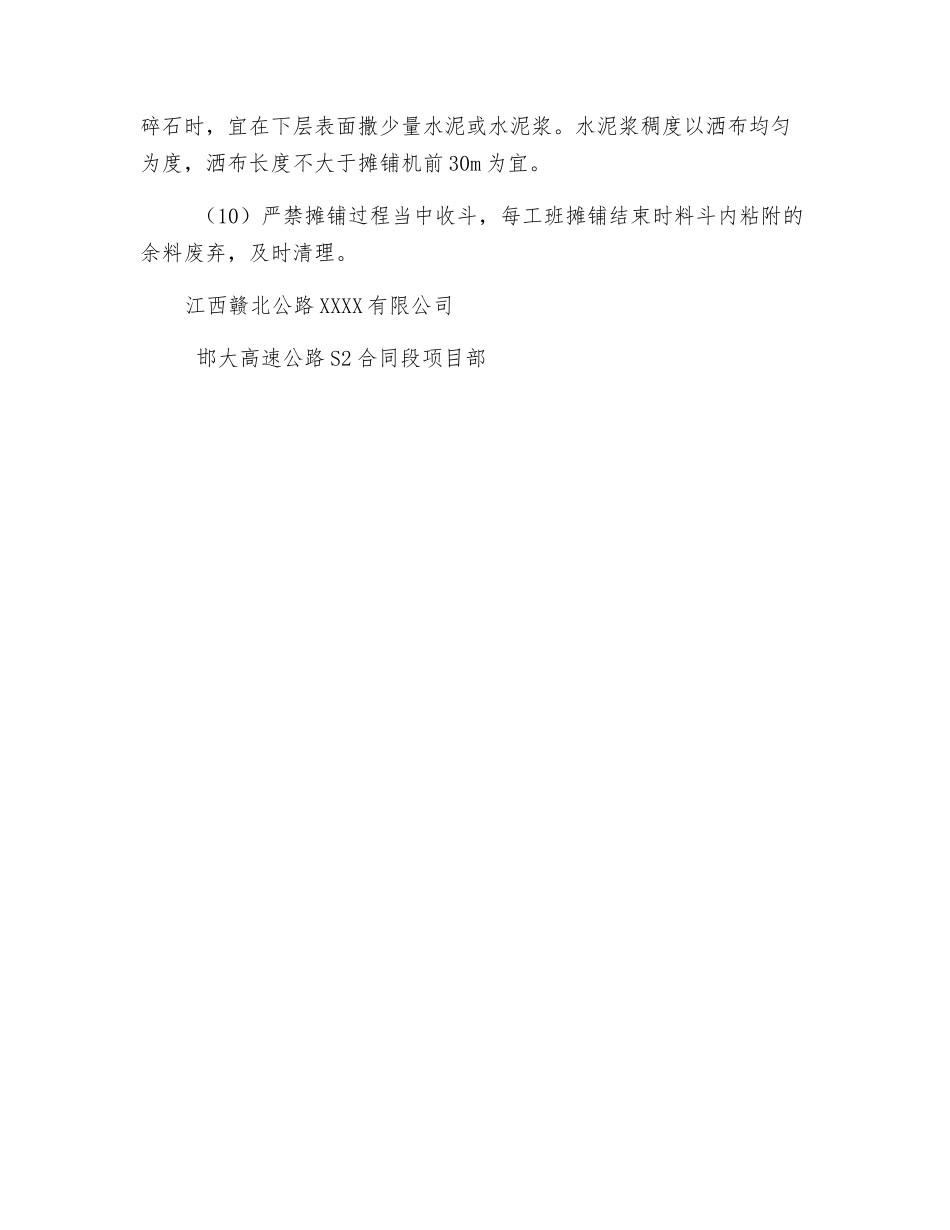

开始摊铺时在施工现场等候卸料的运料车不宜少于 5
